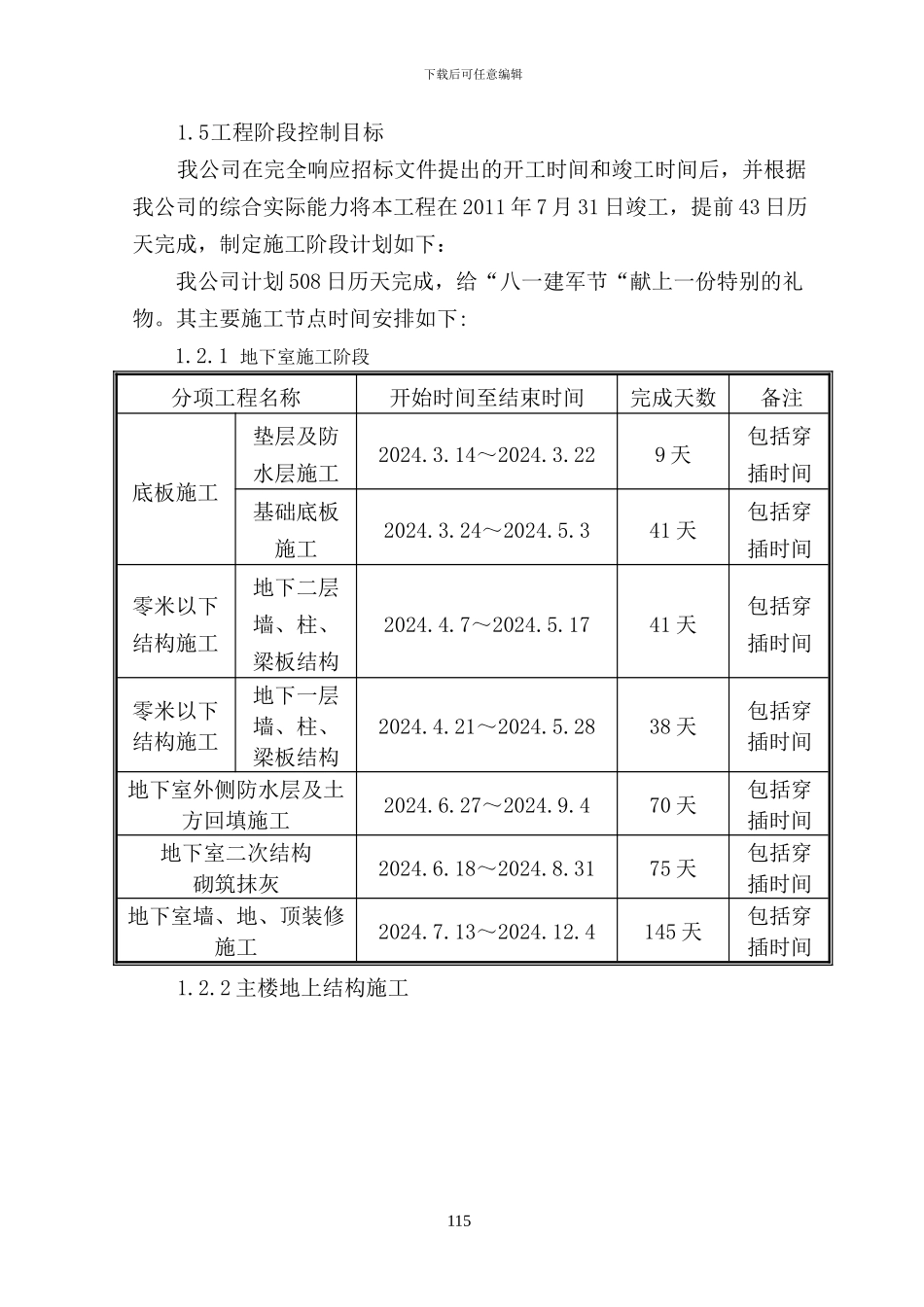

5工程阶段控制目标我公司在完全响应招标文件提出的开工时间和竣工时间后,并根据我公司的综合实际能力将本工程在 2011 年 7 月 31 日竣工,提前 43 日历天完成,制定施工阶段计划如下:我公司计划 508 日历天完成,给“八一建军节“献上一份特别的礼物
其主要施工节点时间安排如下: 1
1 地下室施工阶段 分项工程名称开始时间至结束时间完成天数备注底板施工垫层及防水层施工2024
14~2024
229 天包括穿插时间基础底板施工2024
24~2024
341 天包括穿插时间零米以下结构施工地下二层墙、柱、梁板结构2024
7~2024
1741 天包括穿插时间零米以下结构施工地下一层墙、柱、梁板结构2024
21~2024
2838 天包括穿插时间地下室外侧防水层及土方回填施工2024
27~2024
470 天包括穿插时间地下室二次结构砌筑抹灰2024
18~2024
3175 天包括穿插时间地下室墙、地、顶装修施工2024
13~2024
4145 天包括穿插时间1

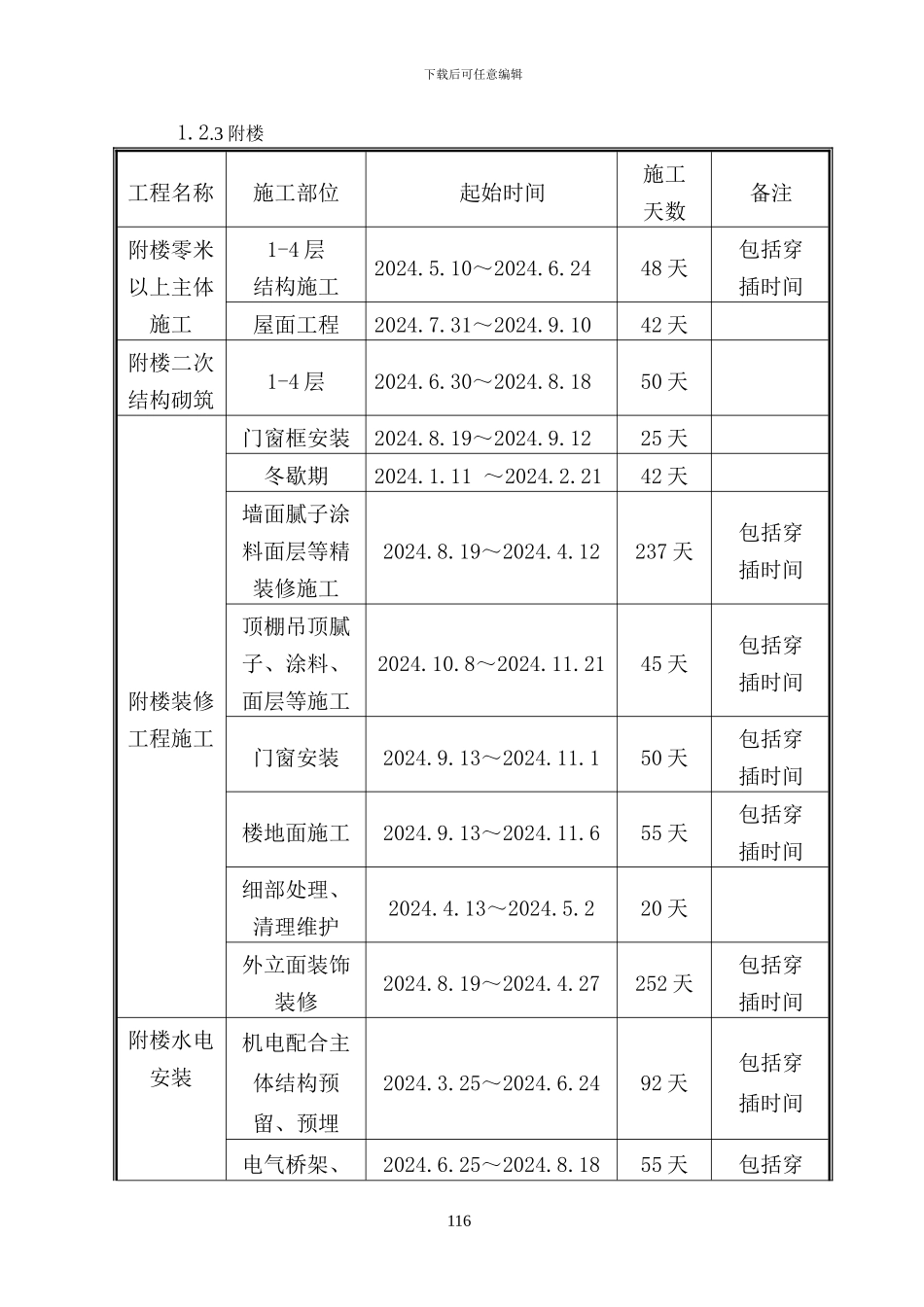

2 主楼地上结构施工 115下载后可任意编辑1
3 附楼 工程名称施工部位起始时间施工天数备注附楼零米以上主体施工1-4 层结构施工2024
10~2024
2448 天包括穿插时间屋面工程2024
31~2024
1042 天附楼二次结构砌筑1-4 层2024
30~2024
1850 天附楼装修工程施工门窗框安装2024
19~2024
1225 天冬歇期2024
11 ~20
