下载后可任意编辑华润悦府住宅园林景观软景工程雨季施工措施方案编制单位:北京京林园林绿化工程有限公司编制时间:2024 年 6 月 6 日雨季施工专项方案第一章 雨季施工管理目标1 雨季施工:雨季施工主要以预防为主,采纳防雨措施及加强排水手段,确保雨季施工的正常进行
----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2 积极配合政府部门做好雨季施工的防汛救助工作
第三章 施工部署本工程正值雨季施工的重点工序包括:绿化工程,做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证

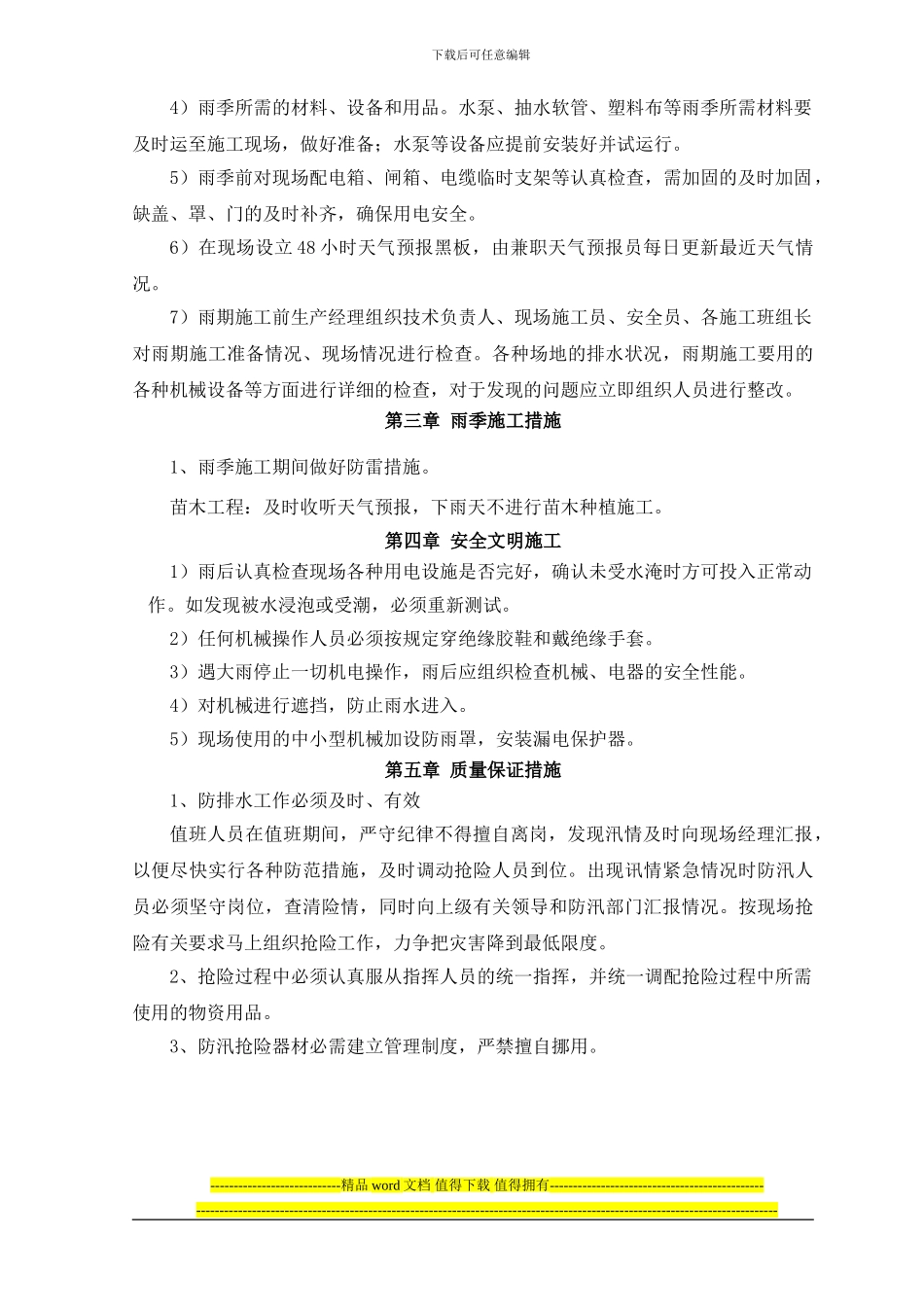

1 材料、物资准备根据施工现场的实际情况,配备材料计划如下:序号材料名称单位数量1雨衣套1002雨靴双1003彩条布平方米20004水泵台105水管米4006铁锹把407扫把把40施工现场保证道路随时畅通
2 人员部署本大厦工程项目经理部组织成立雨季施工领导小组,组织机构如下表:序号姓 名职 务工 作 内 容联系电话1陈虎组 长负责全面指挥领导工作186140708052陈永刚组 员负责材料采购供应等相关工作186036395903班跃军组 员负责现场指挥等相关工作18611861948此外,配备了 15 人组成的雨季防汛施工抢险小组,随时准备调用
3 现场工作部署1)在雨季来临之前,应做好施工人员的雨季培训工作,要组织各施工班组对各自责任范围内的施工项目进行一次防雨、防潮情况的全面检查
