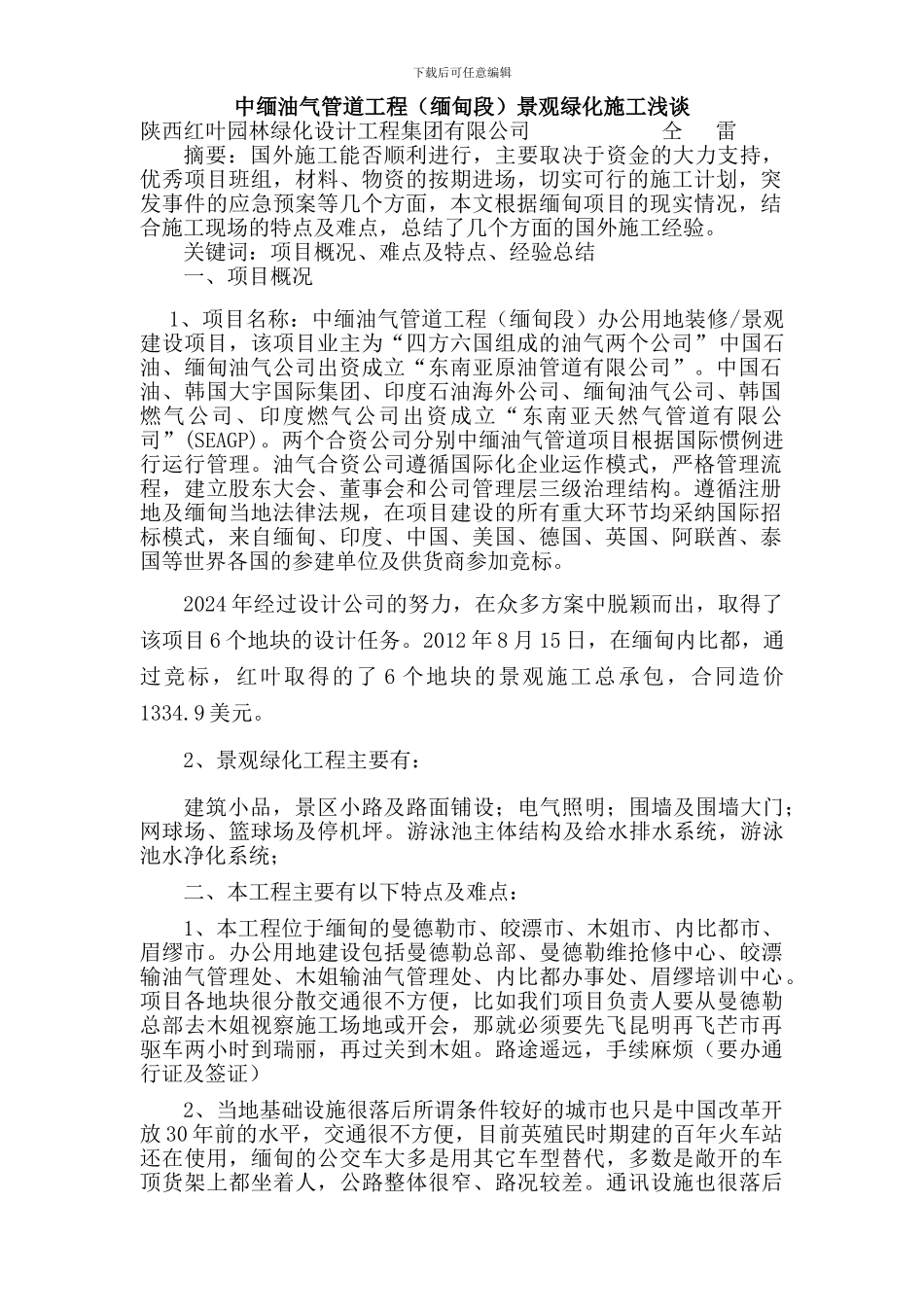

下载后可任意编辑中缅油气管道工程(缅甸段)景观绿化施工浅谈陕西红叶园林绿化设计工程集团有限公司 仝 雷摘要:国外施工能否顺利进行,主要取决于资金的大力支持,优秀项目班组,材料、物资的按期进场,切实可行的施工计划,突发事件的应急预案等几个方面,本文根据缅甸项目的现实情况,结合施工现场的特点及难点,总结了几个方面的国外施工经验。关键词:项目概况、难点及特点、经验总结一、项目概况1、项目名称:中缅油气管道工程(缅甸段)办公用地装修/景观建设项目,该项目业主为“四方六国组成的油气两个公司”中国石油、缅甸油气公司出资成立“东南亚原油管道有限公司”。中国石油、韩国大宇国际集团、印度石油海外公司、缅甸油气公司、韩国燃气公司、印度燃气公司出资成立“东南亚天然气管道有限公司”(SEAGP)。两个合资公司分别中缅油气管道项目根据国际惯例进行运行管理。油气合资公司遵循国际化企业运作模式,严格管理流程,建立股东大会、董事会和公司管理层三级治理结构。遵循注册地及缅甸当地法律法规,在项目建设的所有重大环节均采纳国际招标模式,来自缅甸、印度、中国、美国、德国、英国、阿联酋、泰国等世界各国的参建单位及供货商参加竞标。2024 年经过设计公司的努力,在众多方案中脱颖而出,取得了该项目 6 个地块的设计任务。2012 年 8 月 15 日,在缅甸内比都,通过竞标,红叶取得的了 6 个地块的景观施工总承包,合同造价1334.9 美元。2、景观绿化工程主要有: 建筑小品,景区小路及路面铺设;电气照明;围墙及围墙大门;网球场、篮球场及停机坪。游泳池主体结构及给水排水系统,游泳池水净化系统;二、本工程主要有以下特点及难点:1、本工程位于缅甸的曼德勒市、皎漂市、木姐市、内比都市、眉缪市。办公用地建设包括曼德勒总部、曼德勒维抢修中心、皎漂输油气管理处、木姐输油气管理处、内比都办事处、眉缪培训中心。项目各地块很分散交通很不方便,比如我们项目负责人要从曼德勒总部去木姐视察施工场地或开会,那就必须要先飞昆明再飞芒市再驱车两小时到瑞丽,再过关到木姐。路途遥远,手续麻烦(要办通行证及签证)2、当地基础设施很落后所谓条件较好的城市也只是中国改革开放 30 年前的水平,交通很不方便,目前英殖民时期建的百年火车站还在使用,缅甸的公交车大多是用其它车型替代,多数是敞开的车顶货架上都坐着人,公路整体很窄、路况较差。通讯设施也很落后下载后可任意编辑而且电话费很昂贵...
