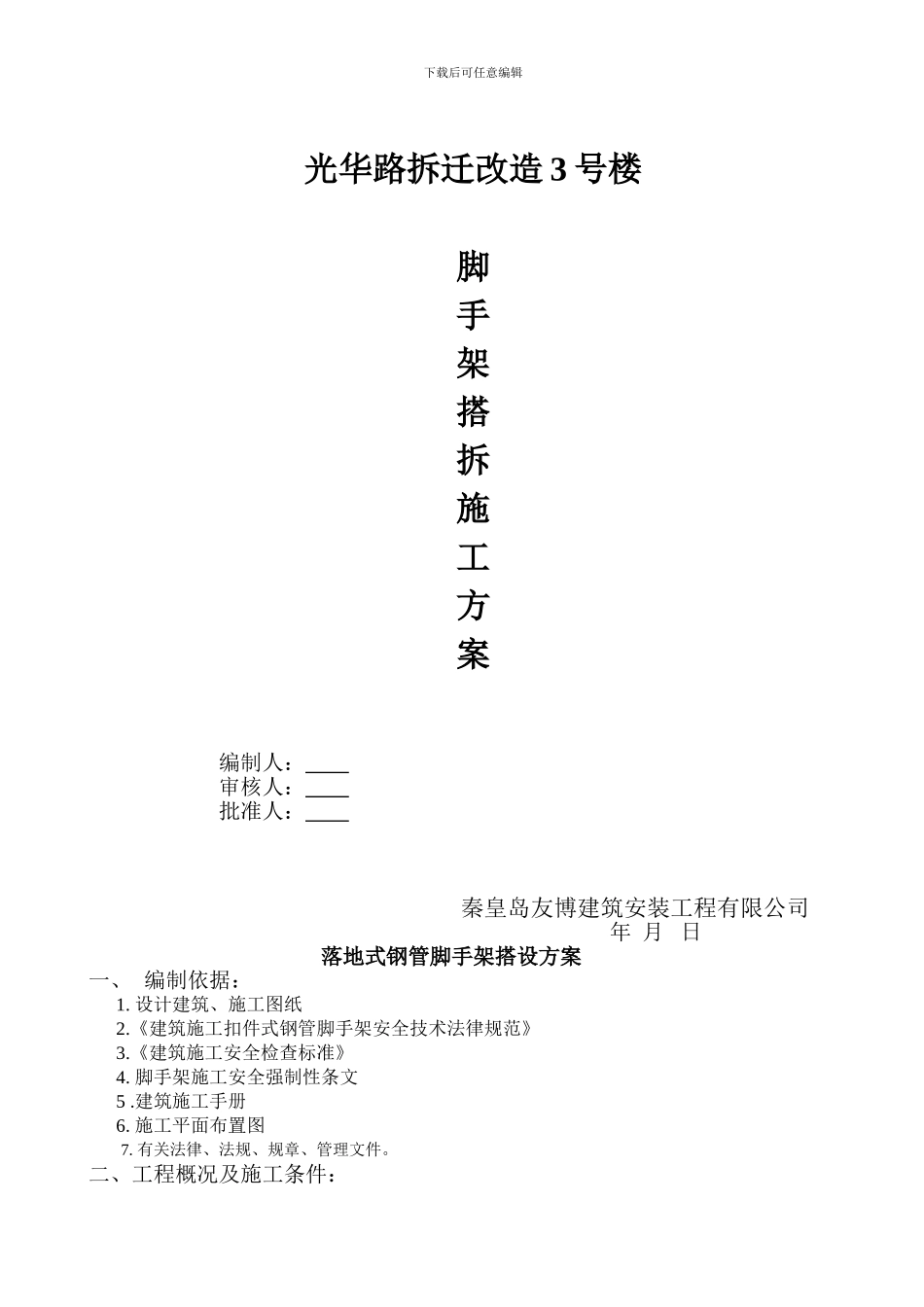

下载后可任意编辑光华路拆迁改造 3 号楼脚手架搭拆施工方案编制人: 审核人: 批准人: 秦皇岛友博建筑安装工程有限公司年 月 日落地式钢管脚手架搭设方案一、 编制依据:1
设计建筑、施工图纸2
《建筑施工扣件式钢管脚手架安全技术法律规范》3
《建筑施工安全检查标准》4
脚手架施工安全强制性条文5
建筑施工手册6
施工平面布置图7
有关法律、法规、规章、管理文件

二、工程概况及施工条件:下载后可任意编辑工程名称:光华路拆迁改造 3 号楼建设单位:秦皇岛市兴达房地产开发有限公司设计单位:珠海市建筑设计院监理单位:秦皇岛开发区信德工程建设监理有限公司勘察单位:河北宝地建设工程有限公司施工单位:秦皇岛友博建筑安装工程有限公司工程地点:秦皇岛市光华路工程特点:3 号楼建筑面积为 4852
18㎡,抗震设防烈度 7 度,防火等级 2 级,屋面防水使用年限 10 年
合同工期:500 天质量目标:合格三、钢管及扣件钢管采纳外径 48㎜,壁厚 3
5㎜焊接钢管,采纳力学性能适中的Q235A(3#)钢,其力学性能应符合国家现行标准《碳素结构钢》GBT700 中Q235A 钢的规定,扣件应符合 GB15831—1995《钢管脚手架扣件》的规定
四、底座 扣件式钢管脚手架的底座采纳焊接标准底座
五、脚手架的用途及极限荷载值 脚手架及外围封闭脚手架,脚手架立杆内侧满挂密目网封闭
脚手架的荷载:结构架 3000N/㎡,装修架 2000N/㎡
六、脚手架的搭设方法:1.搭设顺序 放置扫地杆,自角部起依次向两边竖立底立杆,底端与扫地杆扣接固定后,安装扫地小横杆(与立杆和扫地杆固定),随即装设第一步大横杆(与立杆扣接固定)和第一步小横杆,校正立杆垂直和水平杆水平使其符合要求后,按 40—60Nm 力拧紧扣件螺栓,形成脚手架的起始段,按上述要求依次向前延伸搭设,直至第一步架交圈完成

交圈后,再全面
