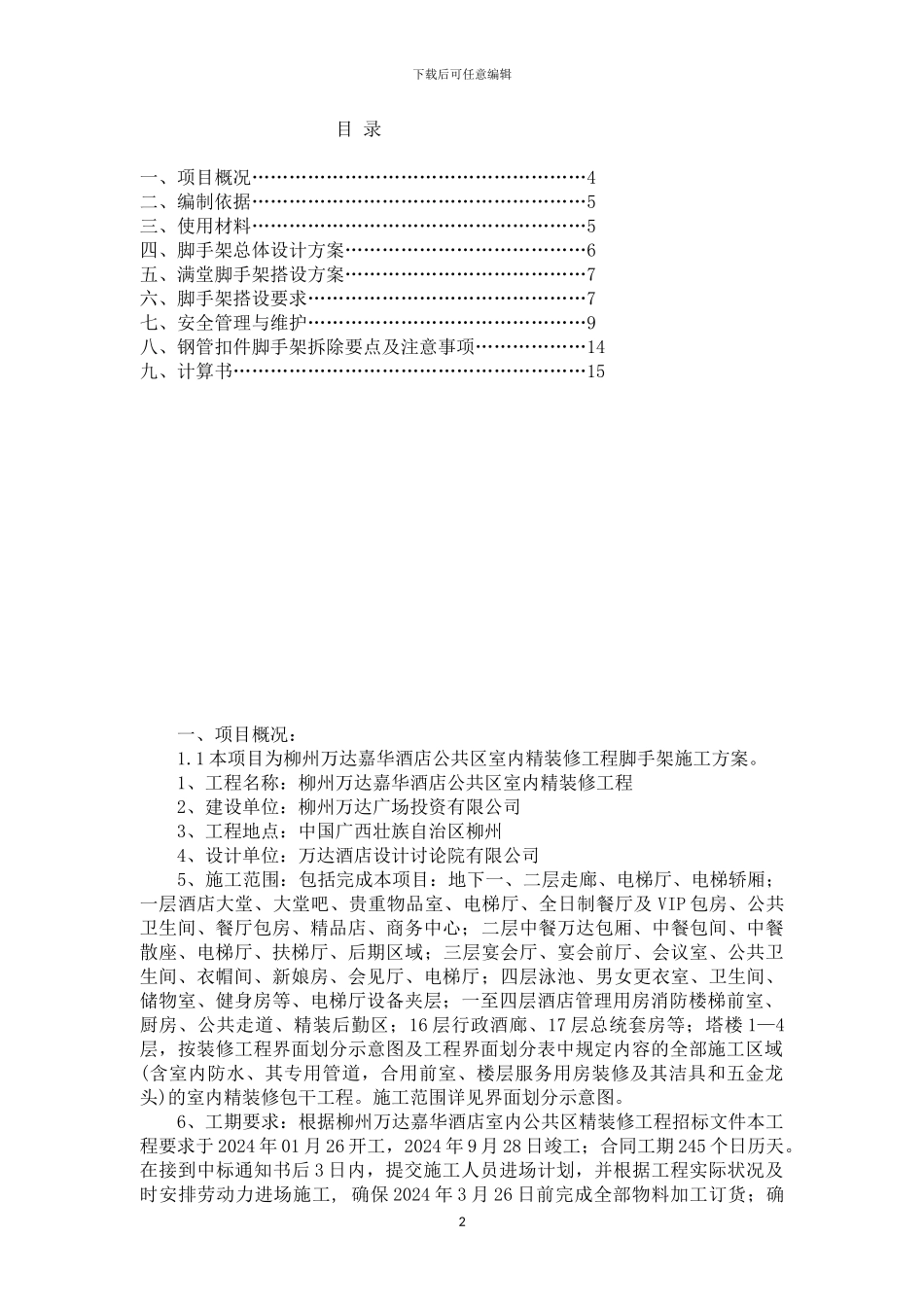

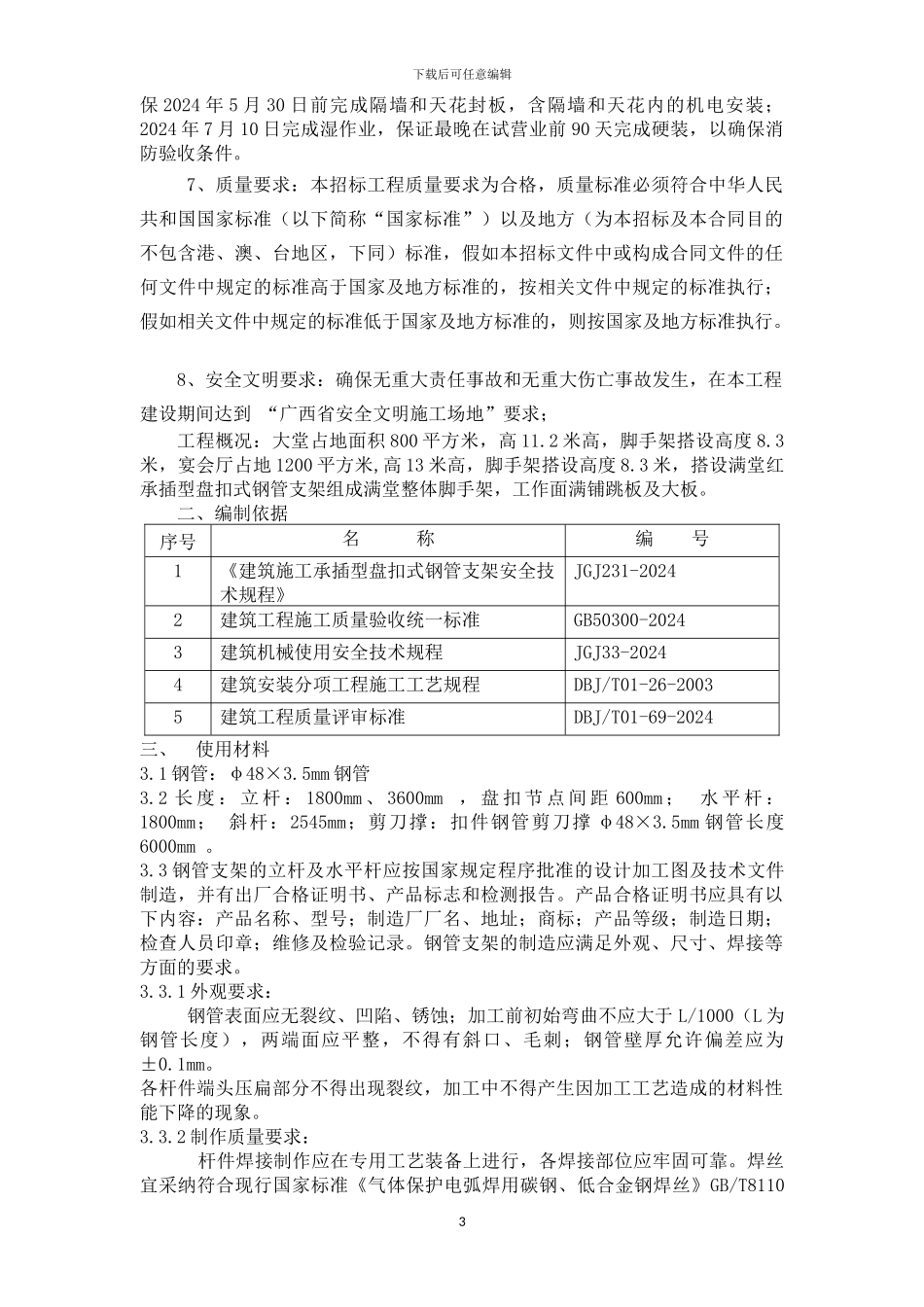

下载后可任意编辑脚手架专项施工方案1下载后可任意编辑目 录一、项目概况………………………………………………4二、编制依据………………………………………………5三、使用材料………………………………………………5四、脚手架总体设计方案…………………………………6五、满堂脚手架搭设方案…………………………………7六、脚手架搭设要求………………………………………7七、安全管理与维护………………………………………9八、钢管扣件脚手架拆除要点及注意事项………………14九、计算书…………………………………………………15一、项目概况:1.1 本项目为柳州万达嘉华酒店公共区室内精装修工程脚手架施工方案。 1、工程名称:柳州万达嘉华酒店公共区室内精装修工程2、建设单位:柳州万达广场投资有限公司3、工程地点:中国广西壮族自治区柳州 4、设计单位:万达酒店设计讨论院有限公司 5、施工范围:包括完成本项目:地下一、二层走廊、电梯厅、电梯轿厢;一层酒店大堂、大堂吧、贵重物品室、电梯厅、全日制餐厅及 VIP 包房、公共卫生间、餐厅包房、精品店、商务中心;二层中餐万达包厢、中餐包间、中餐散座、电梯厅、扶梯厅、后期区域;三层宴会厅、宴会前厅、会议室、公共卫生间、衣帽间、新娘房、会见厅、电梯厅;四层泳池、男女更衣室、卫生间、储物室、健身房等、电梯厅设备夹层;一至四层酒店管理用房消防楼梯前室、厨房、公共走道、精装后勤区;16 层行政酒廊、17 层总统套房等;塔楼 1—4层,按装修工程界面划分示意图及工程界面划分表中规定内容的全部施工区域(含室内防水、其专用管道,合用前室、楼层服务用房装修及其洁具和五金龙头)的室内精装修包干工程。施工范围详见界面划分示意图。6、工期要求:根据柳州万达嘉华酒店室内公共区精装修工程招标文件本工程要求于 2024 年 01 月 26 开工,2024 年 9 月 28 日竣工;合同工期 245 个日历天。在接到中标通知书后 3 日内,提交施工人员进场计划,并根据工程实际状况及时安排劳动力进场施工, 确保 2024 年 3 月 26 日前完成全部物料加工订货;确2下载后可任意编辑保 2024 年 5 月 30 日前完成隔墙和天花封板,含隔墙和天花内的机电安装;2024 年 7 月 10 日完成湿作业,保证最晚在试营业前 90 天完成硬装,以确保消防验收条件。 7、质量要求:本招标工程质量要求为合格,质量标准必须符合中华人民共和国国家标准(以下简称“国家...
