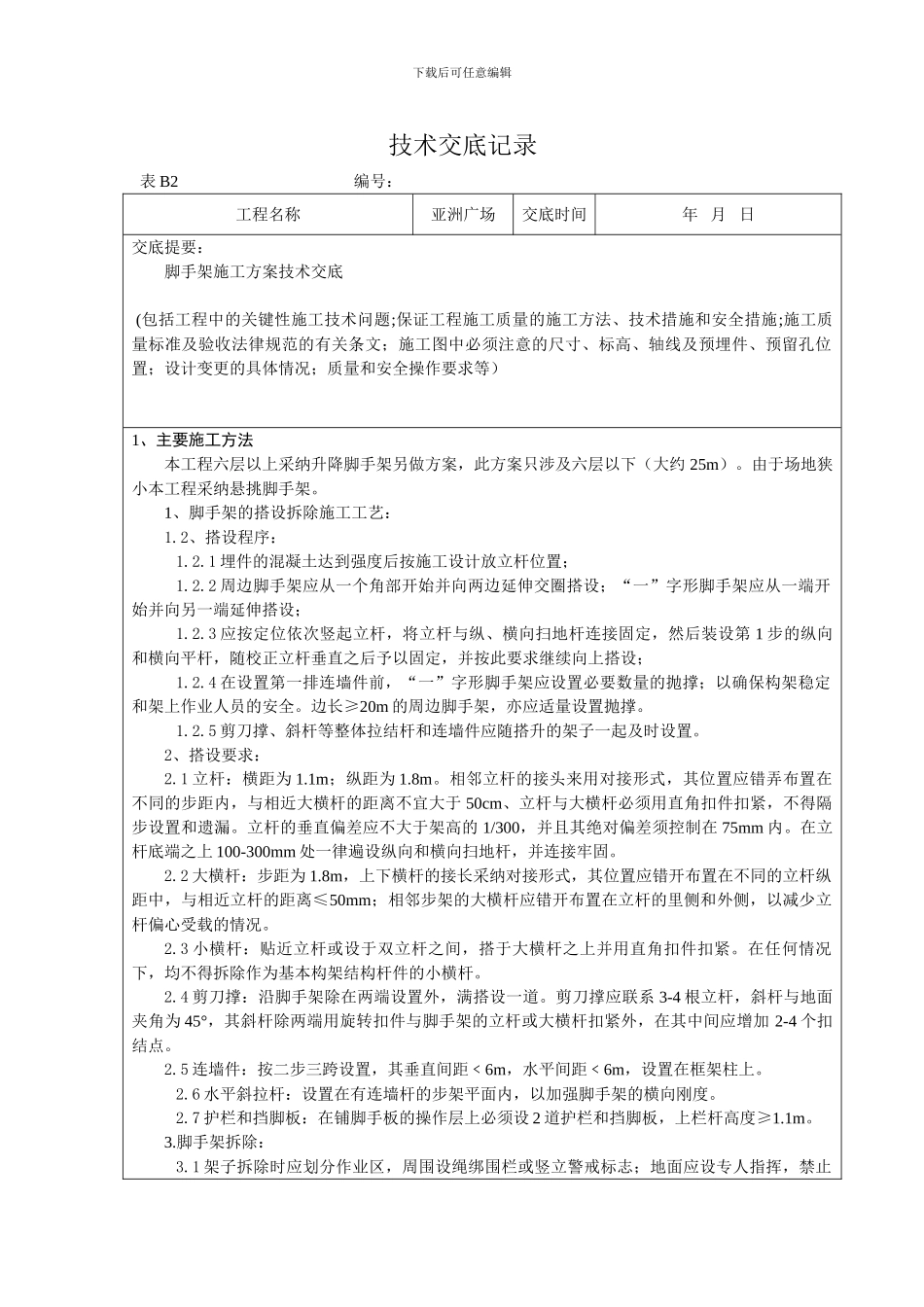

下载后可任意编辑技术交底记录表 B2 编号:工程名称亚洲广场交底时间年 月 日交底提要:脚手架施工方案技术交底 (包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收法律规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)1、主要施工方法本工程六层以上采纳升降脚手架另做方案,此方案只涉及六层以下(大约 25m)
由于场地狭小本工程采纳悬挑脚手架
1、脚手架的搭设拆除施工工艺:1
2、搭设程序:1
1 埋件的混凝土达到强度后按施工设计放立杆位置;1
2 周边脚手架应从一个角部开始并向两边延伸交圈搭设;“一”字形脚手架应从一端开始并向另一端延伸搭设;1
3 应按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第 1 步的纵向和横向平杆,随校正立杆垂直之后予以固定,并按此要求继续向上搭设;1
4 在设置第一排连墙件前,“一”字形脚手架应设置必要数量的抛撑;以确保构架稳定和架上作业人员的安全
边长≥20m 的周边脚手架,亦应适量设置抛撑
5 剪刀撑、斜杆等整体拉结杆和连墙件应随搭升的架子一起及时设置
2、搭设要求:2
1 立杆:横距为 1
1m;纵距为 1
相邻立杆的接头来用对接形式,其位置应错弄布置在不同的步距内,与相近大横杆的距离不宜大于 50cm、立杆与大横杆必须用直角扣件扣紧,不得隔步设置和遗漏
立杆的垂直偏差应不大于架高的 1/300,并且其绝对偏差须控制在 75mm 内
在立杆底端之上 100-300mm 处一律遍设纵向和横向扫地杆,并连接牢固
2 大横杆:步距为 1
8m,上下横杆的接长采纳对接形式,其位置应错开布置在不同的立杆纵距中,与相近立杆的距离≤50mm;相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆
