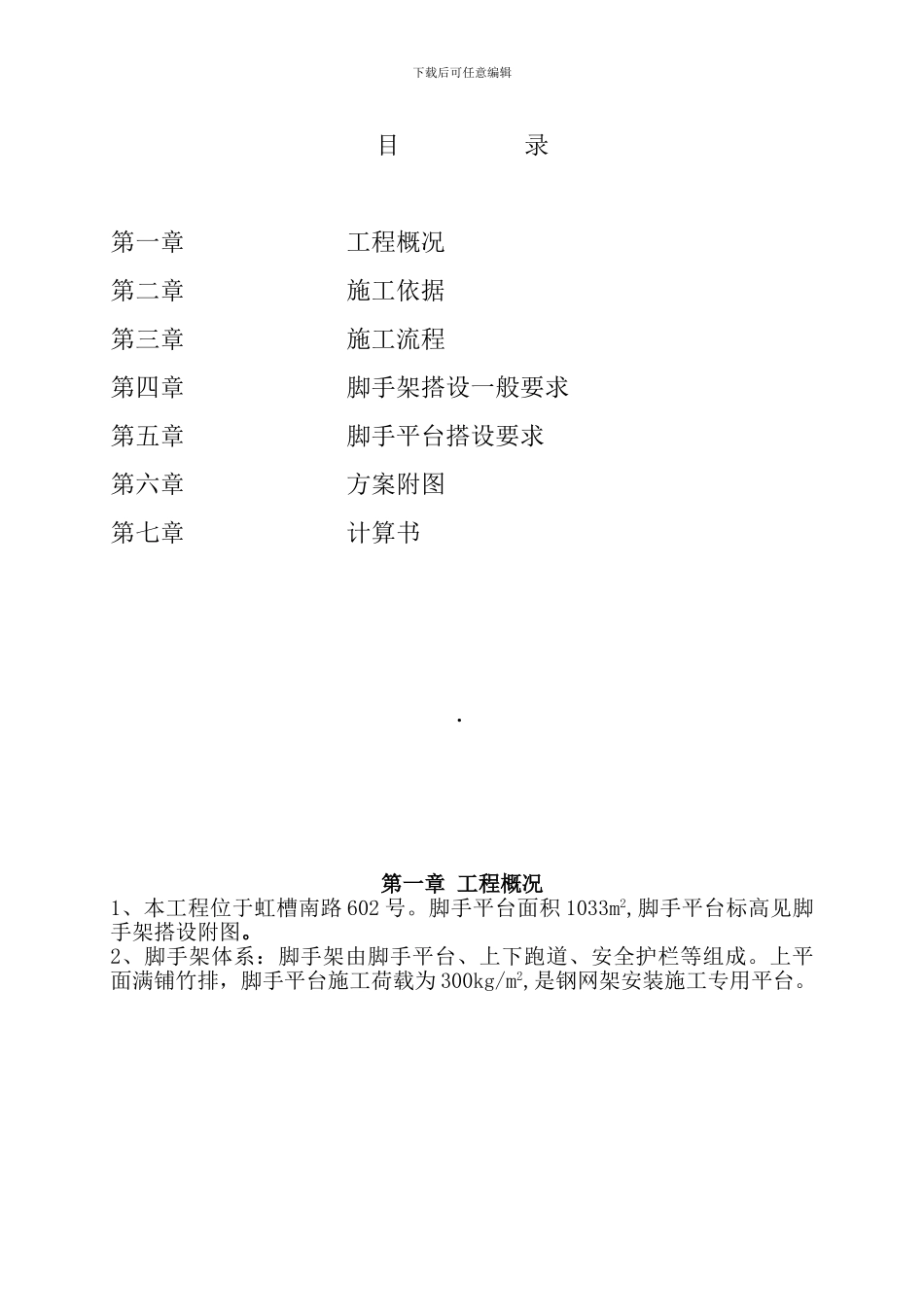

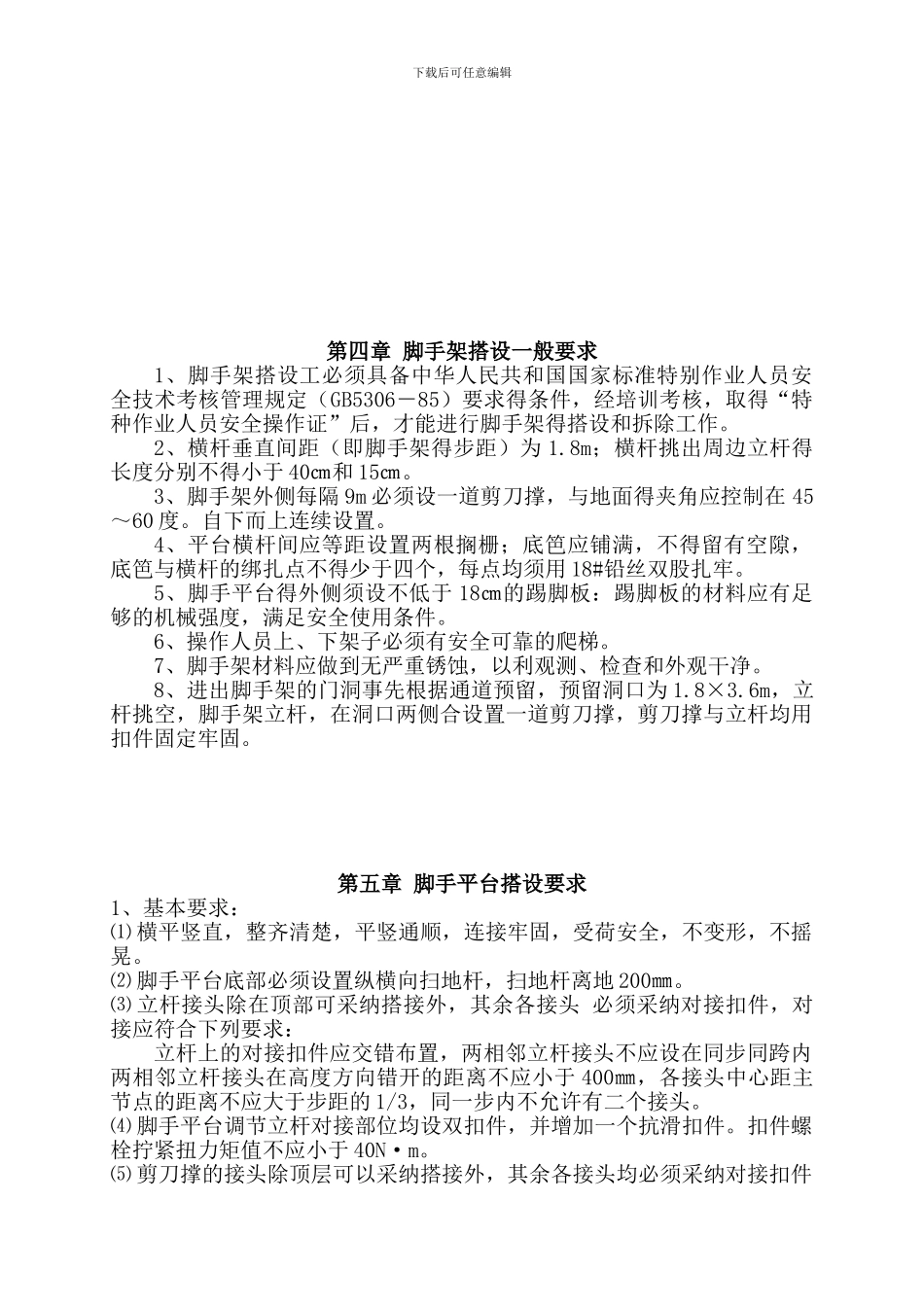

下载后可任意编辑目 录第一章 工程概况第二章 施工依据第三章 施工流程第四章 脚手架搭设一般要求第五章 脚手平台搭设要求第六章 方案附图第七章 计算书.第一章 工程概况1、本工程位于虹槽南路 602 号。脚手平台面积 1033m2,脚手平台标高见脚手架搭设附图。2、脚手架体系:脚手架由脚手平台、上下跑道、安全护栏等组成。上平面满铺竹排,脚手平台施工荷载为 300kg/m2,是钢网架安装施工专用平台。下载后可任意编辑第二章 编制依据1、 JGJ130-2001,JGJ59-992、《施工现场安全,文明施工标准图集》3、《建筑施工手册》4、《建筑脚手架使用手册》第三章 施工流程施工前准备→立杆搭设→扫地杆、水平杆扦拉→剪刀撑扦拉→铺设平台→验收挂牌下载后可任意编辑第四章 脚手架搭设一般要求1、脚手架搭设工必须具备中华人民共和国国家标准特别作业人员安全技术考核管理规定(GB5306-85)要求得条件,经培训考核,取得“特种作业人员安全操作证”后,才能进行脚手架得搭设和拆除工作。2、横杆垂直间距(即脚手架得步距)为 1.8m;横杆挑出周边立杆得长度分别不得小于 40㎝和 15㎝。3、脚手架外侧每隔 9m 必须设一道剪刀撑,与地面得夹角应控制在 45~60 度。自下而上连续设置。4、平台横杆间应等距设置两根搁栅;底笆应铺满,不得留有空隙,底笆与横杆的绑扎点不得少于四个,每点均须用 18#铅丝双股扎牢。5、脚手平台得外侧须设不低于 18㎝的踢脚板:踢脚板的材料应有足够的机械强度,满足安全使用条件。6、操作人员上、下架子必须有安全可靠的爬梯。7、脚手架材料应做到无严重锈蚀,以利观测、检查和外观干净。8、进出脚手架的门洞事先根据通道预留,预留洞口为 1.8×3.6m,立杆挑空,脚手架立杆,在洞口两侧合设置一道剪刀撑,剪刀撑与立杆均用扣件固定牢固。第五章 脚手平台搭设要求1、基本要求:⑴ 横平竖直,整齐清楚,平竖通顺,连接牢固,受荷安全,不变形,不摇晃。⑵ 脚手平台底部必须设置纵横向扫地杆,扫地杆离地 200㎜。⑶ 立杆接头除在顶部可采纳搭接外,其余各接头 必须采纳对接扣件,对接应符合下列要求:立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内两相邻立杆接头在高度方向错开的距离不应小于 400㎜,各接头中心距主节点的距离不应大于步距的 1/3,同一步内不允许有二个接头。⑷ 脚手平台调节立杆对接部位均设双扣件,并增加一个抗滑扣件。扣件螺栓拧紧扭力矩值不应小于 40N·m。...
