下载后可任意编辑 目 录一、编制依据
2二、工程概况
2三、施工部署
2四、脚手架平面布置
4五、脚手架搭设方法:
9六、脚手架计算

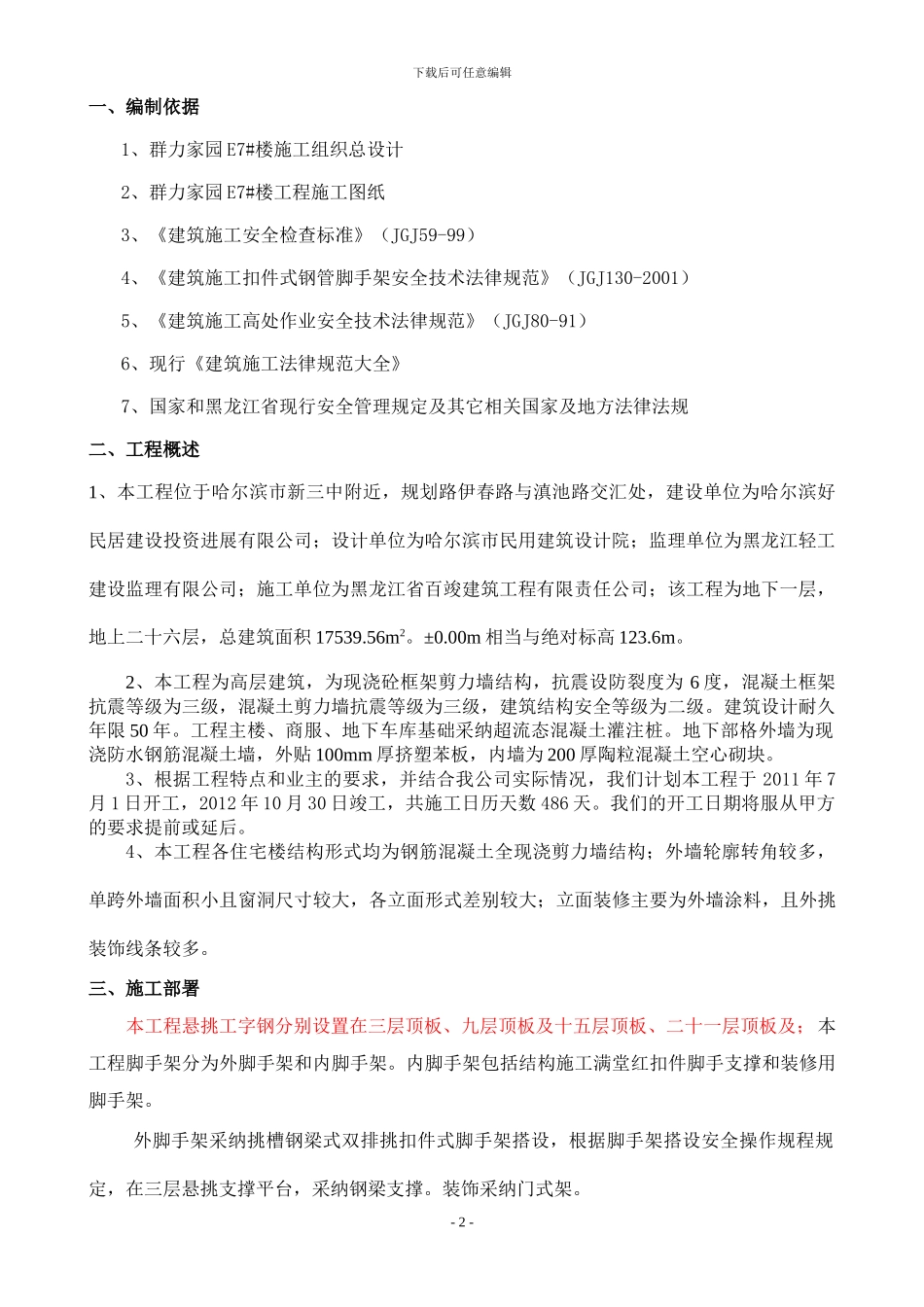

8七、脚手架安全措施
28- 1 -下载后可任意编辑一、编制依据1、群力家园 E7#楼施工组织总设计2、群力家园 E7#楼工程施工图纸3、《建筑施工安全检查标准》(JGJ59-99)4、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2001)5、《建筑施工高处作业安全技术法律规范》(JGJ80-91)6、现行《建筑施工法律规范大全》7、国家和黑龙江省现行安全管理规定及其它相关国家及地方法律法规二、工程概述1、本工程位于哈尔滨市新三中附近,规划路伊春路与滇池路交汇处,建设单位为哈尔滨好民居建设投资进展有限公司;设计单位为哈尔滨市民用建筑设计院;监理单位为黑龙江轻工建设监理有限公司;施工单位为黑龙江省百竣建筑工程有限责任公司;该工程为地下一层,地上二十六层,总建筑面积 17539
00m 相当与绝对标高 123

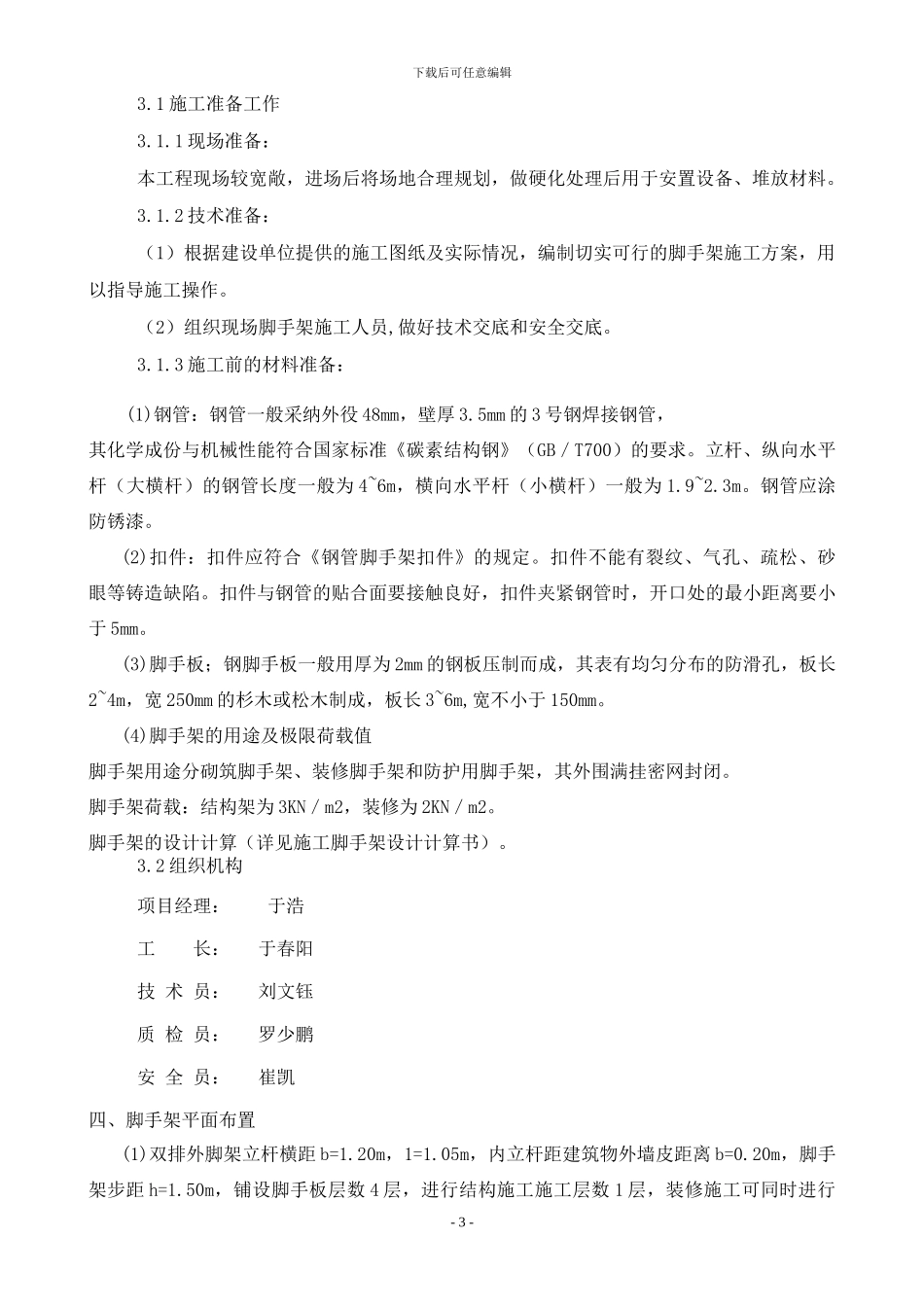

2、本工程为高层建筑,为现浇砼框架剪力墙结构,抗震设防裂度为 6 度,混凝土框架抗震等级为三级,混凝土剪力墙抗震等级为三级,建筑
