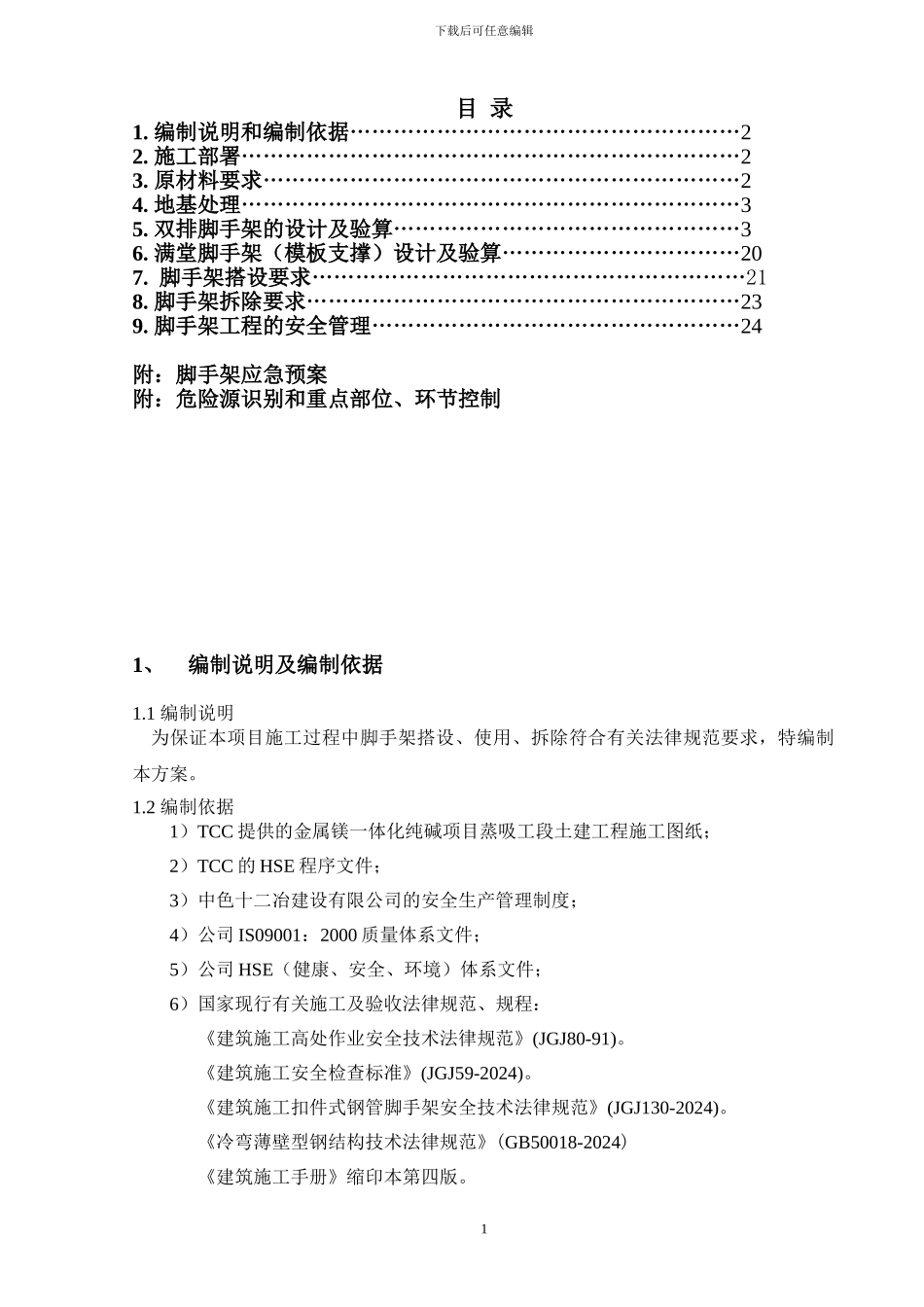

下载后可任意编辑目 录1
编制说明和编制依据………………………………………………22
施工部署……………………………………………………………23
原材料要求…………………………………………………………24
地基处理……………………………………………………………35
双排脚手架的设计及验算…………………………………………36
满堂脚手架(模板支撑)设计及验算……………………………207
脚手架搭设要求……………………………………………………218
脚手架拆除要求……………………………………………………239
脚手架工程的安全管理……………………………………………24附:脚手架应急预案附:危险源识别和重点部位、环节控制1、编制说明及编制依据1
1 编制说明为保证本项目施工过程中脚手架搭设、使用、拆除符合有关法律规范要求,特编制本方案
2 编制依据1)TCC 提供的金属镁一体化纯碱项目蒸吸工段土建工程施工图纸;2)TCC 的 HSE 程序文件;3)中色十二冶建设有限公司的安全生产管理制度;4)公司 IS09001:2000 质量体系文件;5)公司 HSE(健康、安全、环境)体系文件;6)国家现行有关施工及验收法律规范、规程:《建筑施工高处作业安全技术法律规范》(JGJ80-91)
《建筑施工安全检查标准》(JGJ59-2024)
《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2024)
《冷弯薄壁型钢结构技术法律规范》(GB50018-2024)《建筑施工手册》缩印本第四版
1下载后可任意编辑7) 现场环境和条件

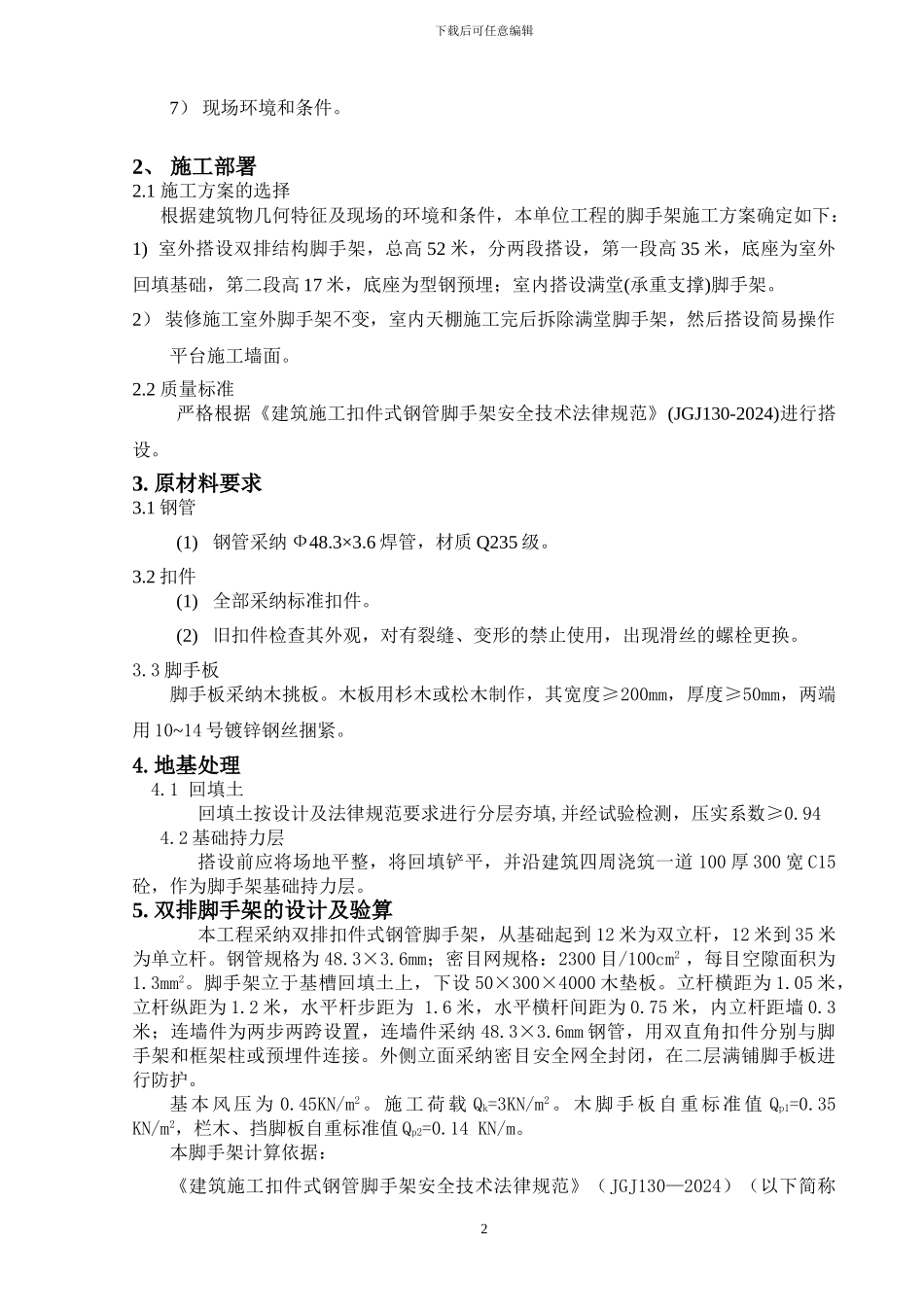

2、 施工部署2
1 施工方案的选择根据建筑物几何特征及现场的环境和条件,本单位工程的脚手架施工方案确定如下:1) 室外搭设双排结构脚手架,总高 52 米,分两段搭设,第一段高 35 米,底座为室外回填基础,第二段高 17 米,底座为
