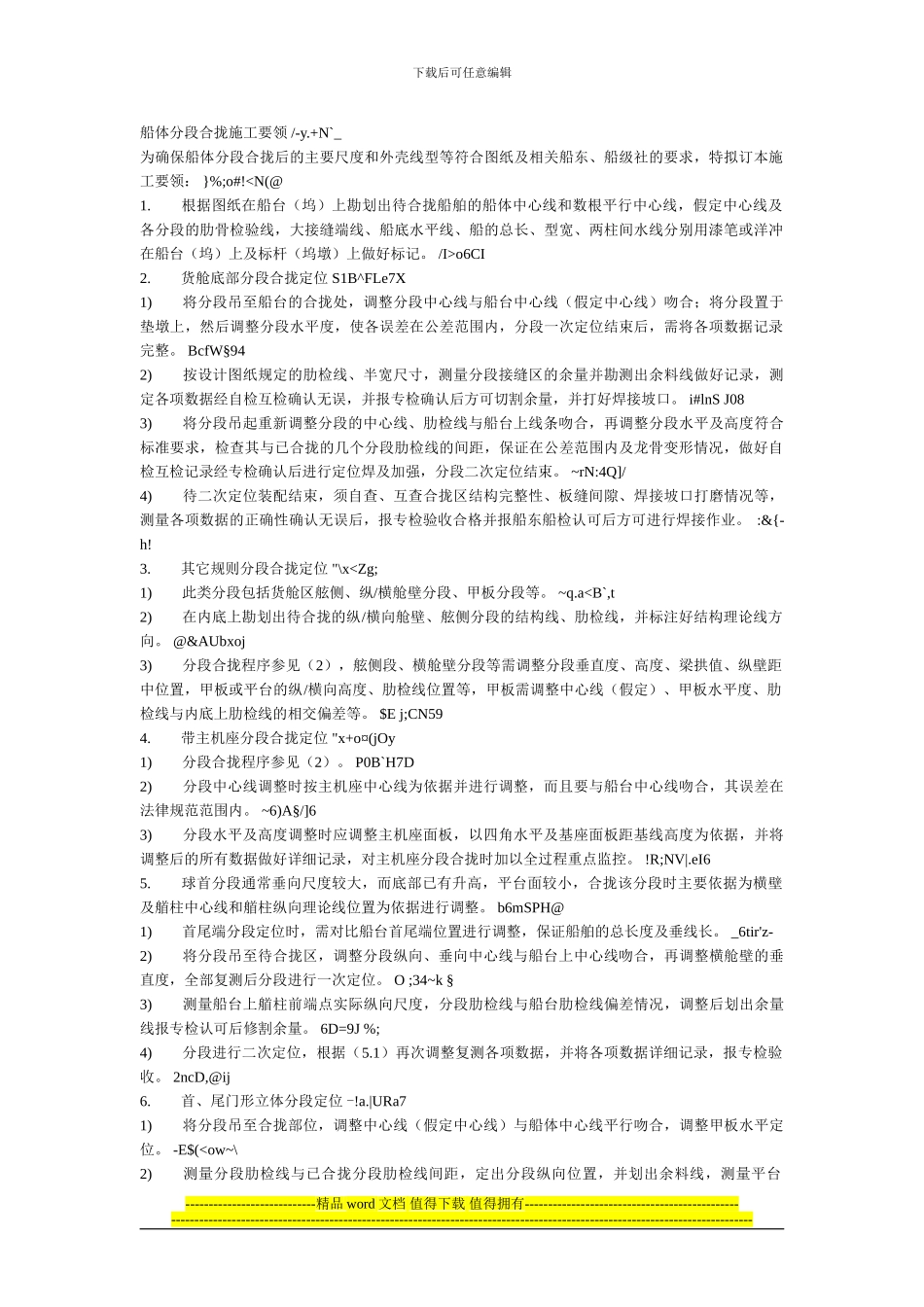

下载后可任意编辑船体分段合拢施工要领 /-y.+N`_ 为确保船体分段合拢后的主要尺度和外壳线型等符合图纸及相关船东、船级社的要求,特拟订本施工要领: }%;o#!o6CI 2. 货舱底部分段合拢定位 S1B^FLe7X 1) 将分段吊至船台的合拢处,调整分段中心线与船台中心线(假定中心线)吻合;将分段置于垫墩上,然后调整分段水平度,使各误差在公差范围内,分段一次定位结束后,需将各项数据记录完整。 BcfW§94 2) 按设计图纸规定的肋检线、半宽尺寸,测量分段接缝区的余量并勘测出余料线做好记录,测定各项数据经自检互检确认无误,并报专检确认后方可切割余量,并打好焊接坡口。 i#lnS J08 3) 将分段吊起重新调整分段的中心线、肋检线与船台上线条吻合,再调整分段水平及高度符合标准要求,检查其与已合拢的几个分段肋检线的间距,保证在公差范围内及龙骨变形情况,做好自检互检记录经专检确认后进行定位焊及加强,分段二次定位结束。 ~rN:4Q]/ 4) 待二次定位装配结束,须自查、互查合拢区结构完整性、板缝间隙、焊接坡口打磨情况等,测量各项数据的正确性确认无误后,报专检验收合格并报船东船检认可后方可进行焊接作业。 :&{-h! 3. 其它规则分段合拢定位 "\x
