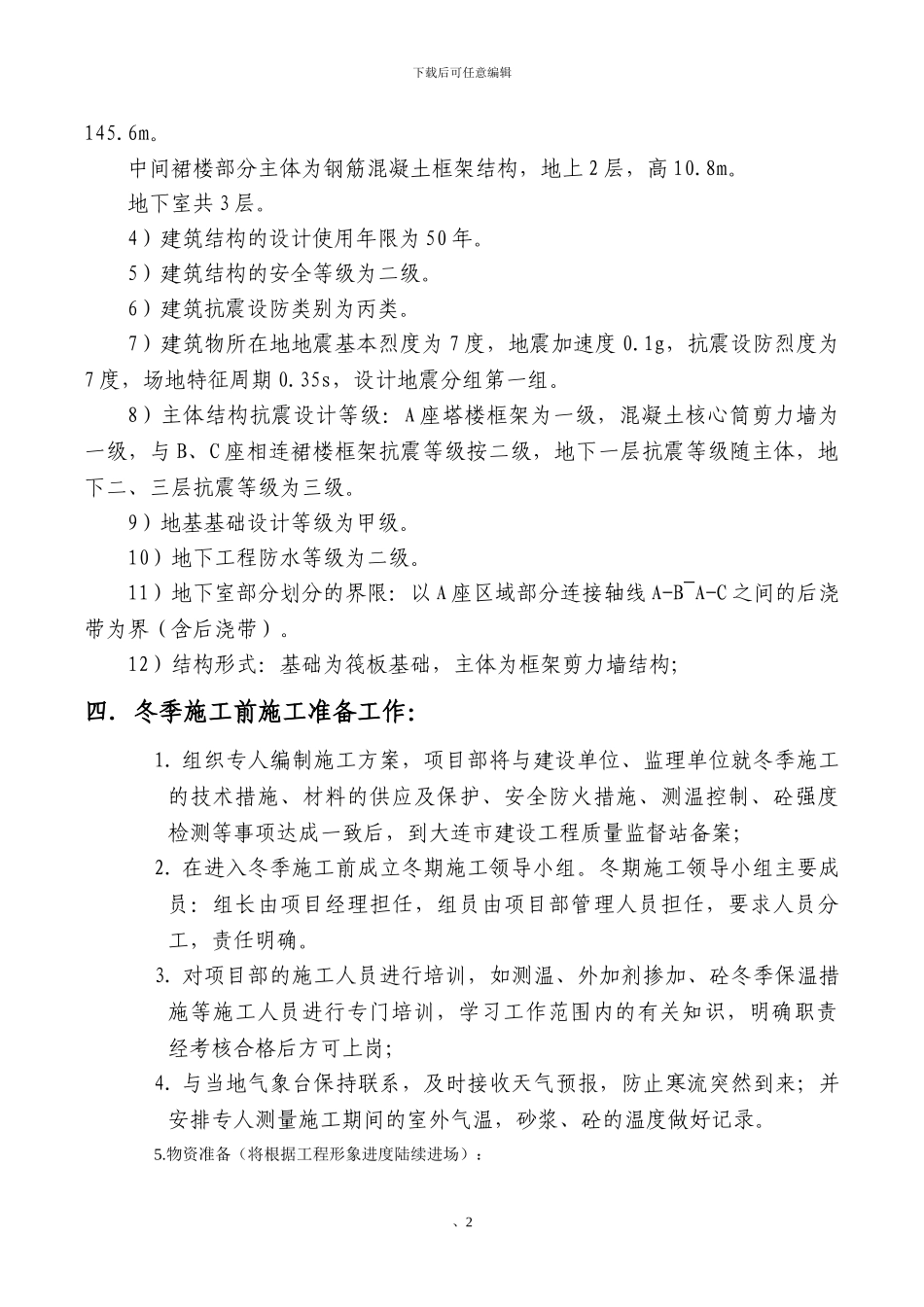

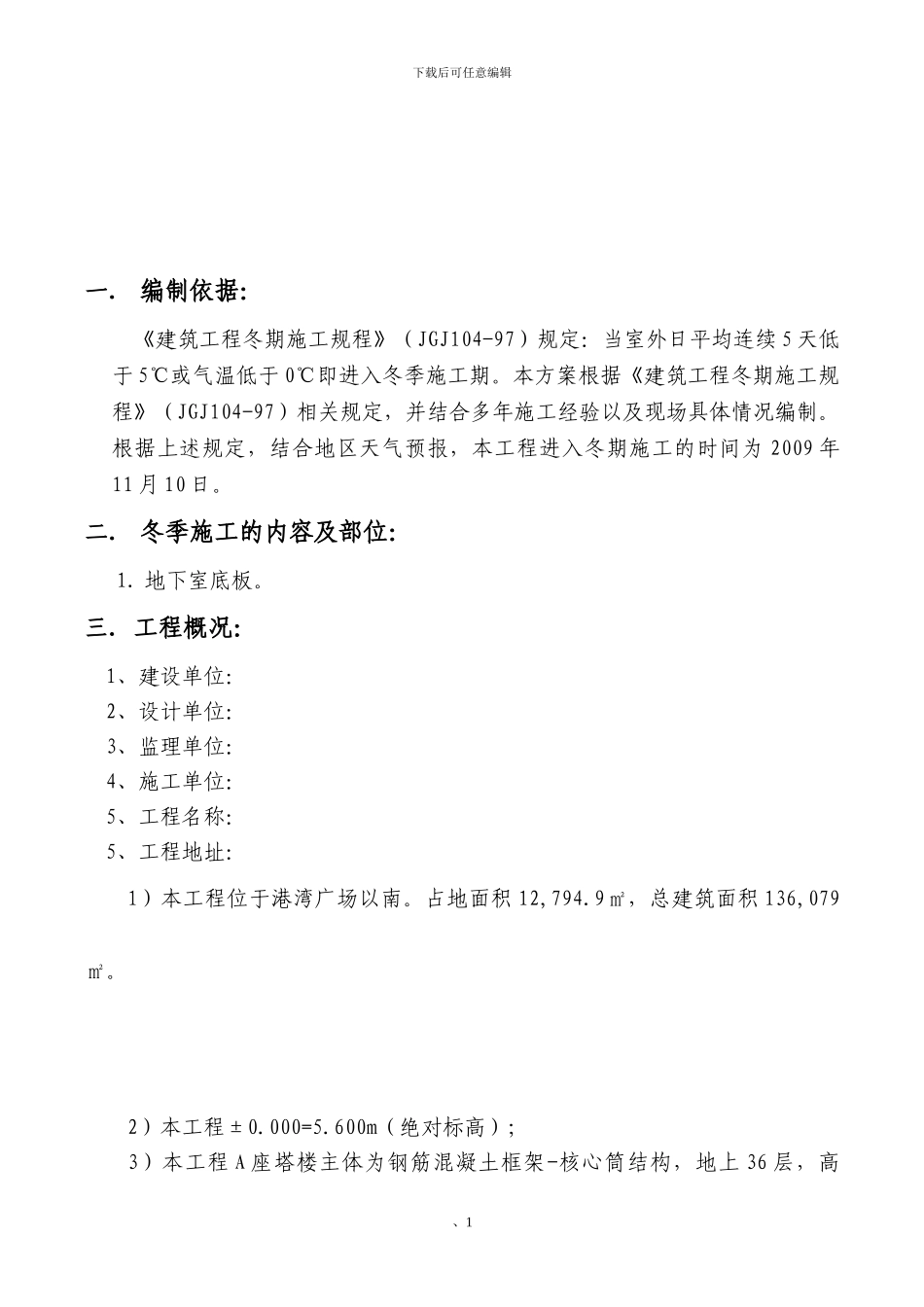

下载后可任意编辑一. 编制依据:《建筑工程冬期施工规程》(JGJ104-97)规定:当室外日平均连续 5 天低于 5℃或气温低于 0℃即进入冬季施工期
本方案根据《建筑工程冬期施工规程》(JGJ104-97)相关规定,并结合多年施工经验以及现场具体情况编制
根据上述规定,结合地区天气预报,本工程进入冬期施工的时间为 2009 年11 月 10 日
二. 冬季施工的内容及部位:1
三.工程概况: 1、建设单位: 2、设计单位: 3、监理单位: 4、施工单位: 5、工程名称: 5、工程地址:1)本工程位于港湾广场以南
占地面积 12,794
9㎡,总建筑面积 136,079㎡
2)本工程±0
600m(绝对标高);3)本工程 A 座塔楼主体为钢筋混凝土框架-核心筒结构,地上 36 层,高、1下载后可任意编辑145
中间裙楼部分主体为钢筋混凝土框架结构,地上 2 层,高 10
地下室共 3 层
4)建筑结构的设计使用年限为 50 年
5)建筑结构的安全等级为二级
6)建筑抗震设防类别为丙类
7)建筑物所在地地震基本烈度为 7 度,地震加速度 0
1g,抗震设防烈度为7 度,场地特征周期 0
35s,设计地震分组第一组
8)主体结构抗震设计等级:A 座塔楼框架为一级,混凝土核心筒剪力墙为一级,与 B、C 座相连裙楼框架抗震等级按二级,地下一层抗震等级随主体,地下二、三层抗震等级为三级
9)地基基础设计等级为甲级
10)地下工程防水等级为二级
11)地下室部分划分的界限:以 A 座区域部分连接轴线 A-B~A-C 之间的后浇带为界(含后浇带)
12)结构形式:基础为筏板基础,主体为框架剪力墙结构;四.冬季施工前施工准备工作:1

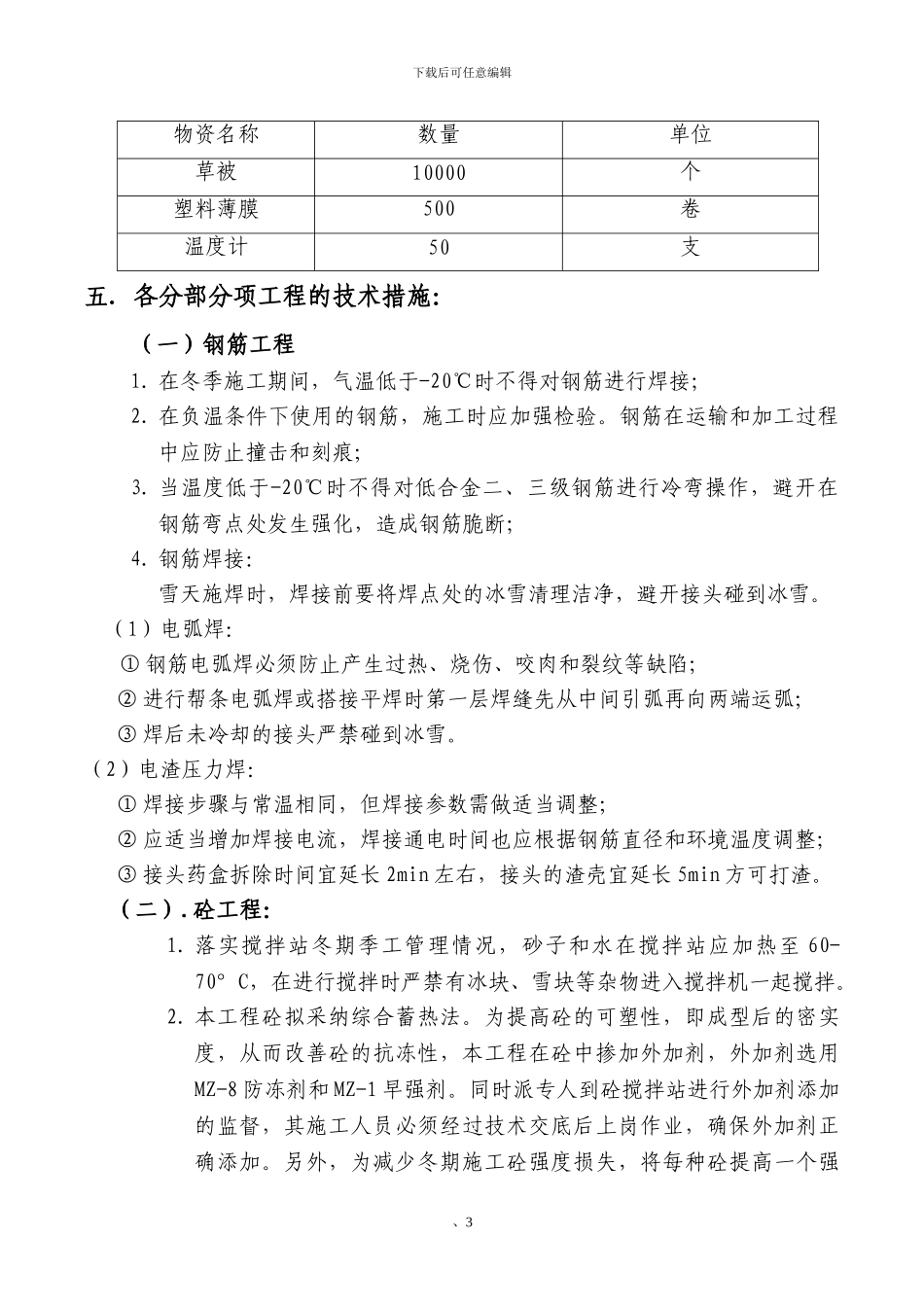

组织专人编制施工方案,项目部将与建设单位、监理单位就冬季施工的技术措施、材料的供应及保护、安全防火措施、测温控制、砼强
