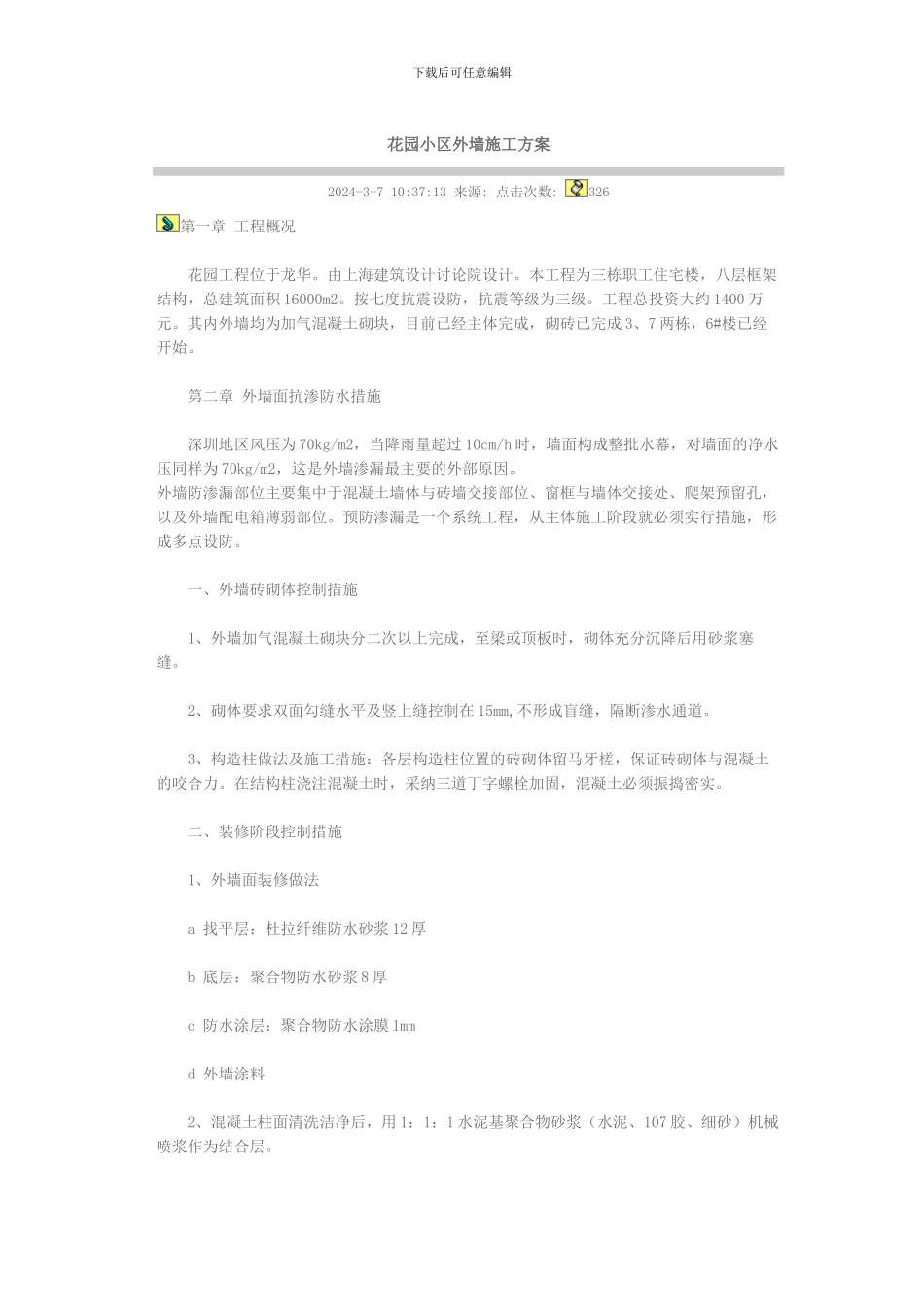

下载后可任意编辑花园小区外墙施工方案2024-3-7 10:37:13 来源: 点击次数: 326第一章 工程概况 花园工程位于龙华
由上海建筑设计讨论院设计
本工程为三栋职工住宅楼,八层框架结构,总建筑面积 16000m2
按七度抗震设防,抗震等级为三级
工程总投资大约 1400 万元
其内外墙均为加气混凝土砌块,目前已经主体完成,砌砖已完成 3、7 两栋,6#楼已经开始
第二章 外墙面抗渗防水措施 深圳地区风压为 70kg/m2,当降雨量超过 10cm/h 时,墙面构成整批水幕,对墙面的净水压同样为 70kg/m2,这是外墙渗漏最主要的外部原因
外墙防渗漏部位主要集中于混凝土墙体与砖墙交接部位、窗框与墙体交接处、爬架预留孔,以及外墙配电箱薄弱部位
预防渗漏是一个系统工程,从主体施工阶段就必须实行措施,形成多点设防
一、外墙砖砌体控制措施 1、外墙加气混凝土砌块分二次以上完成,至梁或顶板时,砌体充分沉降后用砂浆塞缝
2、砌体要求双面勾缝水平及竖上缝控制在 15mm,不形成盲缝,隔断渗水通道
3、构造柱做法及施工措施:各层构造柱位置的砖砌体留马牙槎,保证砖砌体与混凝土的咬合力
在结构柱浇注混凝土时,采纳三道丁字螺栓加固,混凝土必须振捣密实
二、装修阶段控制措施 1、外墙面装修做法 a 找平层:杜拉纤维防水砂浆 12 厚 b 底层:聚合物防水砂浆 8 厚 c 防水涂层:聚合物防水涂膜 1mm d 外墙涂料 2、混凝土柱面清洗洁净后,用 1:1:1 水泥基聚合物砂浆(水泥、107 胶、细砂)机械喷浆作为结合层
下载后可任意编辑 3、在混凝土墙面与砖墙交界处(内外两侧加钉 200mm 宽、网眼 10-12 mm 的钢丝网一道,沿缝居中,用@150 mm 射钉钉紧

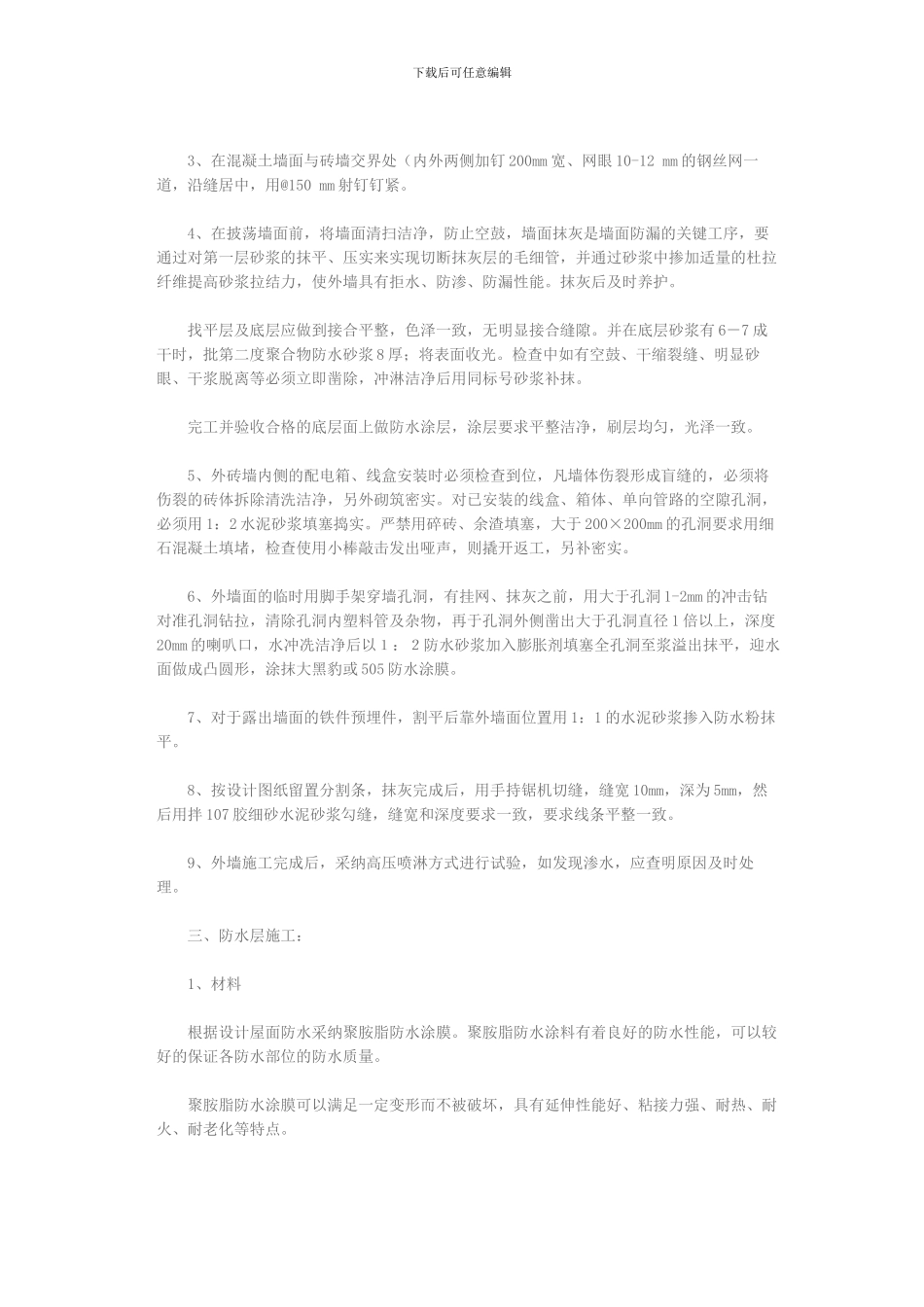

4、在披荡墙面前,将墙面清扫洁净,防止空鼓,墙面抹灰是墙面防漏的关键工序,要通过对第一层砂浆的抹平、压实
