电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

蓝领公寓施工组织设计-doc-134VIP免费

蓝领公寓施工组织设计-doc-134_第1页
1/43
蓝领公寓施工组织设计-doc-134_第2页
2/43
蓝领公寓施工组织设计-doc-134_第3页
3/43

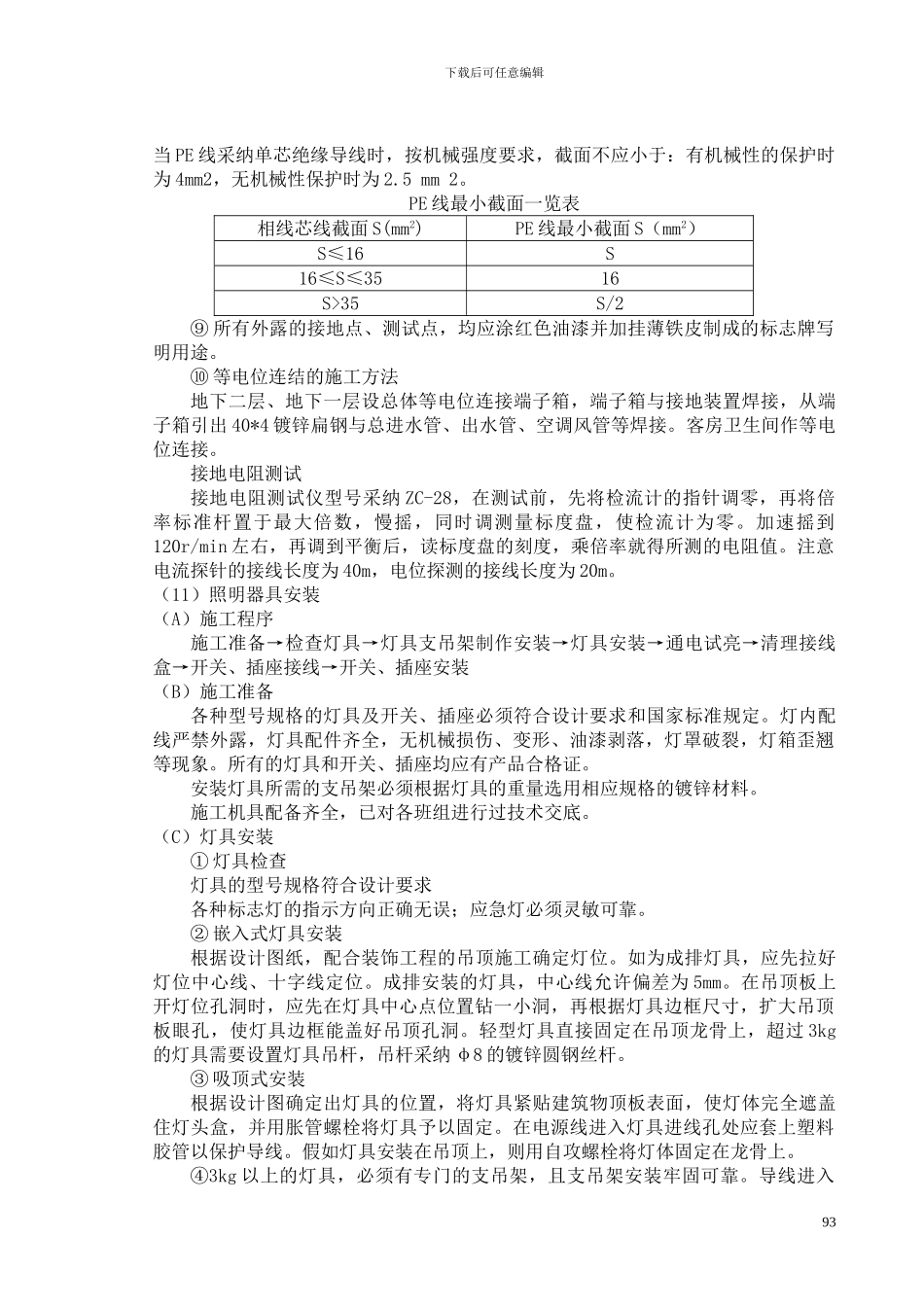

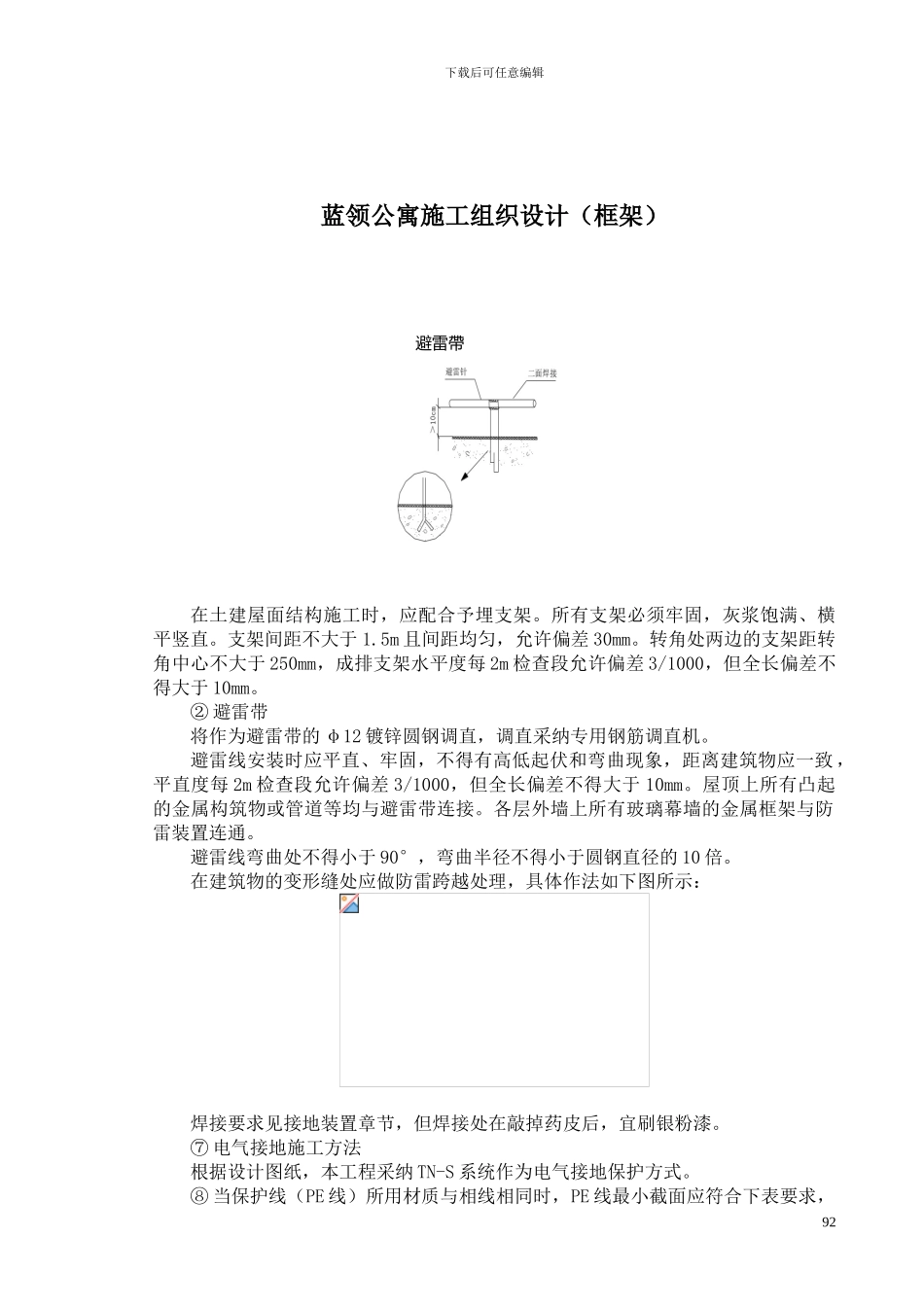

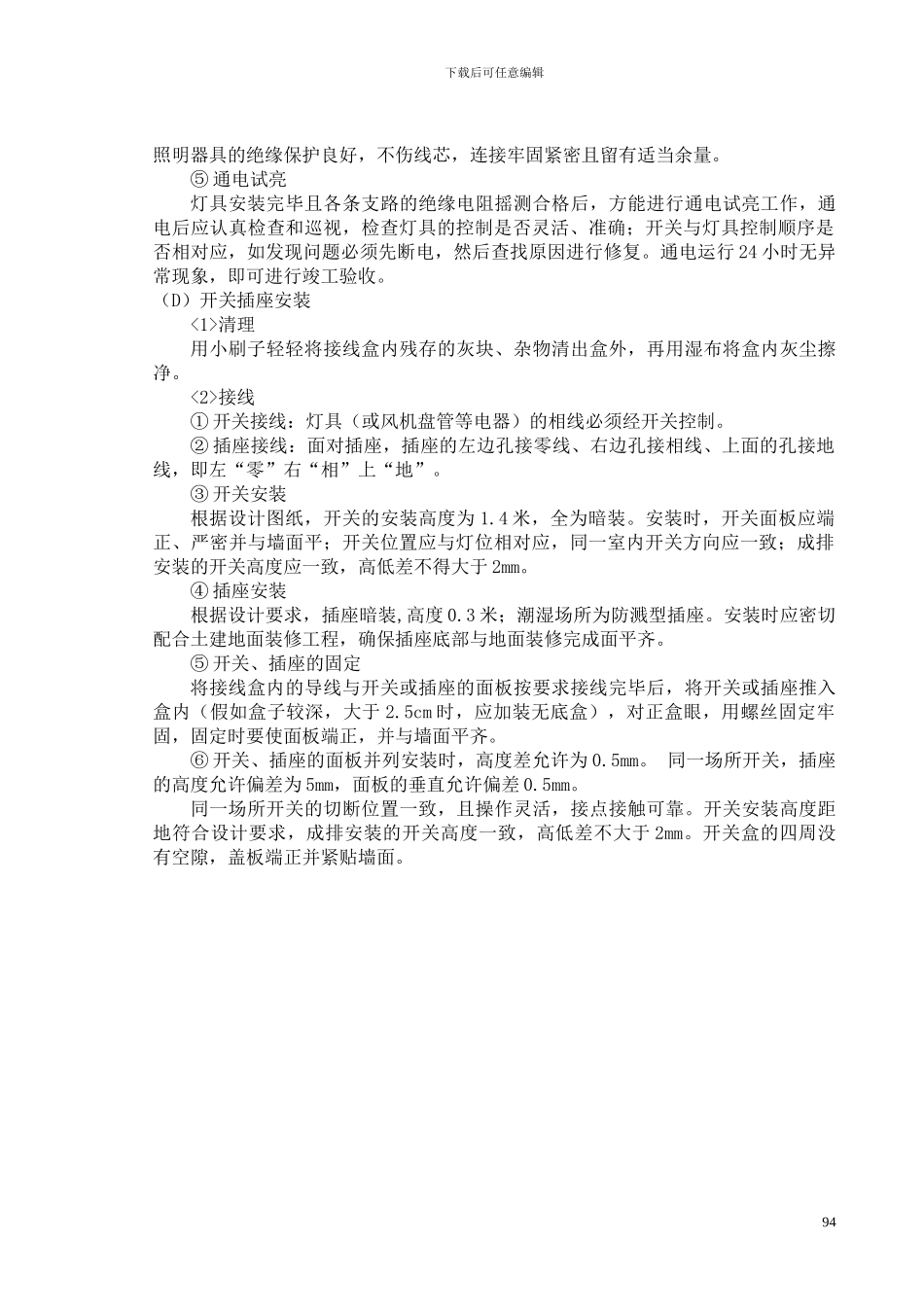

下载后可任意编辑蓝领公寓施工组织设计(框架)在土建屋面结构施工时,应配合予埋支架。所有支架必须牢固,灰浆饱满、横平竖直。支架间距不大于 1.5m 且间距均匀,允许偏差 30mm。转角处两边的支架距转角中心不大于 250mm,成排支架水平度每 2m 检查段允许偏差 3/1000,但全长偏差不得大于 10mm。② 避雷带将作为避雷带的 φ12 镀锌圆钢调直,调直采纳专用钢筋调直机。避雷线安装时应平直、牢固,不得有高低起伏和弯曲现象,距离建筑物应一致 ,平直度每 2m 检查段允许偏差 3/1000,但全长偏差不得大于 10mm。屋顶上所有凸起的金属构筑物或管道等均与避雷带连接。各层外墙上所有玻璃幕墙的金属框架与防雷装置连通。避雷线弯曲处不得小于 90°,弯曲半径不得小于圆钢直径的 10 倍。在建筑物的变形缝处应做防雷跨越处理,具体作法如下图所示:焊接要求见接地装置章节,但焊接处在敲掉药皮后,宜刷银粉漆。⑦ 电气接地施工方法根据设计图纸,本工程采纳 TN-S 系统作为电气接地保护方式。⑧ 当保护线(PE 线)所用材质与相线相同时,PE 线最小截面应符合下表要求,92避雷帶下载后可任意编辑当 PE 线采纳单芯绝缘导线时,按机械强度要求,截面不应小于:有机械性的保护时为 4mm2,无机械性保护时为 2.5 mm 2。PE 线最小截面一览表相线芯线截面 S(mm2)PE 线最小截面 S(mm2)S≤16S16≤S≤3516S>35S/2⑨ 所有外露的接地点、测试点,均应涂红色油漆并加挂薄铁皮制成的标志牌写明用途。⑩ 等电位连结的施工方法地下二层、地下一层设总体等电位连接端子箱,端子箱与接地装置焊接,从端子箱引出 40*4 镀锌扁钢与总进水管、出水管、空调风管等焊接。客房卫生间作等电位连接。接地电阻测试接地电阻测试仪型号采纳 ZC-28,在测试前,先将检流计的指针调零,再将倍率标准杆置于最大倍数,慢摇,同时调测量标度盘,使检流计为零。加速摇到120r/min 左右,再调到平衡后,读标度盘的刻度,乘倍率就得所测的电阻值。注意电流探针的接线长度为 40m,电位探测的接线长度为 20m。(11)照明器具安装(A)施工程序施工准备→检查灯具→灯具支吊架制作安装→灯具安装→通电试亮→清理接线盒→开关、插座接线→开关、插座安装(B)施工准备各种型号规格的灯具及开关、插座必须符合设计要求和国家标准规定。灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破裂,灯箱歪翘等现象。所有的灯具和开关、插座均应...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

蓝领公寓施工组织设计-doc-134

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
