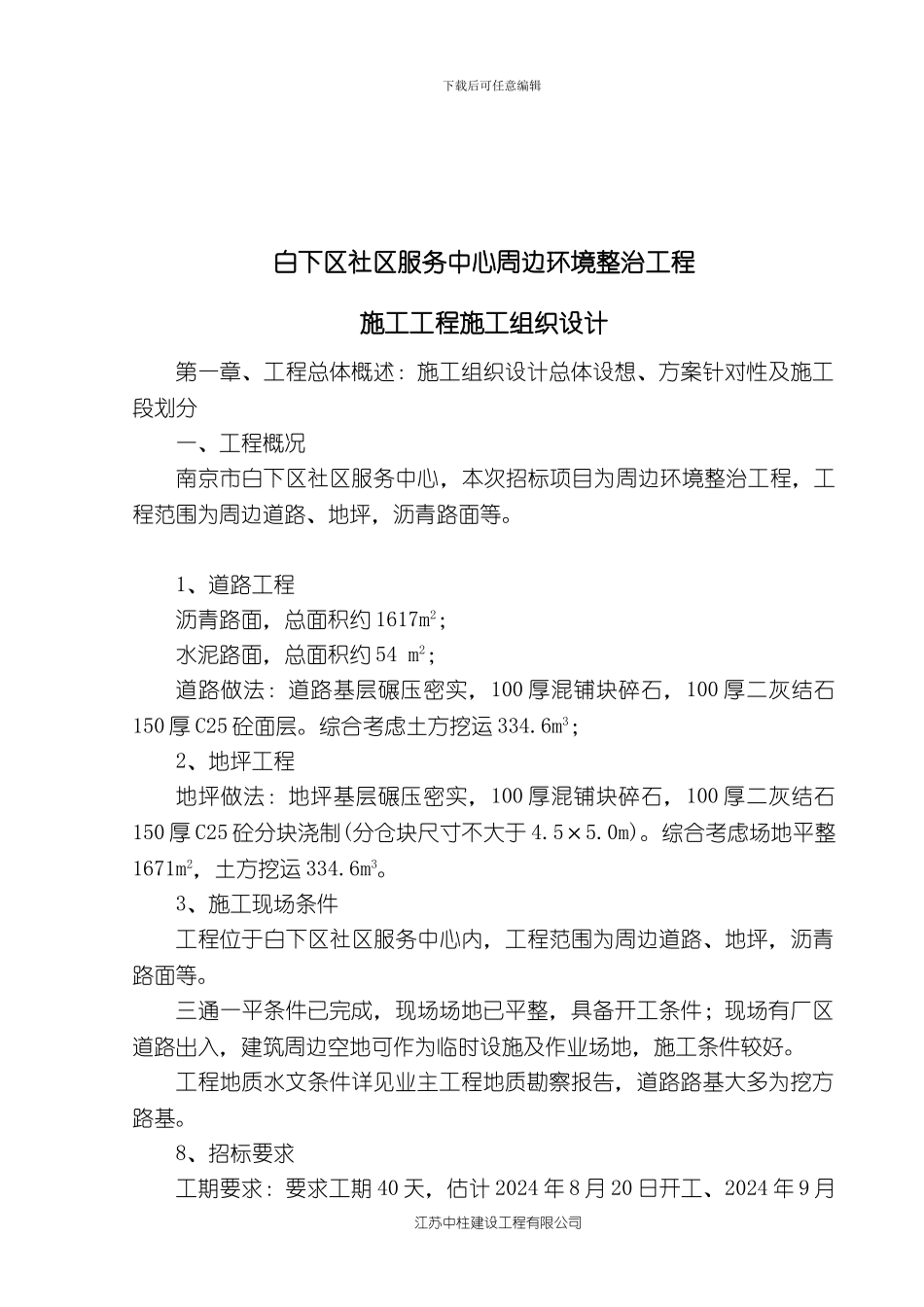

下载后可任意编辑南京市白下区社区服务中心周边环境整治工程施工组织设计方案编制单位:江苏中柱建设工程有限公司江苏中柱建设工程有限公司下载后可任意编辑白下区社区服务中心周边环境整治工程施工工程施工组织设计第一章、工程总体概述:施工组织设计总体设想、方案针对性及施工段划分一、工程概况南京市白下区社区服务中心,本次招标项目为周边环境整治工程,工程范围为周边道路、地坪,沥青路面等。1、道路工程沥青路面,总面积约 1617m2;水泥路面,总面积约 54 m2;道路做法:道路基层碾压密实,100 厚混铺块碎石,100 厚二灰结石150 厚 C25 砼面层。综合考虑土方挖运 334.6m3;2、地坪工程地坪做法:地坪基层碾压密实,100 厚混铺块碎石,100 厚二灰结石150 厚 C25 砼分块浇制(分仓块尺寸不大于 4.5×5.0m)。综合考虑场地平整1671m2,土方挖运 334.6m3。3、施工现场条件工程位于白下区社区服务中心内,工程范围为周边道路、地坪,沥青路面等。三通一平条件已完成,现场场地已平整,具备开工条件;现场有厂区道路出入,建筑周边空地可作为临时设施及作业场地,施工条件较好。工程地质水文条件详见业主工程地质勘察报告,道路路基大多为挖方路基。8、招标要求工期要求:要求工期 40 天,估计 2024 年 8 月 20 日开工、2024 年 9 月江苏中柱建设工程有限公司下载后可任意编辑29 日竣工。质量要求:合格。材料供应:部分特别材料甲供,沥青路面现场铺,零星砼现场搅拌。二、工程施工总目标1、工程质量目标工程质量目标为合格。工程质量符合国家现行建筑工程施工质量验收统一标准和各专业工程施工验收法律规范。本工程质量管理按国际标准《ISO-9001-2000 质量保证体系》实行工程质量管理和质量。施工全过程对施工投入、施工过程及产品全面有效控制以达到质量标准。为了实现质量管理的目标,根据评定标准的要求,将有关指标分解以指导施工实践中质量控制,以分项工程保分部工程,以分部工程保单位工程,验收合格。单位工程所含分部、分项工程、验收批的质量均验收合格。质量控制资料完整。单位工程所含分部工程有关安全和功能的检测资料完整。主要功能项目的抽检结构符合相关专业质量验收法律规范。观感质量符合要求。2、工期目标本工程施工工期:40 天,2024 年 8 月 20 日-2024 年 9 月 29 日。工程实施中集中技术力量、配足施工机具、劳动力、周转材料,科学合理安排施工,充分调动施工人员的劳动积极...
