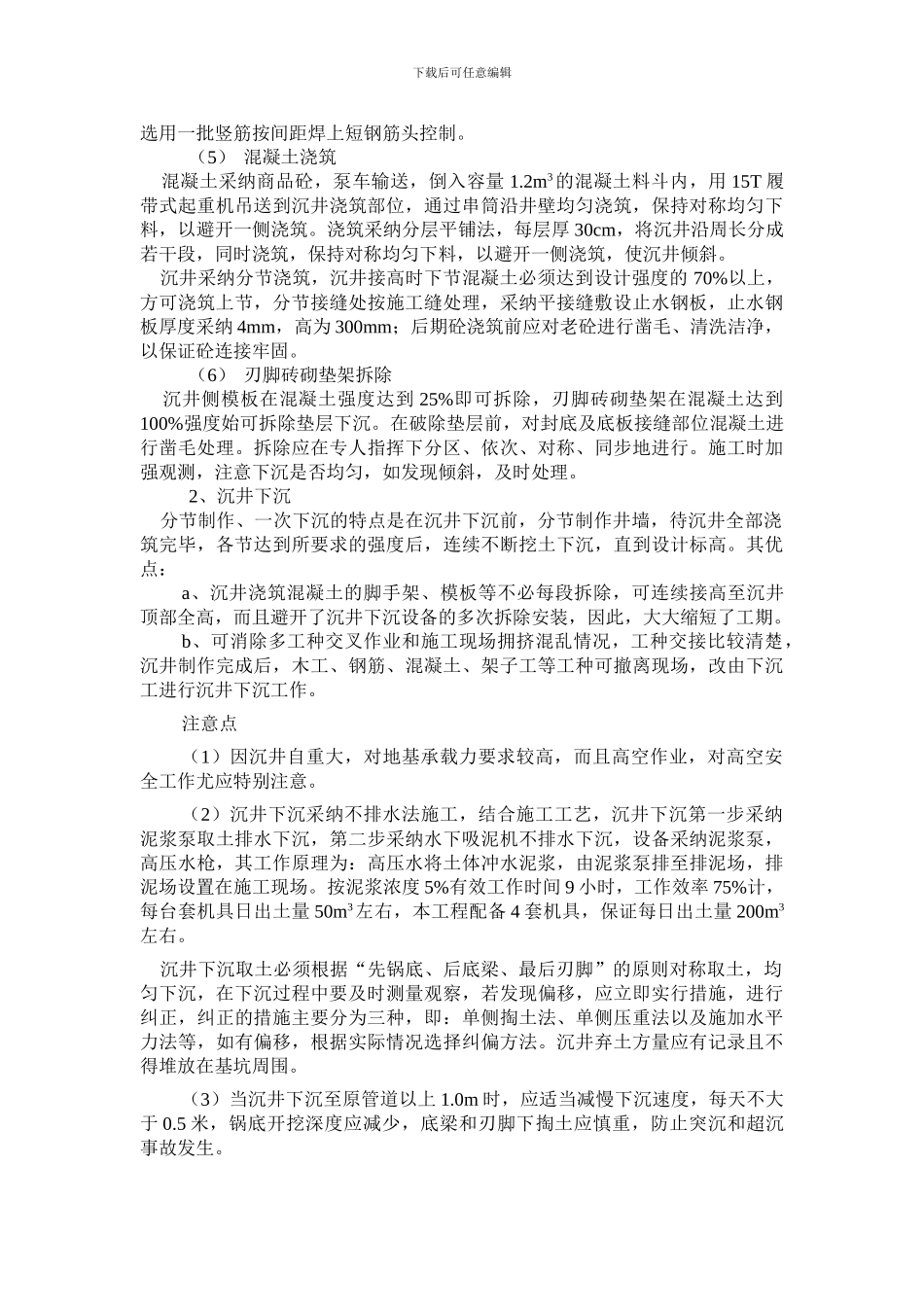

G/f1-A下载后可任意编辑解放路白圩桥管道改管修复连通施工方案原解放路白圩桥过河 D400-PE 污水管道,位于解放路白圩桥南侧 5
3 米处,过河段全长 60 米,W2、W3 落底检查井底标高为:-2
539 米、-2
489 米,管道埋设深度为 5
8 米(见原竣工图)
现由于解放路市政道路拓宽路面施工和路侧房屋建设,对原解放路白圩桥过河 D400-PE 污水管道的损坏,须对过河 D400-PE 污水管道进行重新拉设,以利污水管道畅通
本修复工程施工现场场地狭小、土质复杂、污水管道埋设较深、新旧管道连接等原因,施工时有较大困难
现我单位针对现场实际情况,并结合我单位施工经验,提出以下修复过河管(2 座钢筋砼沉井、60 米 D400-PE 拉管)的施工方案
一、施工基本方案:在旧 W2、W3 落底检查井南侧布设 2 座钢筋砼沉井(解放路白圩桥南侧 8米处)再从 W2、W3 井与新管道连通
主要工程量为:砼沉井尺寸为 5 米直径的圆形工作井,壁厚 0
50 米,C30 砼浇筑,埋设深度为 7
8 米,钢筋Φ16mm 双层双向布置,预留洞口加强筋布设;D400-PE 污水管道拉管 60米,2 座(02S515-21)埋设深度 7
8 米检查井等

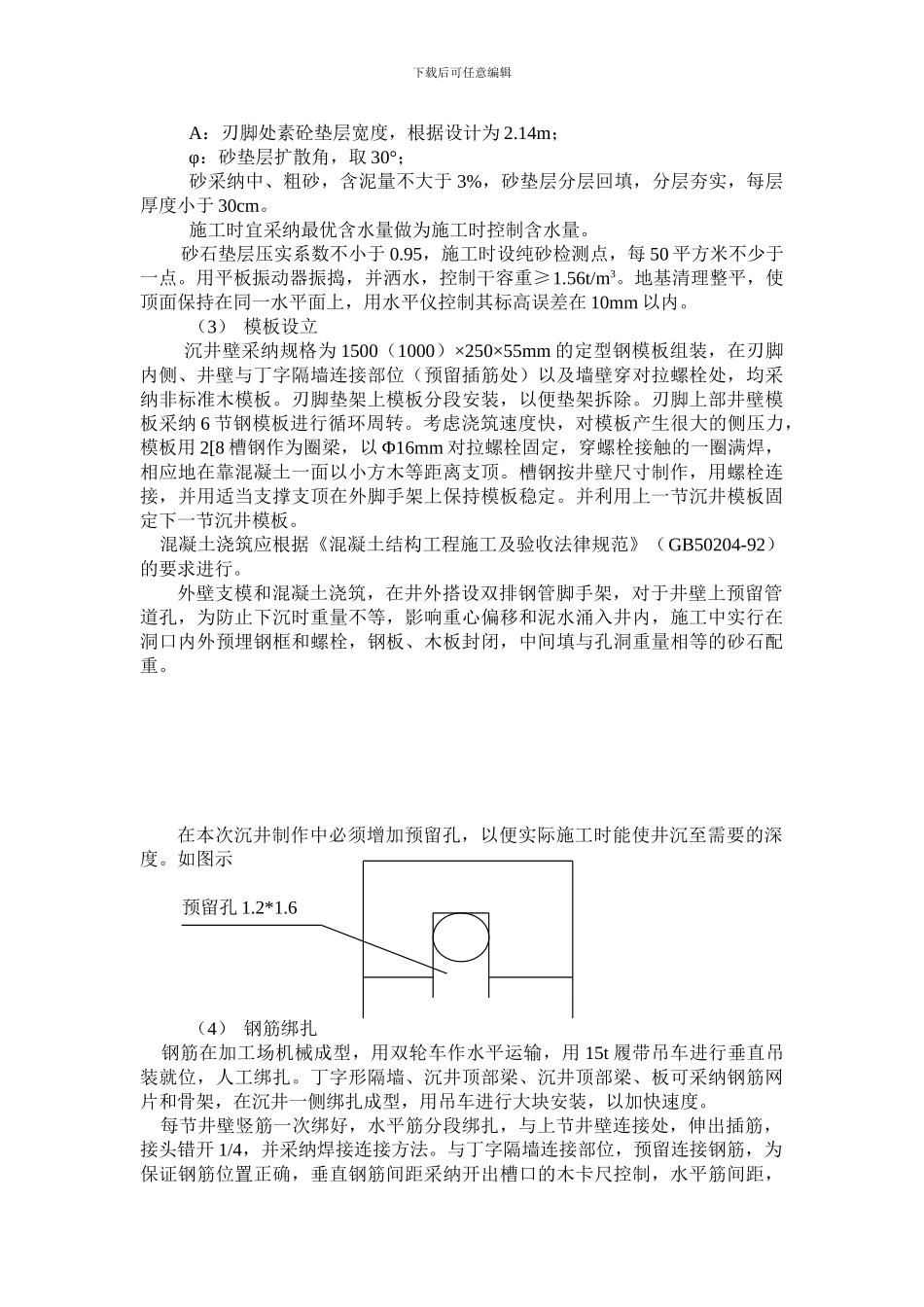

二、施工流程:定位放线(放出 W2、W3 井位) 沉井制作 均匀下沉 封底 拉管 检查井砌筑 与原管道连通 回填二、施工工艺(一)、沉井施工1、 沉井制作(1) 基坑开挖:a、 沉井制作前,先在设计位置挖好基坑,做好砂垫层
根据地质勘察报告确定持力层,砂垫层厚度根据施工稳定要求计算后确定
b、 基坑底部应沿四周设置 2%坡度的排水沟,四角设置集水坑比排水沟低 50cm 以上
c、 素砼垫层浇筑时,应控制好浇筑厚度及表面平整度,素砼浇筑振实采纳平板振动器进行,素砼带基设置宽度设计为 2
d、 砖胎模采纳 M5
0 水泥砂浆和
