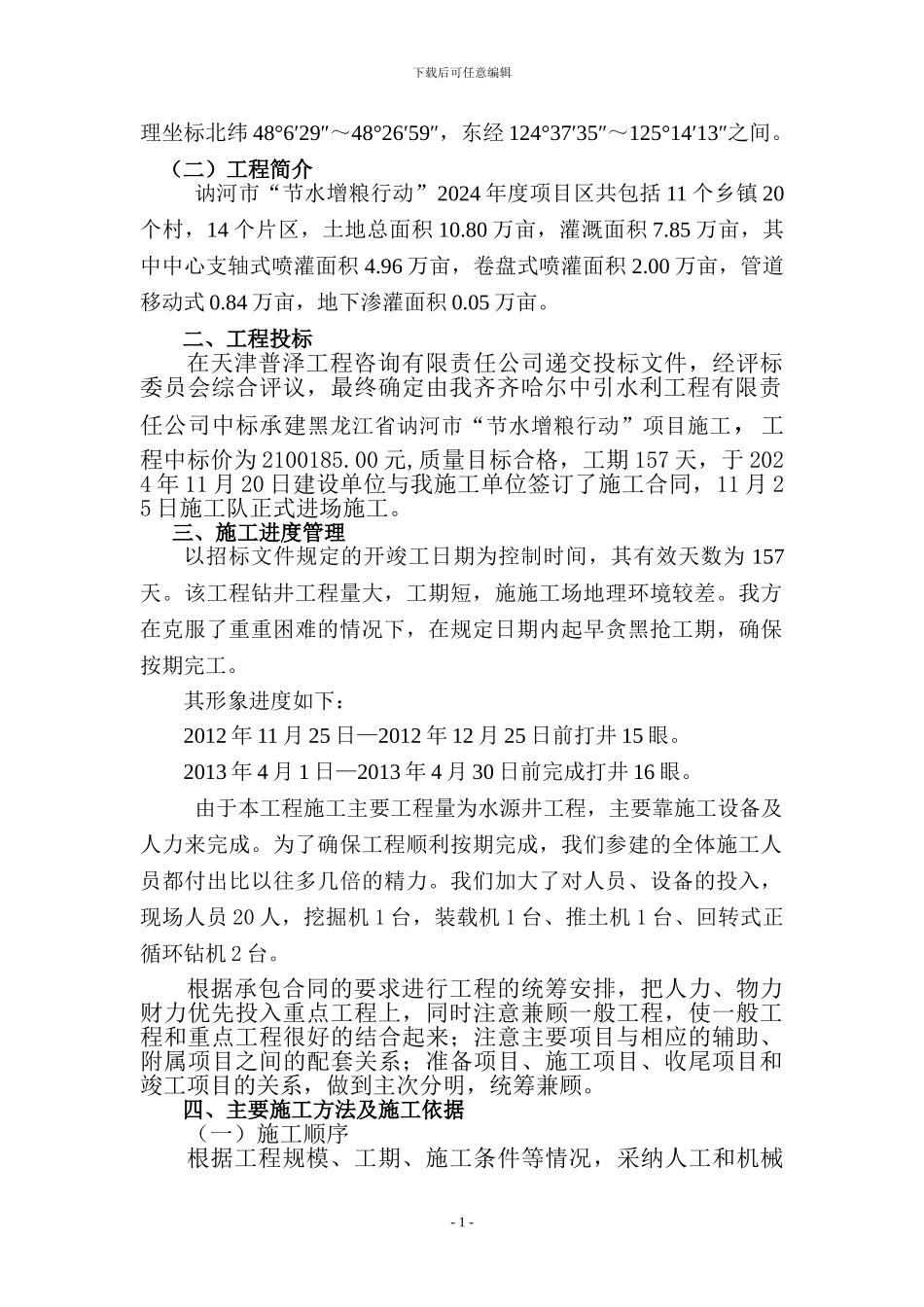

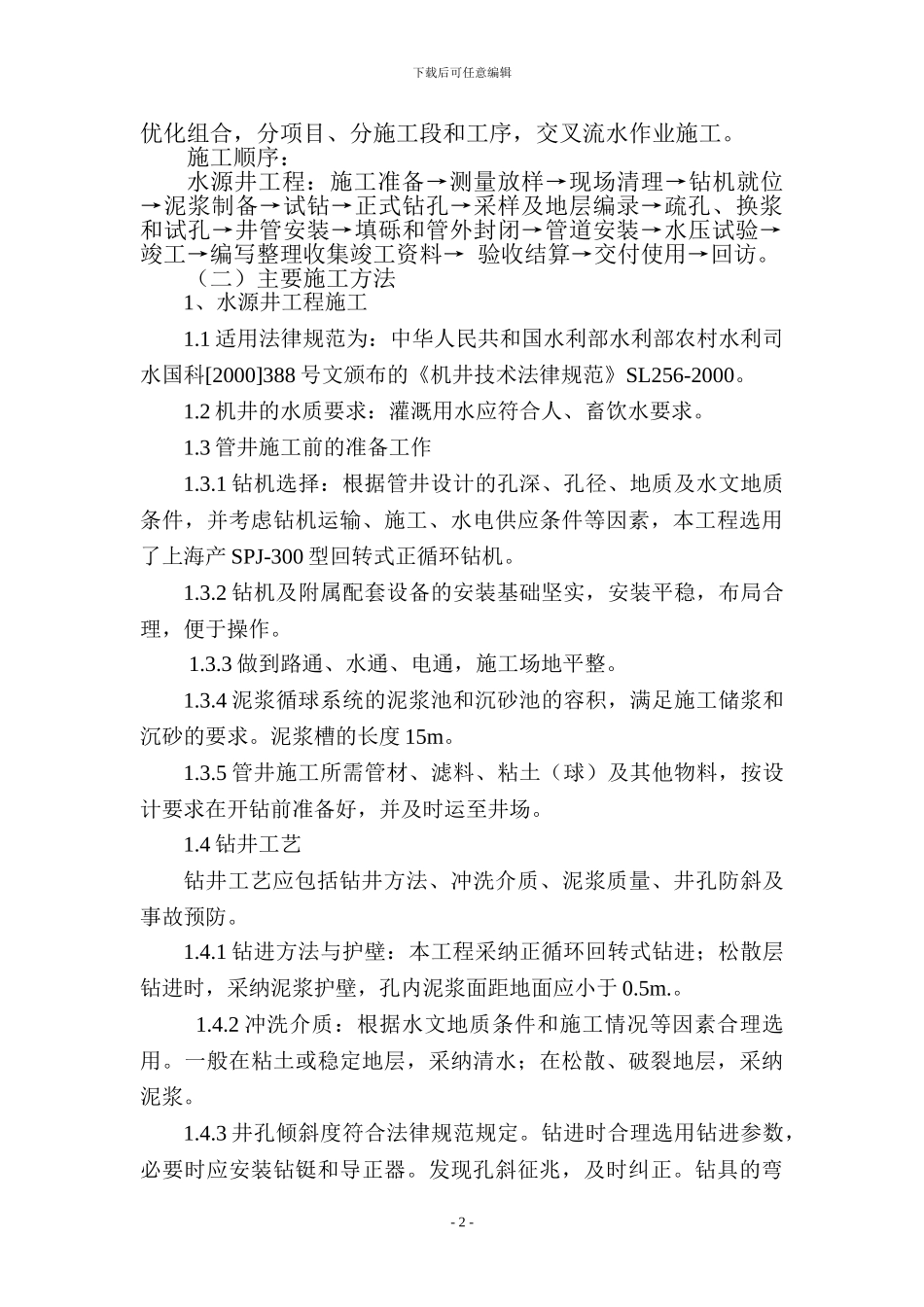

黑龙江省讷河市“节水增粮行动”项目施工工程施工管理工作报告齐齐哈尔中引水利工程有限责任公司二 0 一三年五月一、工程概况(一) 工程位置项目区位于讷河市中部,14 个片区分布于讷漠尔河两侧,地下载后可任意编辑理坐标北纬 48°6′29″~48°26′59″,东经 124°37′35″~125°14′13″之间。(二)工程简介讷河市“节水增粮行动”2024 年度项目区共包括 11 个乡镇 20个村,14 个片区,土地总面积 10.80 万亩,灌溉面积 7.85 万亩,其中中心支轴式喷灌面积 4.96 万亩,卷盘式喷灌面积 2.00 万亩,管道移动式 0.84 万亩,地下渗灌面积 0.05 万亩。二、工程投标在天津普泽工程咨询有限责任公司递交投标文件,经评标委员会综合评议,最终确定由我齐齐哈尔中引水利工程有限责任公司中标承建黑龙江省讷河市“节水增粮行动”项目施工,工程中标价为 2100185.00 元,质量目标合格,工期 157 天,于 2024 年 11 月 20 日建设单位与我施工单位签订了施工合同,11 月 25 日施工队正式进场施工。三、施工进度管理以招标文件规定的开竣工日期为控制时间,其有效天数为 157天。该工程钻井工程量大,工期短,施施工场地理环境较差。我方在克服了重重困难的情况下,在规定日期内起早贪黑抢工期,确保按期完工。其形象进度如下:2012 年 11 月 25 日—2012 年 12 月 25 日前打井 15 眼。2013 年 4 月 1 日—2013 年 4 月 30 日前完成打井 16 眼。由于本工程施工主要工程量为水源井工程,主要靠施工设备及人力来完成。为了确保工程顺利按期完成,我们参建的全体施工人员都付出比以往多几倍的精力。我们加大了对人员、设备的投入,现场人员 20 人,挖掘机 1 台,装载机 1 台、推土机 1 台、回转式正循环钻机 2 台。根据承包合同的要求进行工程的统筹安排,把人力、物力财力优先投入重点工程上,同时注意兼顾一般工程,使一般工程和重点工程很好的结合起来;注意主要项目与相应的辅助、附属项目之间的配套关系;准备项目、施工项目、收尾项目和竣工项目的关系,做到主次分明,统筹兼顾。四、主要施工方法及施工依据(一)施工顺序根据工程规模、工期、施工条件等情况,采纳人工和机械- 1 -下载后可任意编辑优化组合,分项目、分施工段和工序,交叉流水作业施工。施工顺序:水源井工程:施工准备→测量放样→现场清理→钻机就位→泥浆制备→试钻→正式钻孔→采样及地层编录→疏孔、换浆...
