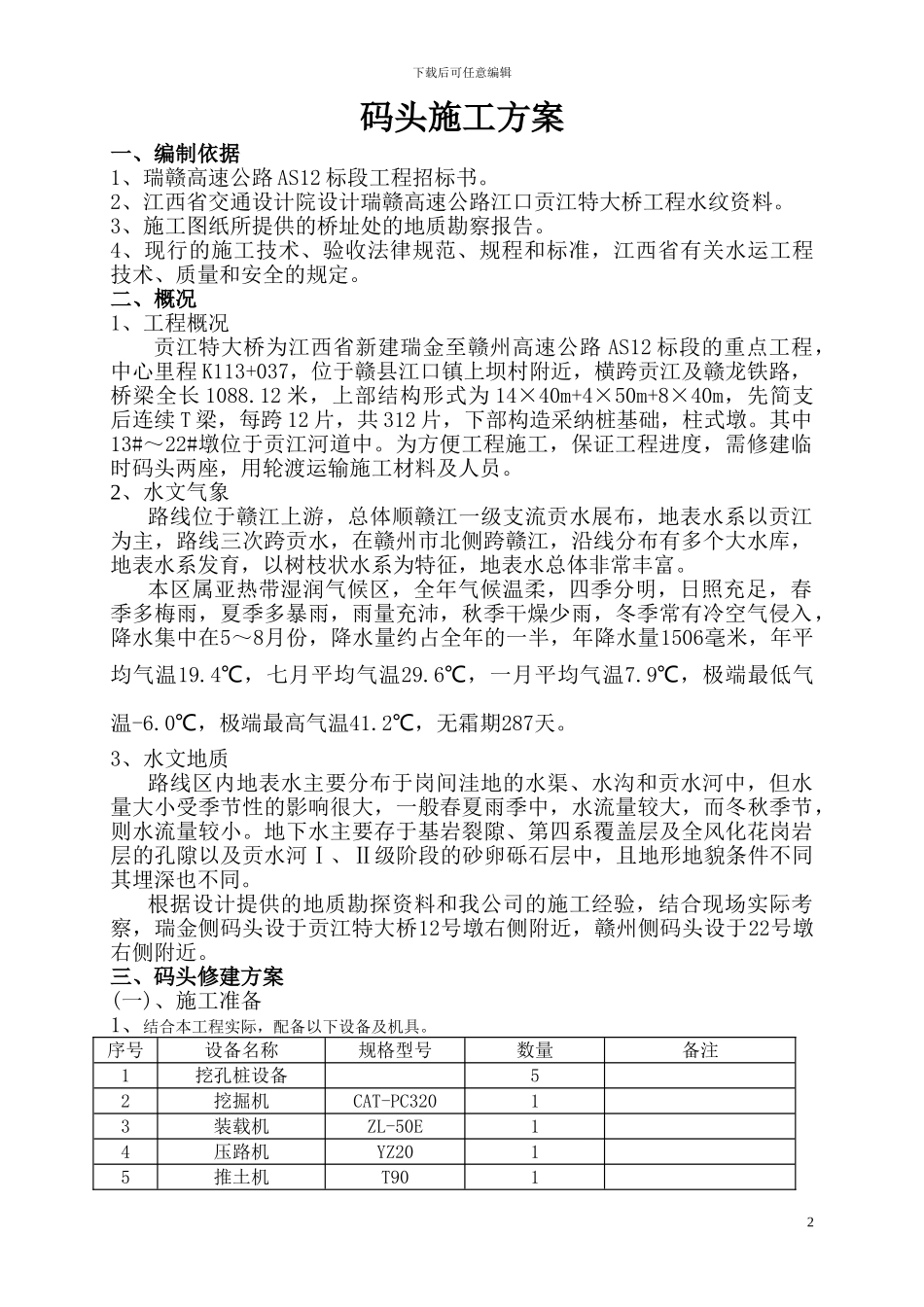

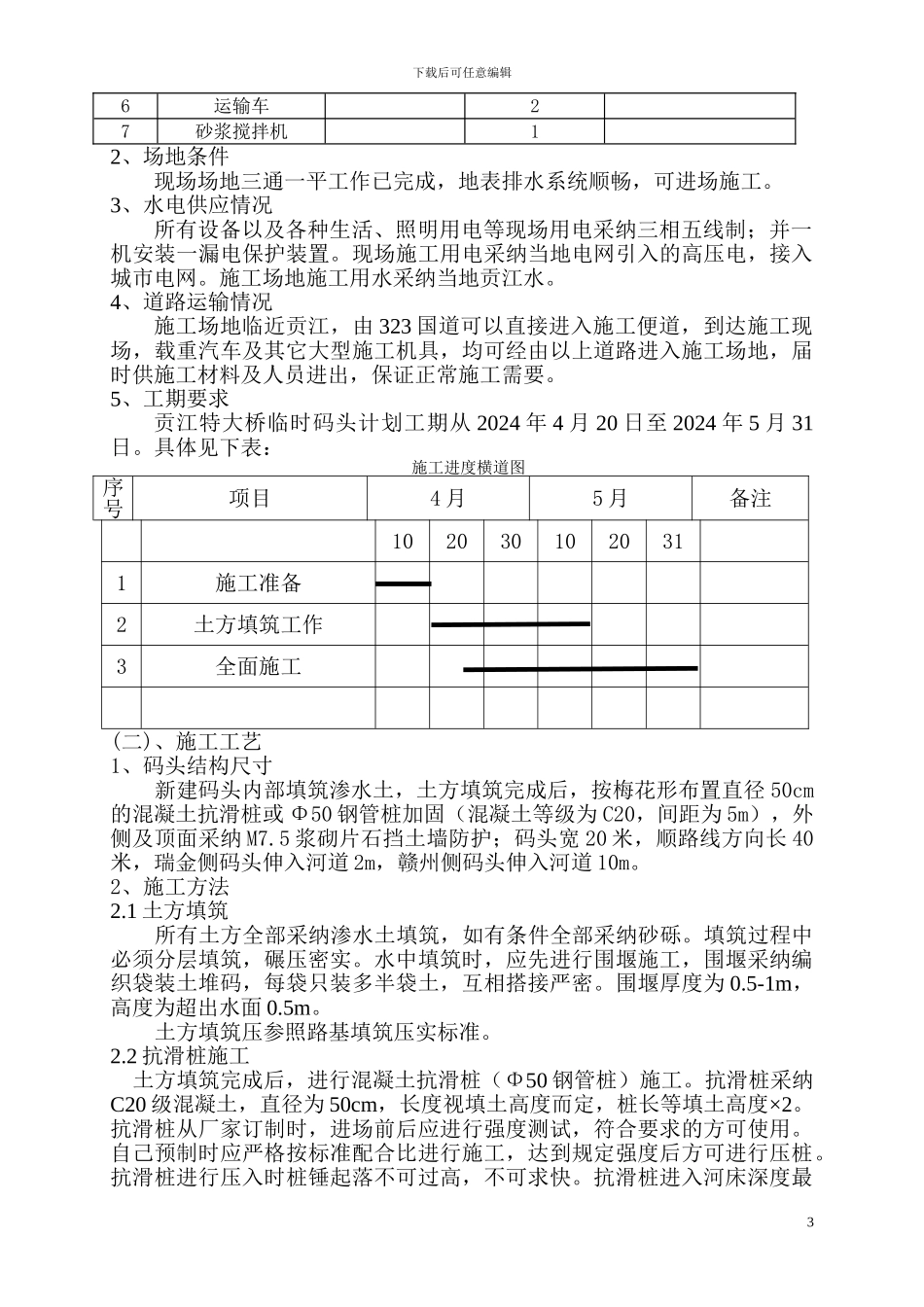

下载后可任意编辑瑞赣高速公路 AS12 标段K113+037 赣县江口贡江特大桥临时码头施工方案中铁十四局集团第四工程有限公司二 OO 七年四月十五日K113+037 赣县江口贡江特大桥1下载后可任意编辑码头施工方案一、编制依据1、瑞赣高速公路 AS12 标段工程招标书。2、江西省交通设计院设计瑞赣高速公路江口贡江特大桥工程水纹资料。3、施工图纸所提供的桥址处的地质勘察报告。4、现行的施工技术、验收法律规范、规程和标准,江西省有关水运工程技术、质量和安全的规定。二、概况1、工程概况贡江特大桥为江西省新建瑞金至赣州高速公路 AS12 标段的重点工程,中心里程 K113+037,位于赣县江口镇上坝村附近,横跨贡江及赣龙铁路,桥梁全长 1088.12 米,上部结构形式为 14×40m+4×50m+8×40m,先简支后连续 T 梁,每跨 12 片,共 312 片,下部构造采纳桩基础,柱式墩。其中13#~22#墩位于贡江河道中。为方便工程施工,保证工程进度,需修建临时码头两座,用轮渡运输施工材料及人员。2、水文气象路线位于赣江上游,总体顺赣江一级支流贡水展布,地表水系以贡江为主,路线三次跨贡水,在赣州市北侧跨赣江,沿线分布有多个大水库,地表水系发育,以树枝状水系为特征,地表水总体非常丰富。本区属亚热带湿润气候区,全年气候温柔,四季分明,日照充足,春季多梅雨,夏季多暴雨,雨量充沛,秋季干燥少雨,冬季常有冷空气侵入,降水集中在5~8月份,降水量约占全年的一半,年降水量1506毫米,年平均气温19.4℃,七月平均气温29.6℃,一月平均气温7.9℃,极端最低气温-6.0℃,极端最高气温41.2℃,无霜期287天。3、水文地质路线区内地表水主要分布于岗间洼地的水渠、水沟和贡水河中,但水量大小受季节性的影响很大,一般春夏雨季中,水流量较大,而冬秋季节,则水流量较小。地下水主要存于基岩裂隙、第四系覆盖层及全风化花岗岩层的孔隙以及贡水河Ⅰ、Ⅱ级阶段的砂卵砾石层中,且地形地貌条件不同其埋深也不同。根据设计提供的地质勘探资料和我公司的施工经验,结合现场实际考察,瑞金侧码头设于贡江特大桥12号墩右侧附近,赣州侧码头设于22号墩右侧附近。三、码头修建方案(一)、施工准备1、结合本工程实际,配备以下设备及机具。序号设备名称规格型号数量备注1挖孔桩设备52挖掘机CAT-PC32013装载机ZL-50E14压路机YZ2015推土机T9012下载后可任意编辑6运输车27砂浆搅拌机12、场地条件现场场地三通一平工作已完成,地表排水系统顺畅,可进场施工。3...
