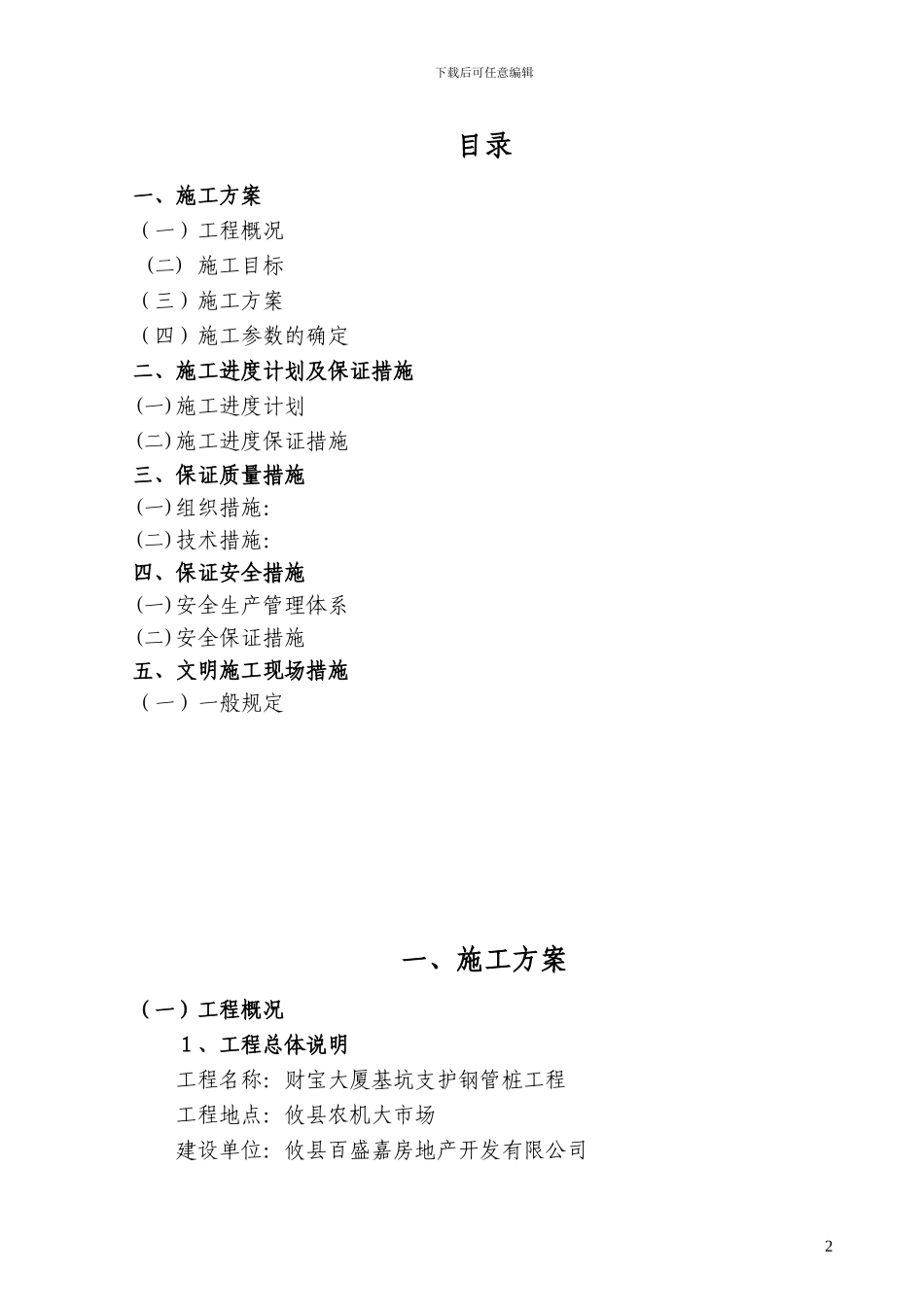

下载后可任意编辑钢管桩施工方案1下载后可任意编辑目录一、施工方案(一)工程概况 (二) 施工目标(三)施工方案(四)施工参数的确定二、施工进度计划及保证措施(一)施工进度计划(二)施工进度保证措施三、保证质量措施(一)组织措施:(二)技术措施:四、保证安全措施(一)安全生产管理体系(二)安全保证措施五、文明施工现场措施(一)一般规定一、施工方案(一)工程概况1、工程总体说明工程名称:财宝大厦基坑支护钢管桩工程工程地点:攸县农机大市场建设单位:攸县百盛嘉房地产开发有限公司2下载后可任意编辑设计单位:湖南城市学院规划建筑设计讨论院2、工程特点财宝大厦建筑面积约 33000m2,地上 24 层,地下 1 层

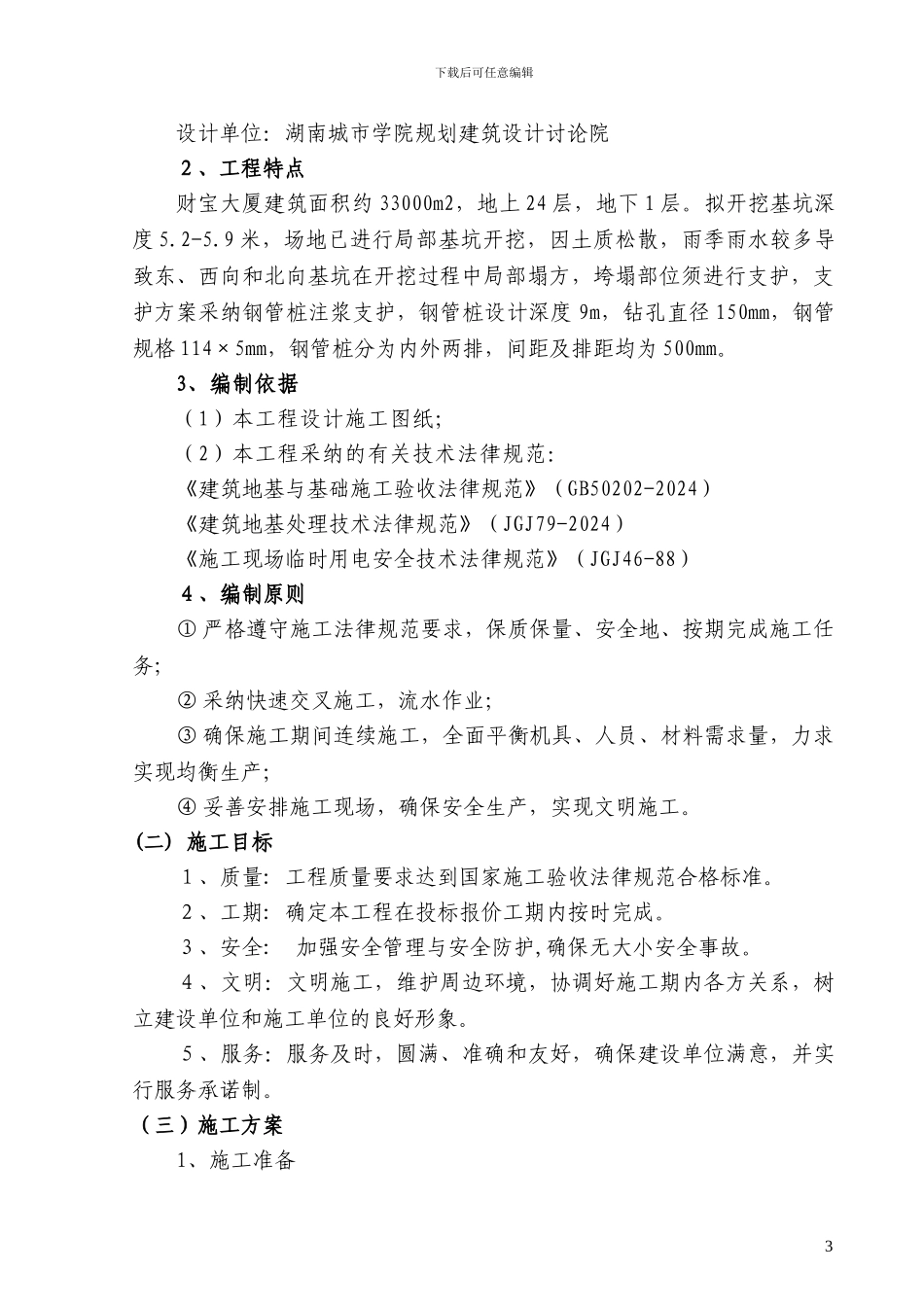

拟开挖基坑深度 5
9 米,场地已进行局部基坑开挖,因土质松散,雨季雨水较多导致东、西向和北向基坑在开挖过程中局部塌方,垮塌部位须进行支护,支护方案采纳钢管桩注浆支护,钢管桩设计深度 9m,钻孔直径 150mm,钢管规格 114×5mm,钢管桩分为内外两排,间距及排距均为 500mm
3、编制依据(1)本工程设计施工图纸;(2)本工程采纳的有关技术法律规范:《建筑地基与基础施工验收法律规范》(GB50202-2024)《建筑地基处理技术法律规范》(JGJ79-2024)《施工现场临时用电安全技术法律规范》(JGJ46-88)4、编制原则① 严格遵守施工法律规范要求,保质保量、安全地、按期完成施工任务;② 采纳快速交叉施工,流水作业;③ 确保施工期间连续施工,全面平衡机具、人员、材料需求量,力求实现均衡生产;④ 妥善安排施工现场,确保安全生产,实现文明施工
(二) 施工目标1、质量: 工程质量要求达到国家施工验收法律规范合格标准
2、工期: 确定本工程在投标报价工期内按时完成
3、安全: 加强安全管理与安全防护,确保无大小安全事故
4、文明:文明施工,维护周边环境,协调
