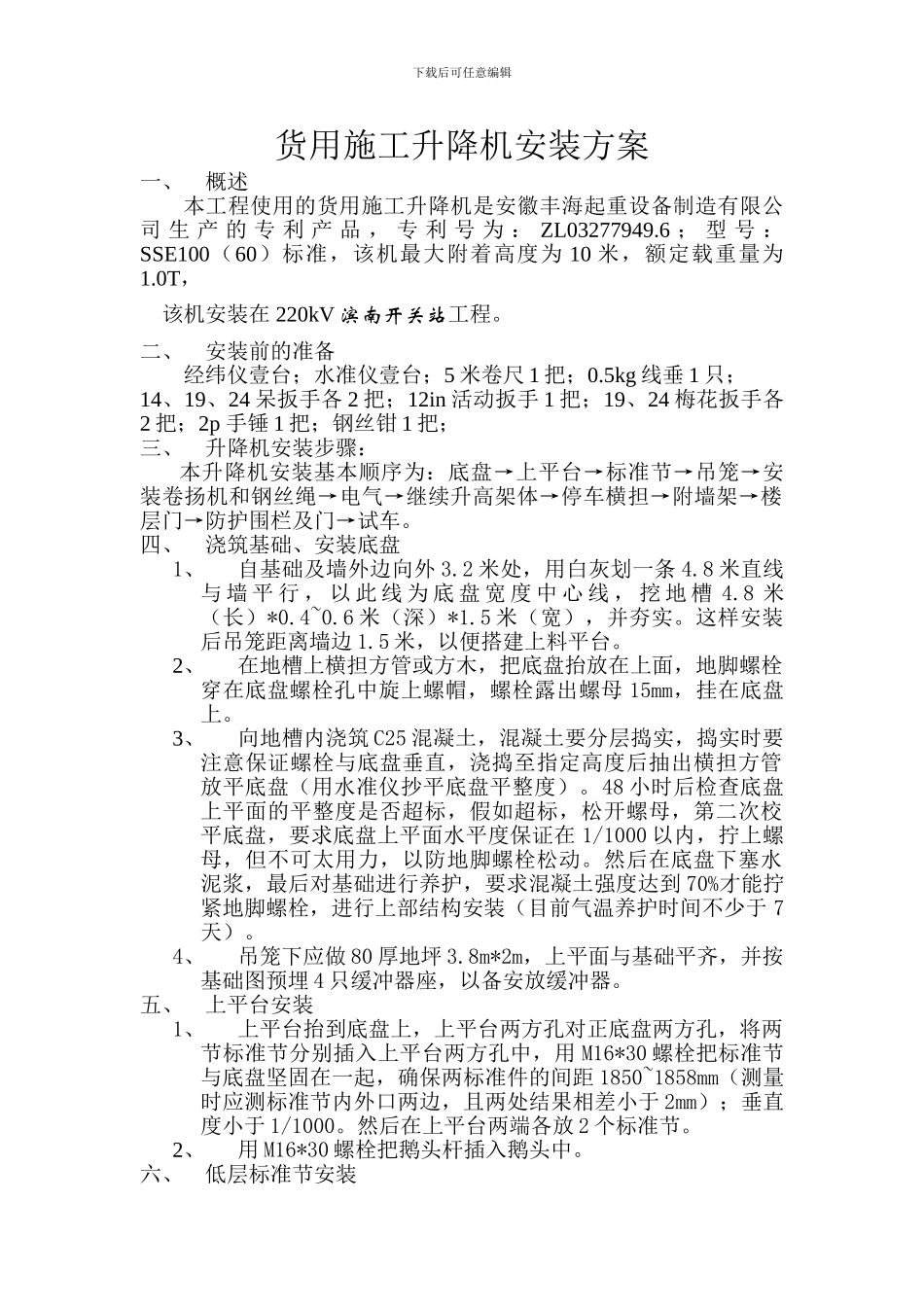

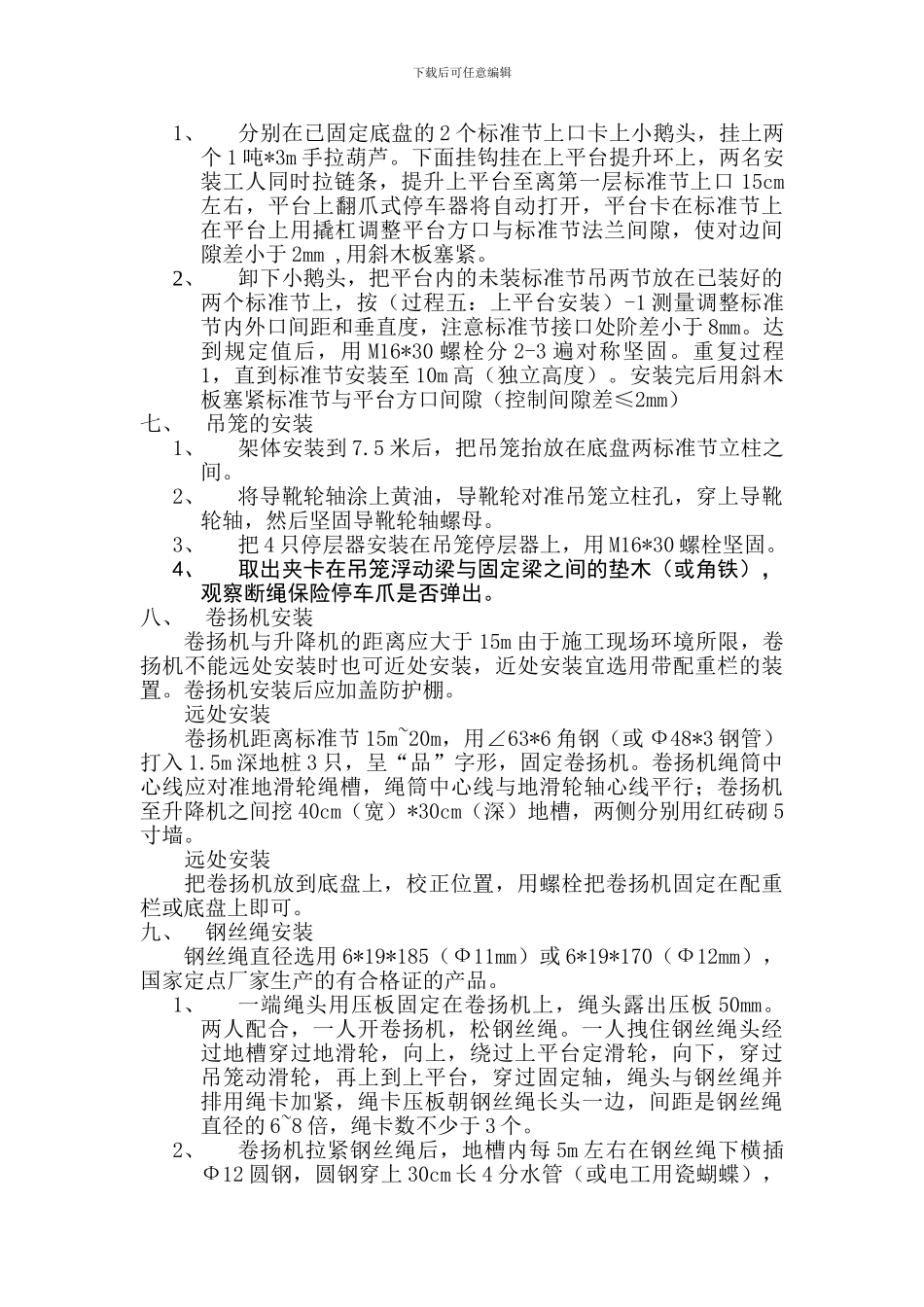

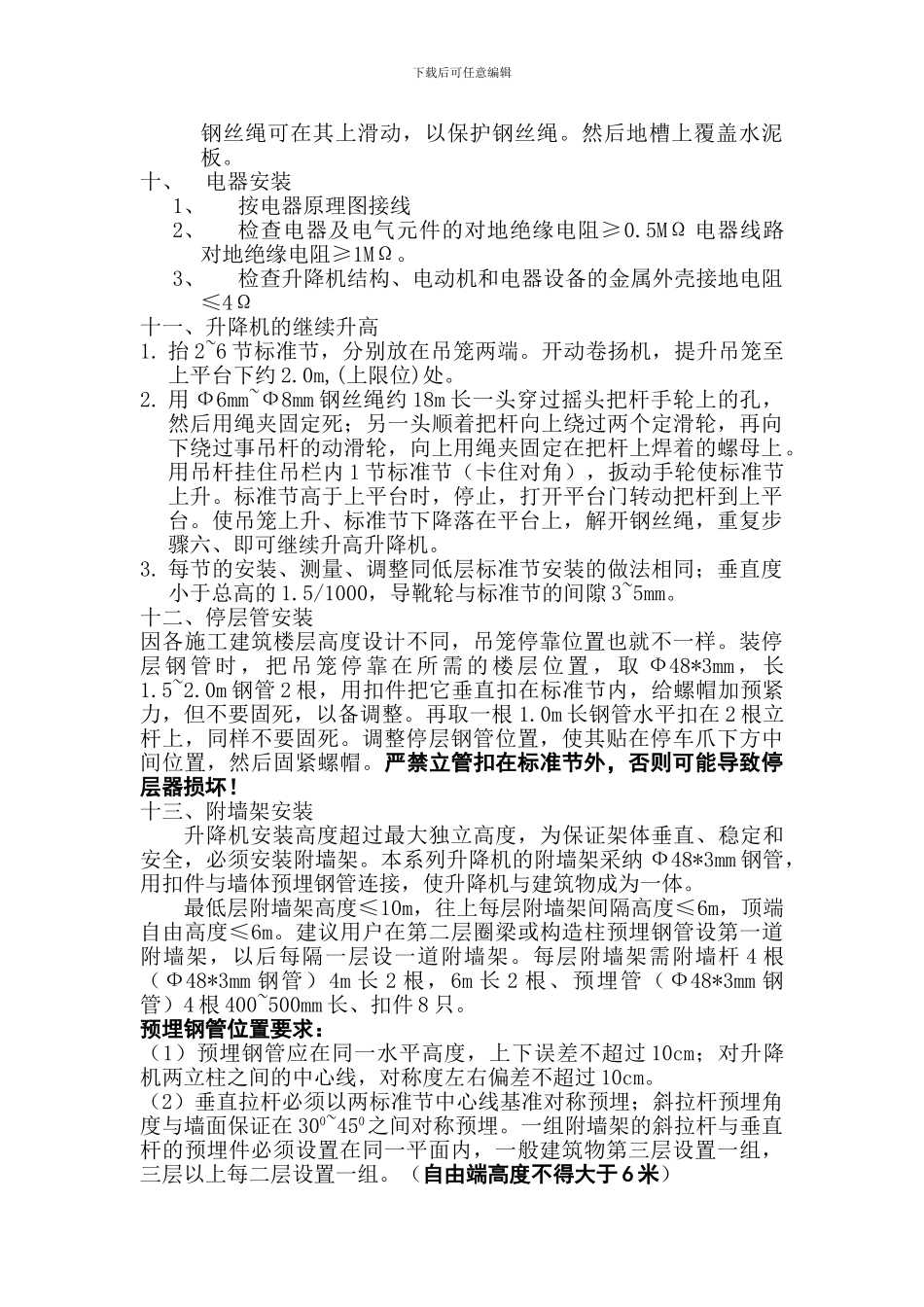

下载后可任意编辑货用施工升降机安装方案一、概述本工程使用的货用施工升降机是安徽丰海起重设备制造有限公司 生 产 的 专 利 产 品 , 专 利 号 为 : ZL03277949
6 ; 型 号 :SSE100(60)标准,该机最大附着高度为 10 米,额定载重量为1
0T, 该机安装在 220kV 滨南开关站工程
二、安装前的准备经纬仪壹台;水准仪壹台;5 米卷尺 1 把;0
5kg 线垂 1 只;14、19、24 呆扳手各 2 把;12in 活动扳手 1 把;19、24 梅花扳手各2 把;2p 手锤 1 把;钢丝钳 1 把;三、升降机安装步骤: 本升降机安装基本顺序为:底盘→上平台→标准节→吊笼→安装卷扬机和钢丝绳→电气→继续升高架体→停车横担→附墙架→楼层门→防护围栏及门→试车
四、浇筑基础、安装底盘1、自基础及墙外边向外 3
2 米处,用白灰划一条 4
8 米直线与 墙 平 行 , 以 此 线 为 底 盘 宽 度 中 心 线 , 挖 地 槽 4
8 米(长)*0
6 米(深)*1
5 米(宽),并夯实
这样安装后吊笼距离墙边 1
5 米,以便搭建上料平台
2、在地槽上横担方管或方木,把底盘抬放在上面,地脚螺栓穿在底盘螺栓孔中旋上螺帽,螺栓露出螺母 15mm,挂在底盘上
3、向地槽内浇筑 C25 混凝土,混凝土要分层捣实,捣实时要注意保证螺栓与底盘垂直,浇捣至指定高度后抽出横担方管放平底盘(用水准仪抄平底盘平整度)
48 小时后检查底盘上平面的平整度是否超标,假如超标,松开螺母,第二次校平底盘,要求底盘上平面水平度保证在 1/1000 以内,拧上螺母,但不可太用力,以防地脚螺栓松动
然后在底盘下塞水泥浆,最后对基础进行养护,要求混凝土强度达到 70%才能拧紧地脚螺栓,进行上部结构安装(目前气温养护时间不少于 7天)
4、吊笼下应做 80 厚地坪 3
8m*2m,
