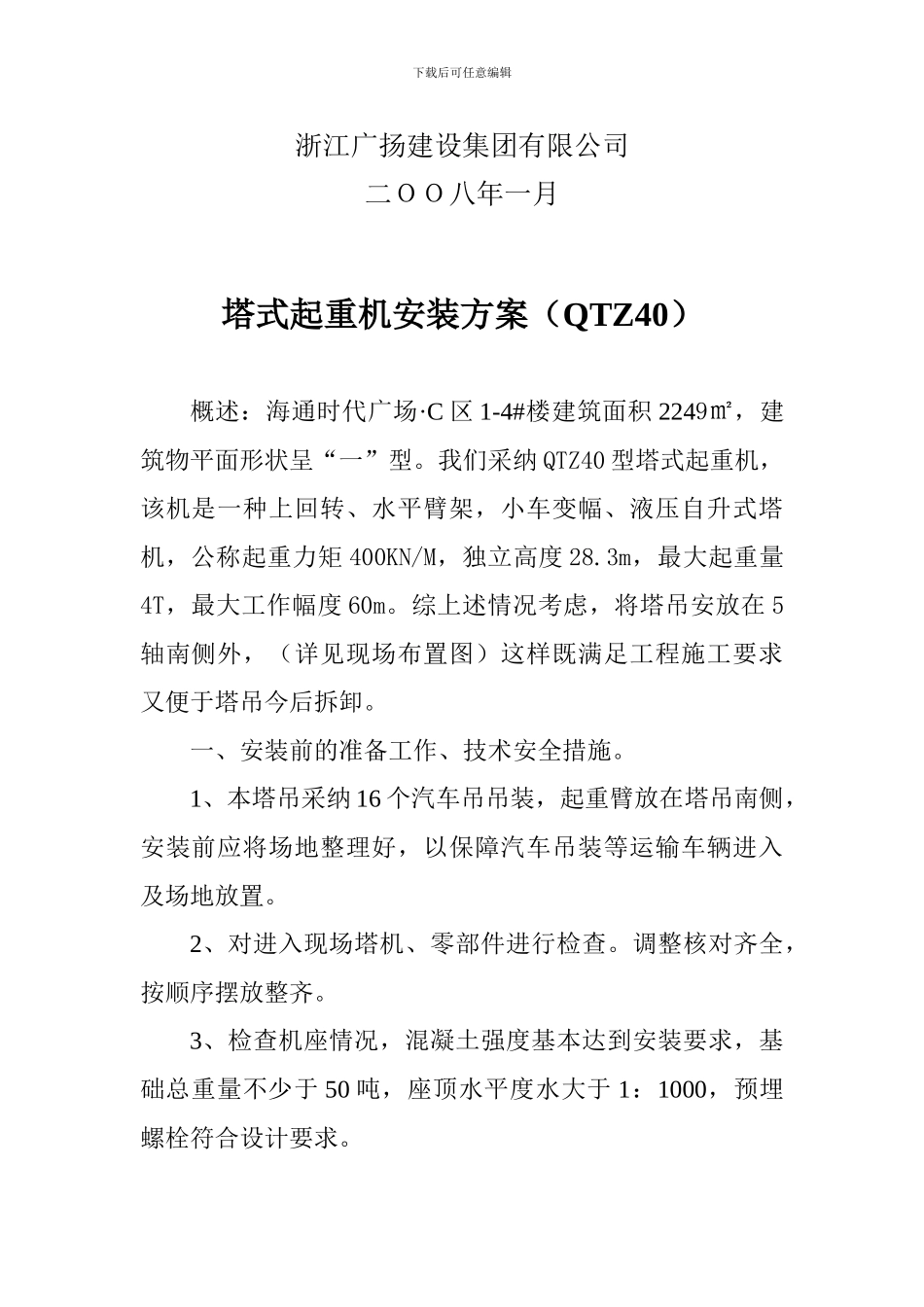

下载后可任意编辑盱眙海通时代广场 C 区 1-4#楼工程起重机吊装施工方案编制人: 职务(岗位): 批准人: 职务(岗位): 下载后可任意编辑浙江广扬建设集团有限公司二OO八年一月塔式起重机安装方案(QTZ40)概述:海通时代广场·C 区 1-4#楼建筑面积 2249㎡,建筑物平面形状呈“一”型
我们采纳 QTZ40 型塔式起重机,该机是一种上回转、水平臂架,小车变幅、液压自升式塔机,公称起重力矩 400KN/M,独立高度 28
3m,最大起重量4T,最大工作幅度 60m
综上述情况考虑,将塔吊安放在 5轴南侧外,(详见现场布置图)这样既满足工程施工要求又便于塔吊今后拆卸
一、安装前的准备工作、技术安全措施
1、本塔吊采纳 16 个汽车吊吊装,起重臂放在塔吊南侧,安装前应将场地整理好,以保障汽车吊装等运输车辆进入及场地放置
2、对进入现场塔机、零部件进行检查
调整核对齐全,按顺序摆放整齐
3、检查机座情况,混凝土强度基本达到安装要求,基础总重量不少于 50 吨,座顶水平度水大于 1:1000,预埋螺栓符合设计要求

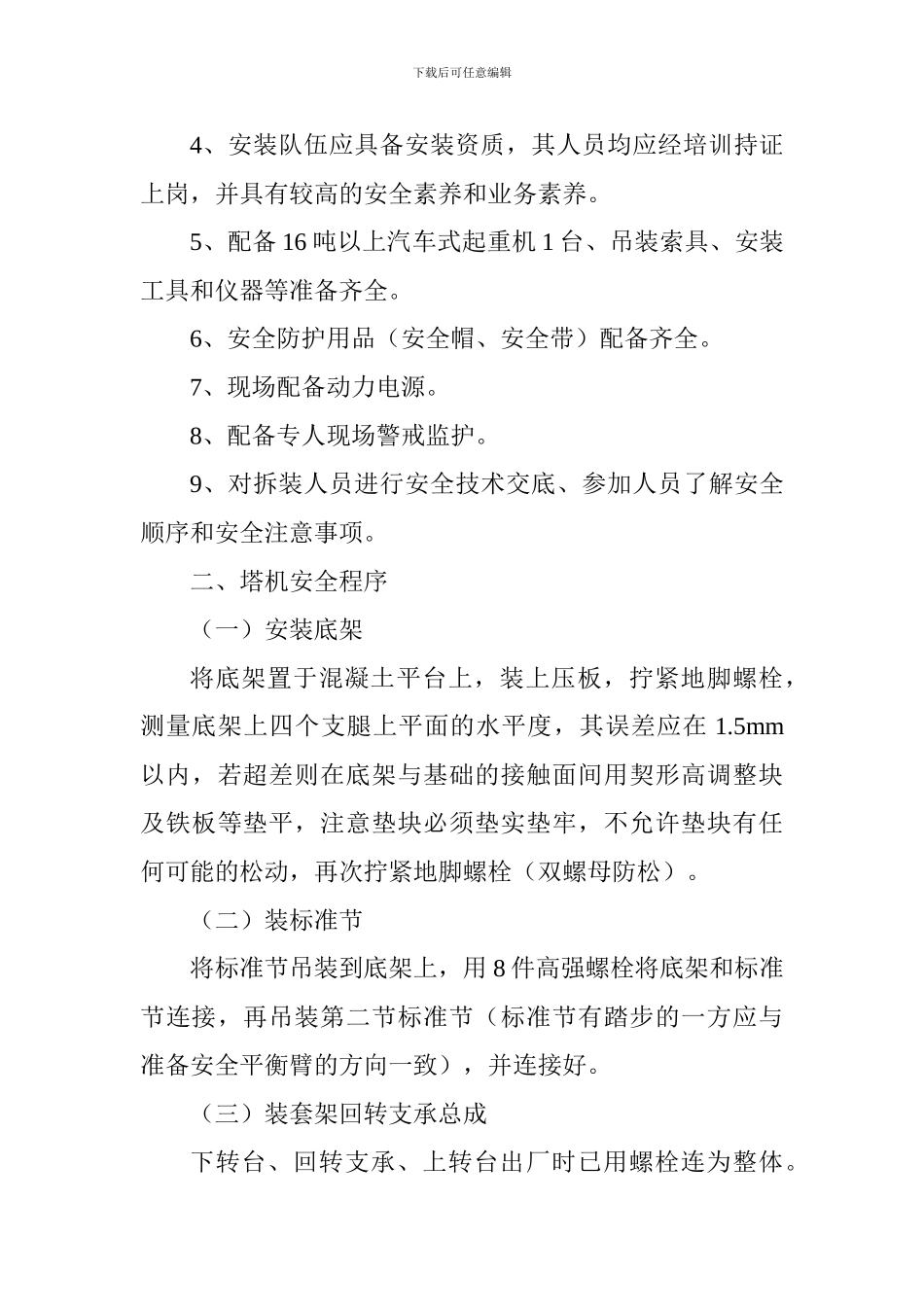

下载后可任意编辑4、安装队伍应具备安装资质,其人员均应经培训持证上岗,并具有较高的安全素养和业务素养
5、配备 16 吨以上汽车式起重机 1 台、吊装索具、安装工具和仪器等准备齐全
6、安全防护用品(安全帽、安全带)配备齐全
7、现场配备动力电源
8、配备专人现场警戒监护
9、对拆装人员进行安全技术交底、参加人员了解安全顺序和安全注意事项
二、塔机安全程序(一)安装底架将底架置于混凝土平台上,装上压板,拧紧地脚螺栓,测量底架上四个支腿上平面的水平度,其误差应在 1
5mm以内,若超差则在底架与基础的接触面间用契形高调整块及铁板等垫平,注意垫块必须垫实垫牢,不允许垫块有任何可能的松动,再次拧紧地脚螺栓(双螺母防松)
(二)装标准节将标准节吊装到底架上,用 8 件高强
