下载后可任意编辑起重机安装施工方案目录1.概述2.主要编写依据3
主要技术措施3
1 轨道安装技术措施3
2 桥式起重机安装技术措施4.劳动力配备5.工机具、检测器具配备6.质量保证措施7.安全文明施工1.概述1
简述 设备安装工程 车间起重机安装包括轨道、桥式起重机安装1
2设备具体参数如下:1
1 轨道安装(102m),包括 4 个车挡制作安装轨道型号:跨距:安装标高:联结型式:1

2桥起重机安装(1 台)起重量(Q)主钩 t副钩 t起升高度: m安装标高: m设备重量: t2.编写依据2
1口口口口口公司口口口口口房安装施工图
2口口口口口公司口口工程土建部分@列柱吊车梁施工图
3《机械设备安装工程施工及验收通用法律规范》JBJ3-96下载后可任意编辑2
4《电力建设施工及验收法律规范》(汽轮机组篇 DL5011-92)2
5《起重设备安装工程施工及验收法律规范》JBJ31-962
6《吊车 轨道联结》(95G325)3.主要技术措施3
1轨道安装技术措施3
砼吊车梁的检查验收(1)在 房两侧砼吊车梁的两端架设自制可调的线架
(2)用钢盘尺、弹簧称根据设计定位轴线和轨道跨距定出两侧梁上轨道安装基准中心线
以钢丝线为基准,依次吊线检验每跨砼吊车梁的中心和设计定位轴线的偏差值
(3)在砼梁顶面架设水准仪,依次检查每跨砼梁顶面标高
(4)以上砼吊车梁中心和标高的检查均间隔 3M 一点,并做出记录
如有超出偏差时,应会同有关部门协商解决
2 找平基准块的施工(1)必须在吊车梁上每隔 2
4 m-3 m设置一个控制轨道底面的砼基准块,用水准仪测量调整块顶面标高,必须保证砼垫层≥30㎜且≤50㎜,可用钢垫板和铁水平尺控制砼基准块的横向水平
(2)用水养护砼基准块,待砼强度达到 70%,方可进行轨道安装

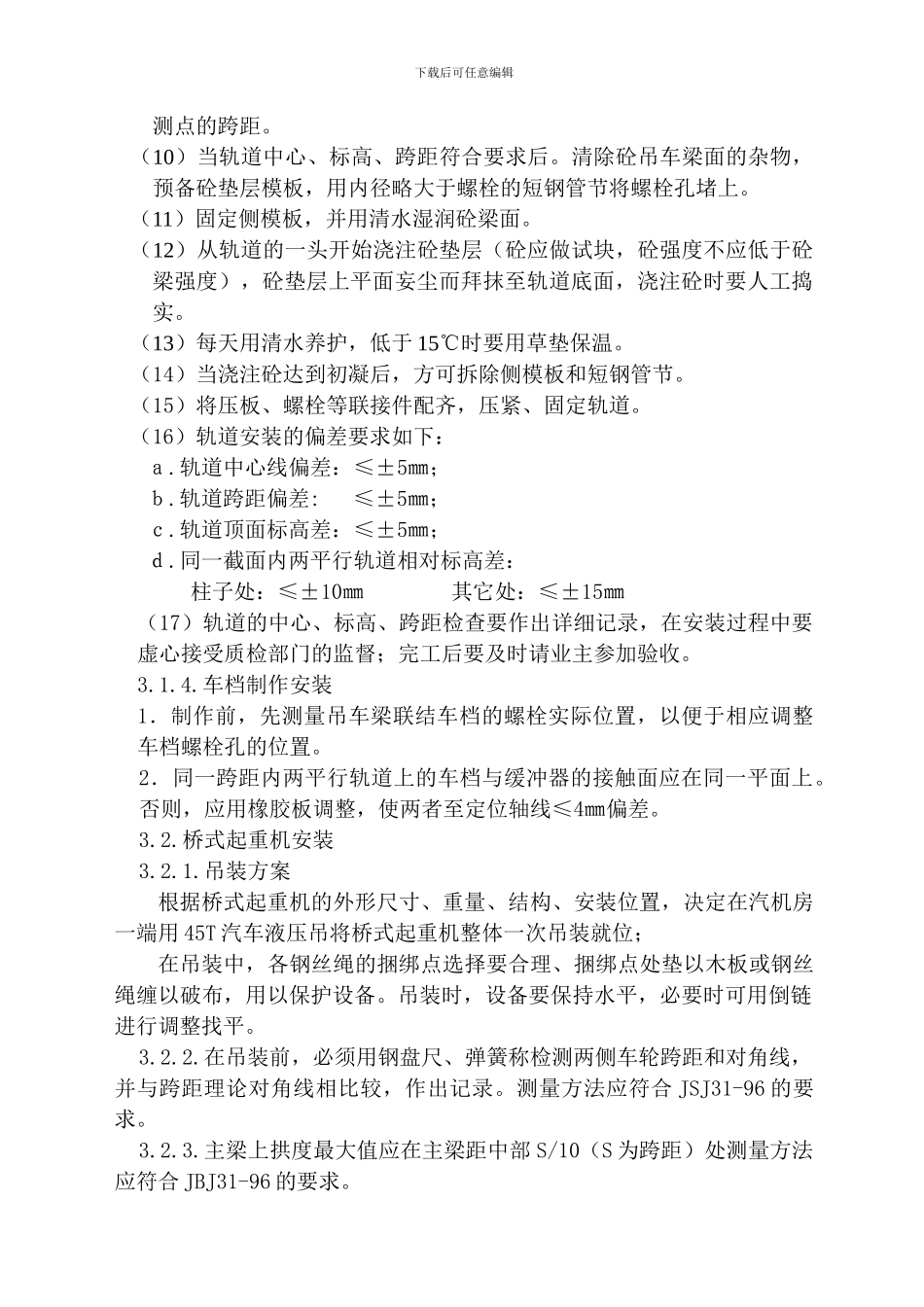

3 轨道安装(1)对到场的轨道进
