目 录一、编制依据 1二、编制原则 1三、工程概况 1四、施工目标 1五、施工准备情况 2六、工程进度计划安排 4七、施工方案及施工工艺5八、质量控制措施 8九、质量保证体系 9十、安全生产、文明施工保证体系 13十一、环境保护体系16冲击碾压分项工程施工方案下载后可任意编辑一、编制依据1、济南至乐陵高速公路 LQSG-6 标段《施工招标文件》;2、济南至乐陵高速公路 LQSG-6 标段《两阶段施工图设计》;3、《公路路基施工技术法律规范》(JTG F10-2024);4、《公路工程质量检验评定标准》(JTGF80/1-2024);5、《公路软土地基路堤设计与施工技术法律规范》(JTJ 017-96);6、现场踏勘调查所猎取的相关资料;7、我单位施工类似工程积累的施工经验;8、公路冲击碾压应用技术指南
二、编制原则1、根据本合同段路基冲击碾压施工的工程特点,施工上优先组织安排,现场管理、施工技术和机械设备供应方面重点保障,合理安排施工计划,科学组织施工
2、围绕本工程精心组织、合理安排、科学管理,对平行施工工序综合考虑,确保路基冲击碾压施工工期
3、坚持技术先进性、管理科学性、经济有用性与实事求是相结合的原则,选择合理的施工方案,加快工程施工进度,确保施工质量

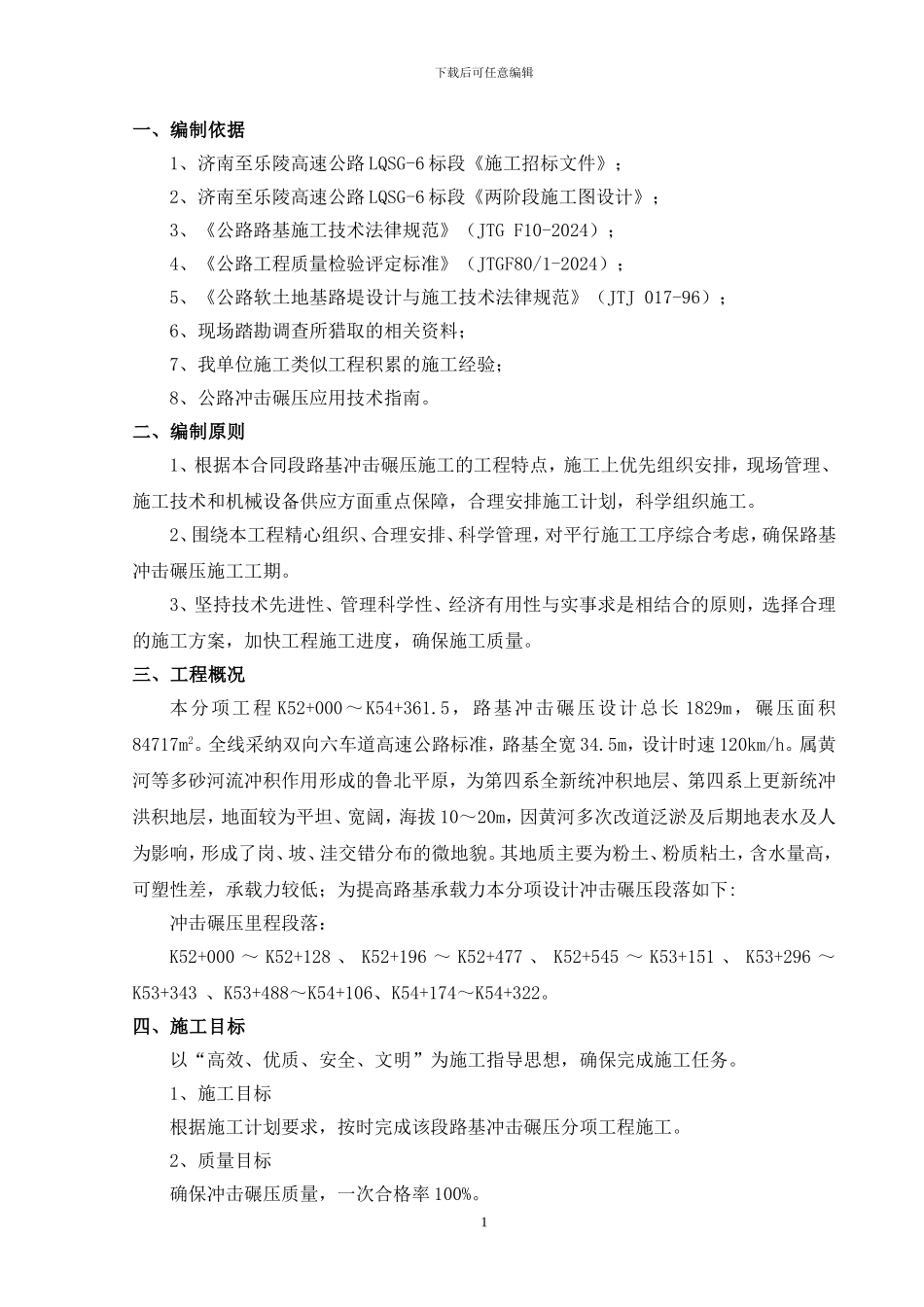

三、工程概况本分项工程 K52+000~K54+361
5,路基冲击碾压设计总长 1829m,碾压面积84717m2
全线采纳双向六车道高速公路标准,路基全宽 34
5m,设计时速 120km/h
属黄河等多砂河流冲积作用形成的鲁北平原,为第四系全新统冲积地层、第四系上更新统冲洪积地层,地面较为平坦、宽阔,海拔 10~20m,因黄河多次改道泛淤及后期地表水及人为影响,形成了岗、坡、洼交错分布的微地貌

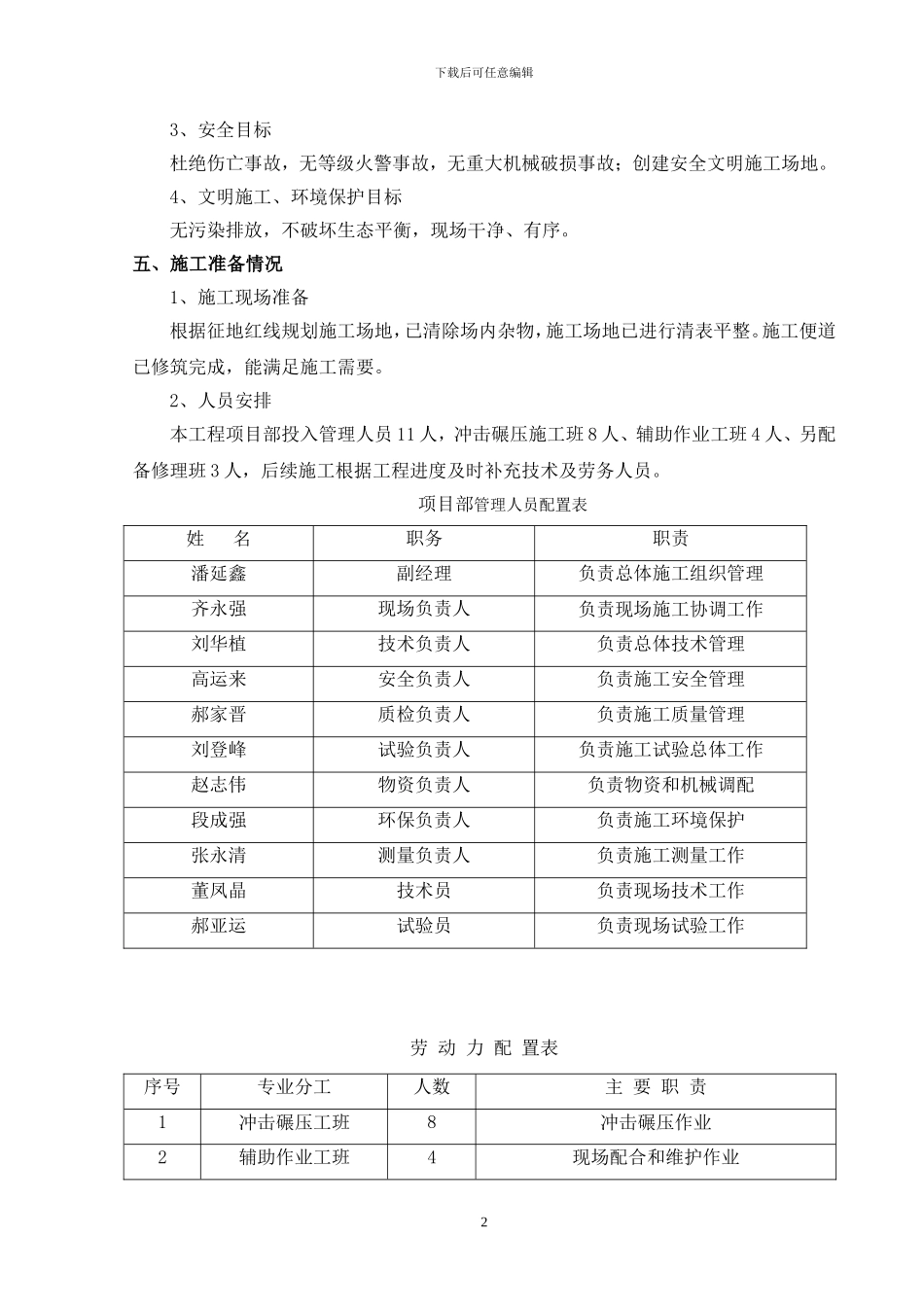

其地质主要为粉土、粉质粘土,含水量高,可塑性差,承载力较低;为提高路基承载力本分项设计冲击碾压段落如下:冲击碾压里程段
