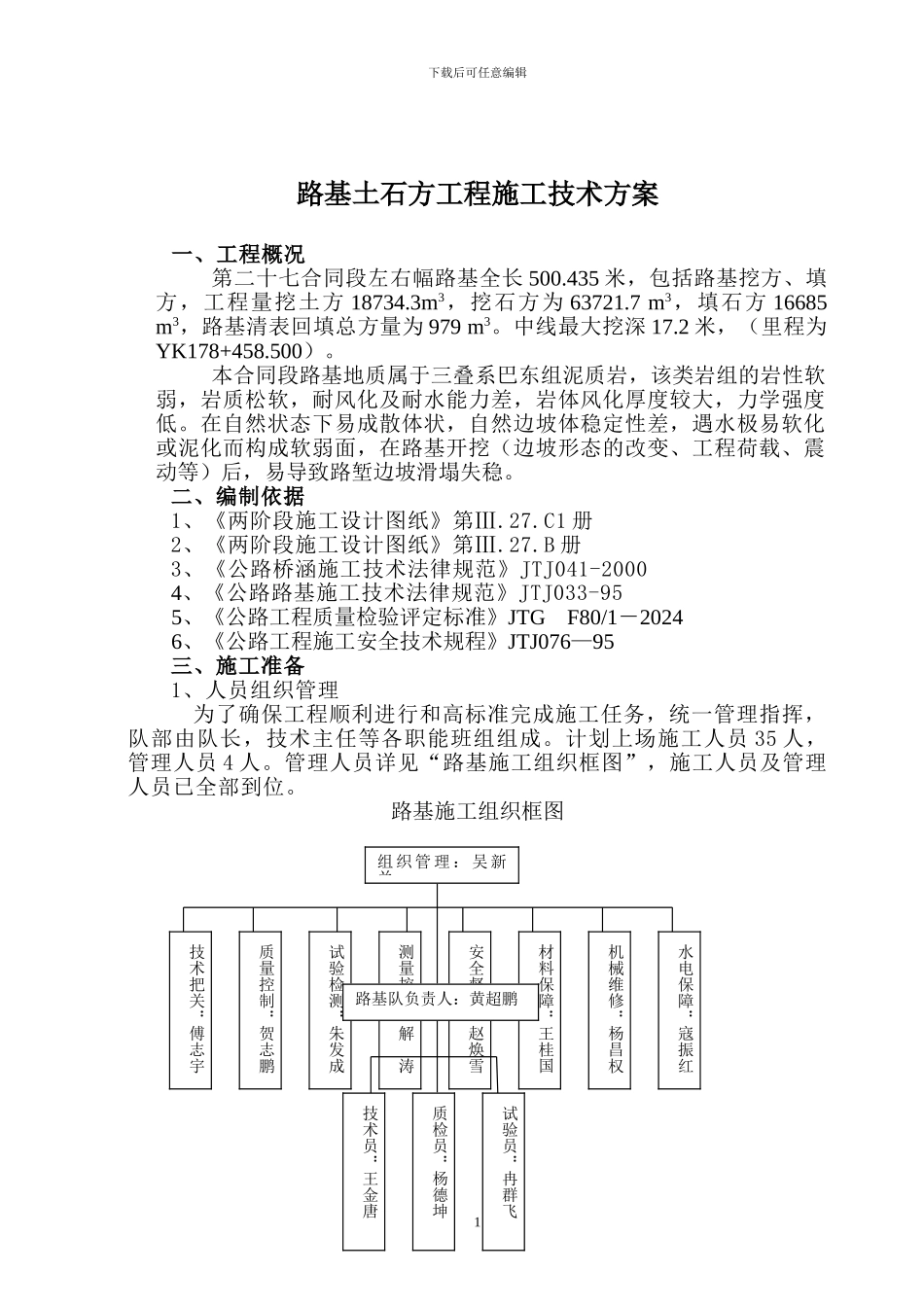

下载后可任意编辑路基土石方工程施工技术方案一、工程概况第二十七合同段左右幅路基全长 500
435 米,包括路基挖方、填方,工程量挖土方 18734
3m3,挖石方为 63721
7 m3,填石方 16685 m3,路基清表回填总方量为 979 m3
中线最大挖深 17
2 米,(里程为YK178+458
本合同段路基地质属于三叠系巴东组泥质岩,该类岩组的岩性软弱,岩质松软,耐风化及耐水能力差,岩体风化厚度较大,力学强度低
在自然状态下易成散体状,自然边坡体稳定性差,遇水极易软化或泥化而构成软弱面,在路基开挖(边坡形态的改变、工程荷载、震动等)后,易导致路堑边坡滑塌失稳
二、编制依据1、《两阶段施工设计图纸》第Ⅲ
C1 册2、《两阶段施工设计图纸》第Ⅲ
B 册3、《公路桥涵施工技术法律规范》JTJ041-20004、《公路路基施工技术法律规范》JTJ033-955、《公路工程质量检验评定标准》JTG F80/1-20246、《公路工程施工安全技术规程》JTJ076—95三、施工准备1、人员组织管理为了确保工程顺利进行和高标准完成施工任务,统一管理指挥,队部由队长,技术主任等各职能班组组成
计划上场施工人员 35 人,管理人员 4 人
管理人员详见“路基施工组织框图”,施工人员及管理人员已全部到位
路基施工组织框图1组 织 管 理 : 吴 新兰技术把关:傅志宇质量控制:贺志鹏试验检测:朱发成安全督察:赵焕雪材料保障:王桂国测量控制:解 涛机械维修:杨昌权水电保障:寇振红路基队负责人:黄超鹏技术员:王金唐质检员:杨德坤试验员:冉群飞下载后可任意编辑2、机械设备为了保证路基能正常施工,除了能满足施工需要外,还必须有备用量,能及时换掉损坏的设备
设备名称规格单位数量挖掘机220LC-5台3装载机LW540AF台2自卸车15 T辆8推土机T140-1辆1压路机Y
