下载后可任意编辑路基土石方工程施工方案和施工方法3

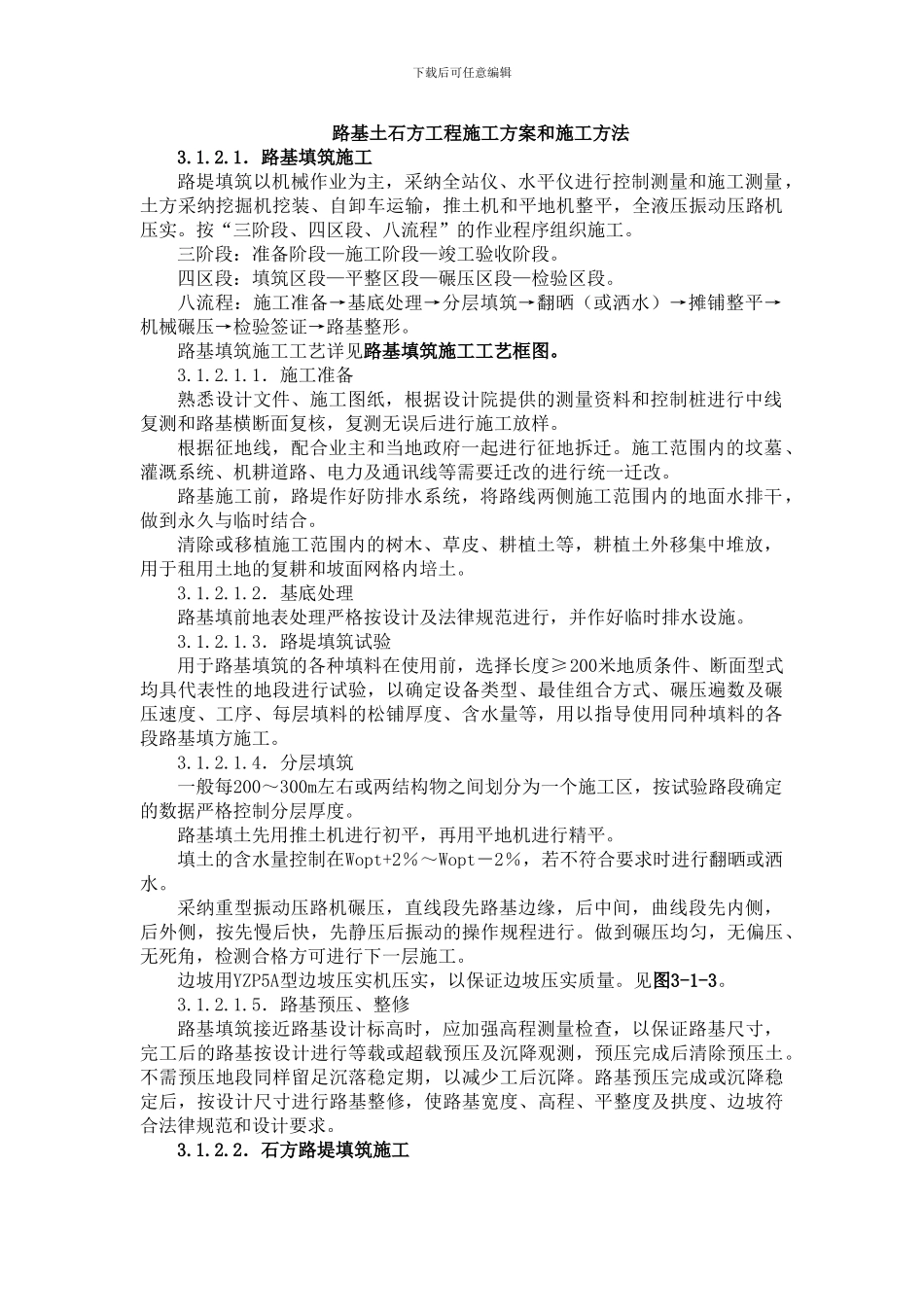

1.路基填筑施工路堤填筑以机械作业为主,采纳全站仪、水平仪进行控制测量和施工测量,土方采纳挖掘机挖装、自卸车运输,推土机和平地机整平,全液压振动压路机压实
按“三阶段、四区段、八流程”的作业程序组织施工
三阶段:准备阶段—施工阶段—竣工验收阶段
四区段:填筑区段—平整区段—碾压区段—检验区段
八流程:施工准备→基底处理→分层填筑→翻晒(或洒水)→摊铺整平→机械碾压→检验签证→路基整形

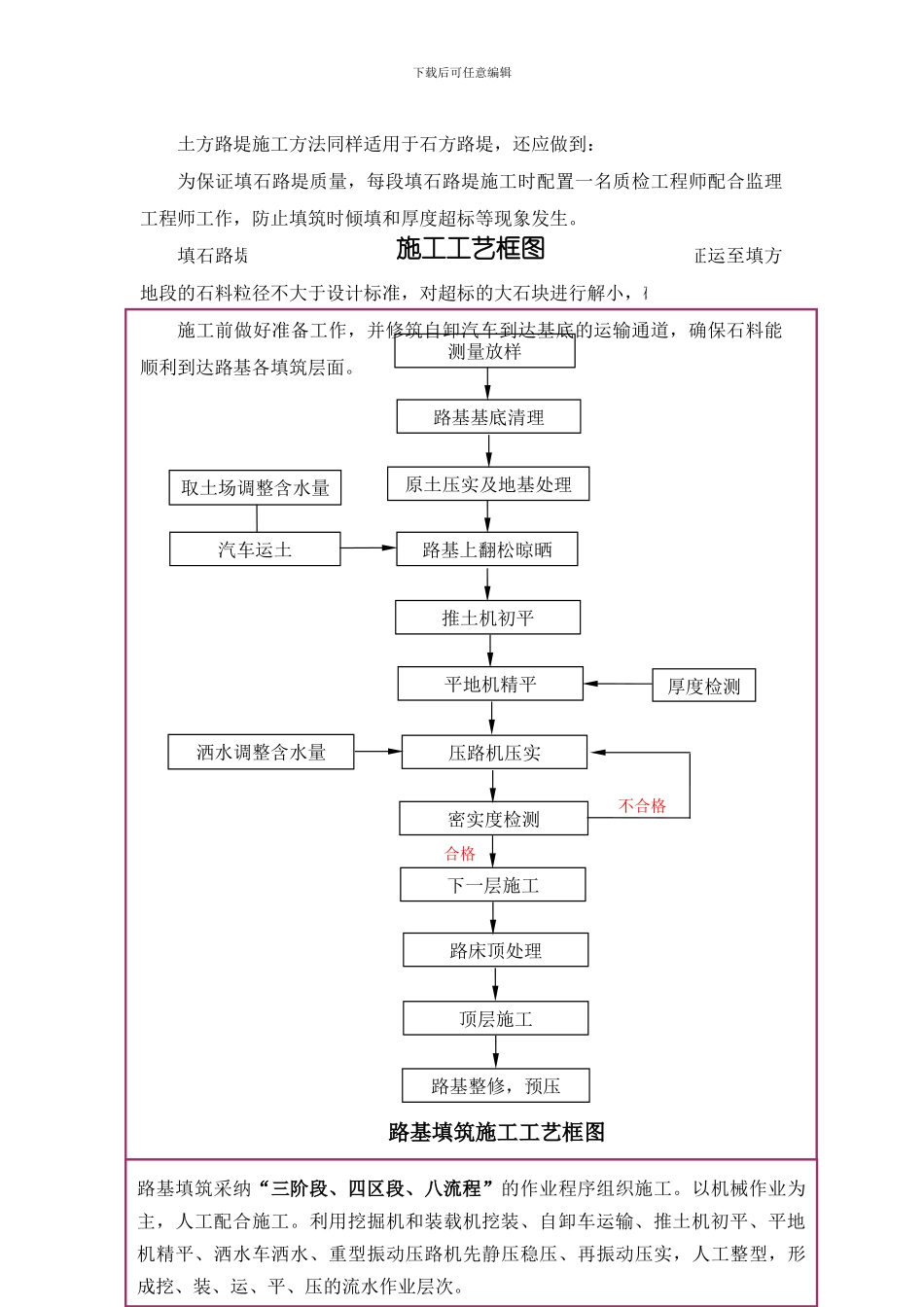

路基填筑施工工艺详见路基填筑施工工艺框图
1.施工准备熟悉设计文件、施工图纸,根据设计院提供的测量资料和控制桩进行中线复测和路基横断面复核,复测无误后进行施工放样
根据征地线,配合业主和当地政府一起进行征地拆迁
施工范围内的坟墓、灌溉系统、机耕道路、电力及通讯线等需要迁改的进行统一迁改
路基施工前,路堤作好防排水系统,将路线两侧施工范围内的地面水排干,做到永久与临时结合
清除或移植施工范围内的树木、草皮、耕植土等,耕植土外移集中堆放,用于租用土地的复耕和坡面网格内培土

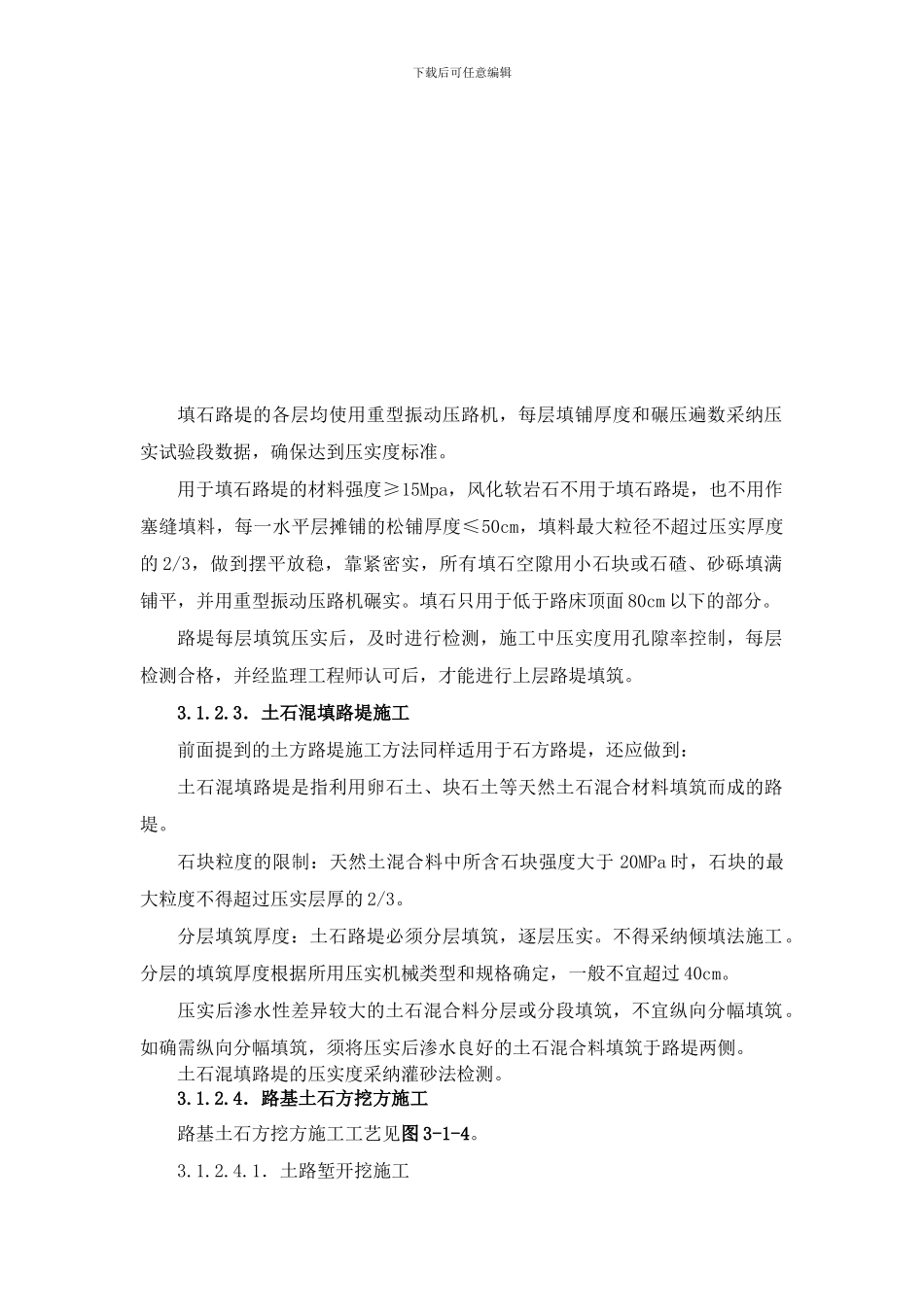

2.基底处理路基填前地表处理严格按设计及法律规范进行,并作好临时排水设施
3.路堤填筑试验用于路基填筑的各种填料在使用前,选择长度≥200米地质条件、断面型式均具代表性的地段进行试验,以确定设备类型、最佳组合方式、碾压遍数及碾压速度、工序、每层填料的松铺厚度、含水量等,用以指导使用同种填料的各段路基填方施工
4.分层填筑一般每200~300m左右或两结构物之间划分为一个施工区,按试验路段确定的数据严格控制分层厚度
路基填土先用推土机进行初平,再用平地机进行精平
填土的含水量控制在Wopt+2%~Wopt-2%,若不符合要求时进行翻晒或洒水
采纳重型振动压路机碾压,直线段先路基边缘,后中间,曲线段先内侧,后外
