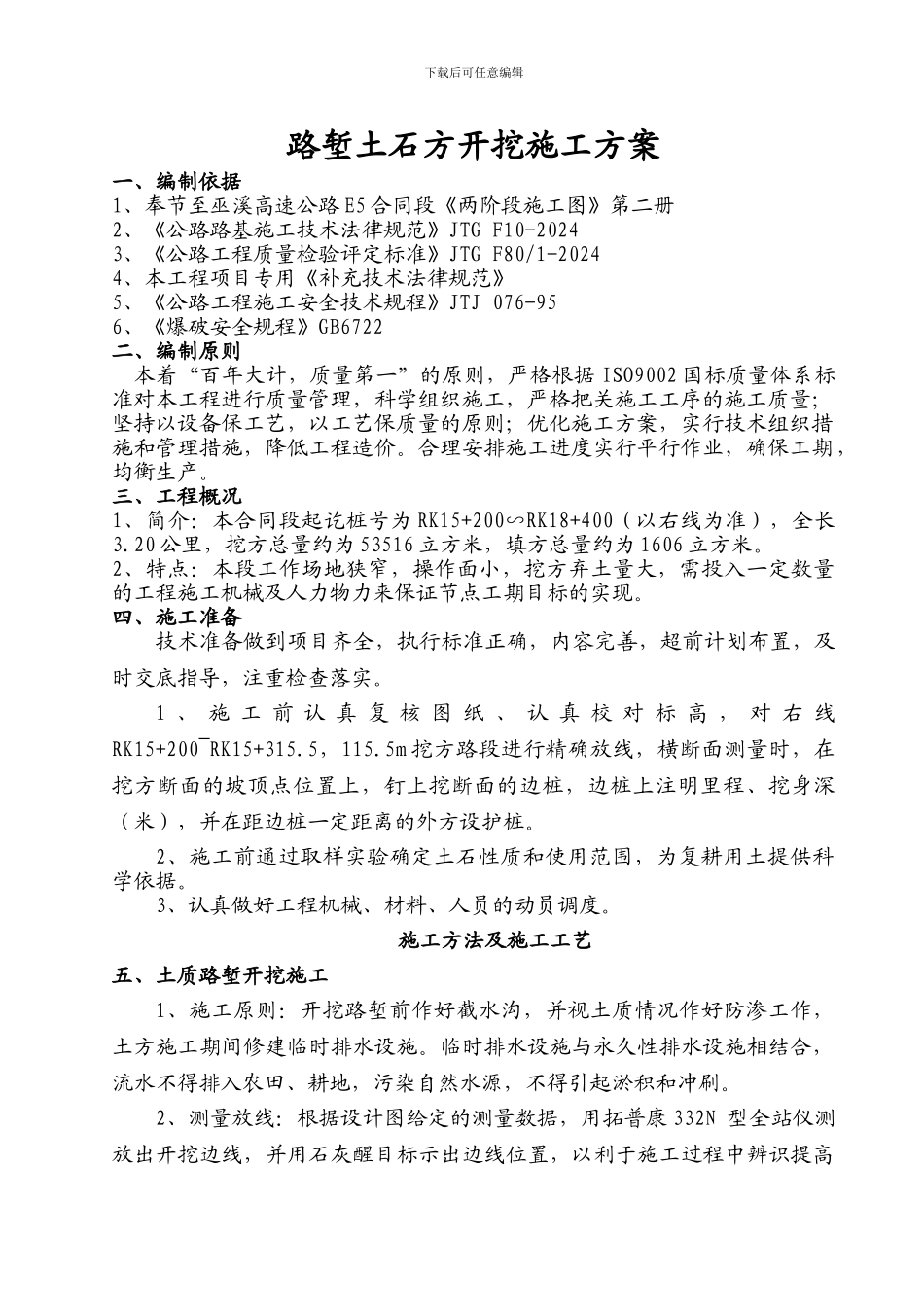

下载后可任意编辑路堑土石方开挖施工方案一、编制依据1、奉节至巫溪高速公路 E5 合同段《两阶段施工图》第二册2、《公路路基施工技术法律规范》JTG F10-20243、《公路工程质量检验评定标准》JTG F80/1-20244、本工程项目专用《补充技术法律规范》5、《公路工程施工安全技术规程》JTJ 076-956、《爆破安全规程》GB6722二、编制原则本着“百年大计,质量第一”的原则,严格根据 ISO9002 国标质量体系标准对本工程进行质量管理,科学组织施工,严格把关施工工序的施工质量;坚持以设备保工艺,以工艺保质量的原则;优化施工方案,实行技术组织措施和管理措施,降低工程造价
合理安排施工进度实行平行作业,确保工期,均衡生产
三、工程概况1、简介:本合同段起讫桩号为 RK15+200∽RK18+400(以右线为准),全长3
20 公里,挖方总量约为 53516 立方米,填方总量约为 1606 立方米
2、特点:本段工作场地狭窄,操作面小,挖方弃土量大,需投入一定数量的工程施工机械及人力物力来保证节点工期目标的实现
四、施工准备技术准备做到项目齐全,执行标准正确,内容完善,超前计划布置,及时交底指导,注重检查落实
1 、 施 工 前 认 真 复 核 图 纸 、 认 真 校 对 标 高 , 对 右 线RK15+200~RK15+315
5m 挖方路段进行精确放线,横断面测量时,在挖方断面的坡顶点位置上,钉上挖断面的边桩,边桩上注明里程、挖身深(米),并在距边桩一定距离的外方设护桩
2、施工前通过取样实验确定土石性质和使用范围,为复耕用土提供科学依据
3、认真做好工程机械、材料、人员的动员调度
施工方法及施工工艺五、土质路堑开挖施工1、施工原则:开挖路堑前作好截水沟,并视土质情况作好防渗工作,土方施工期间修建临时排水设施

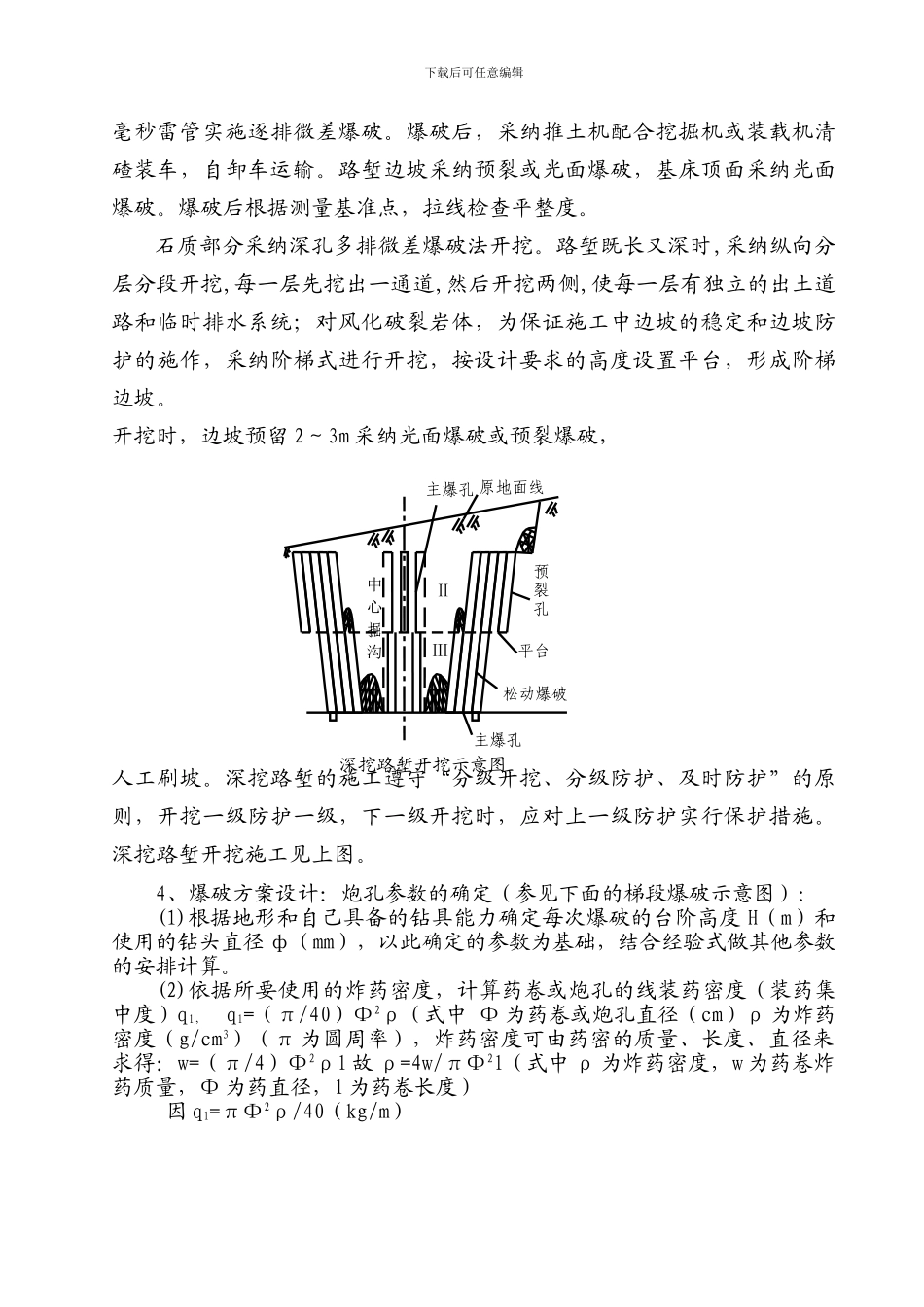

临时排水设施与永久性排水设施相结合,流
