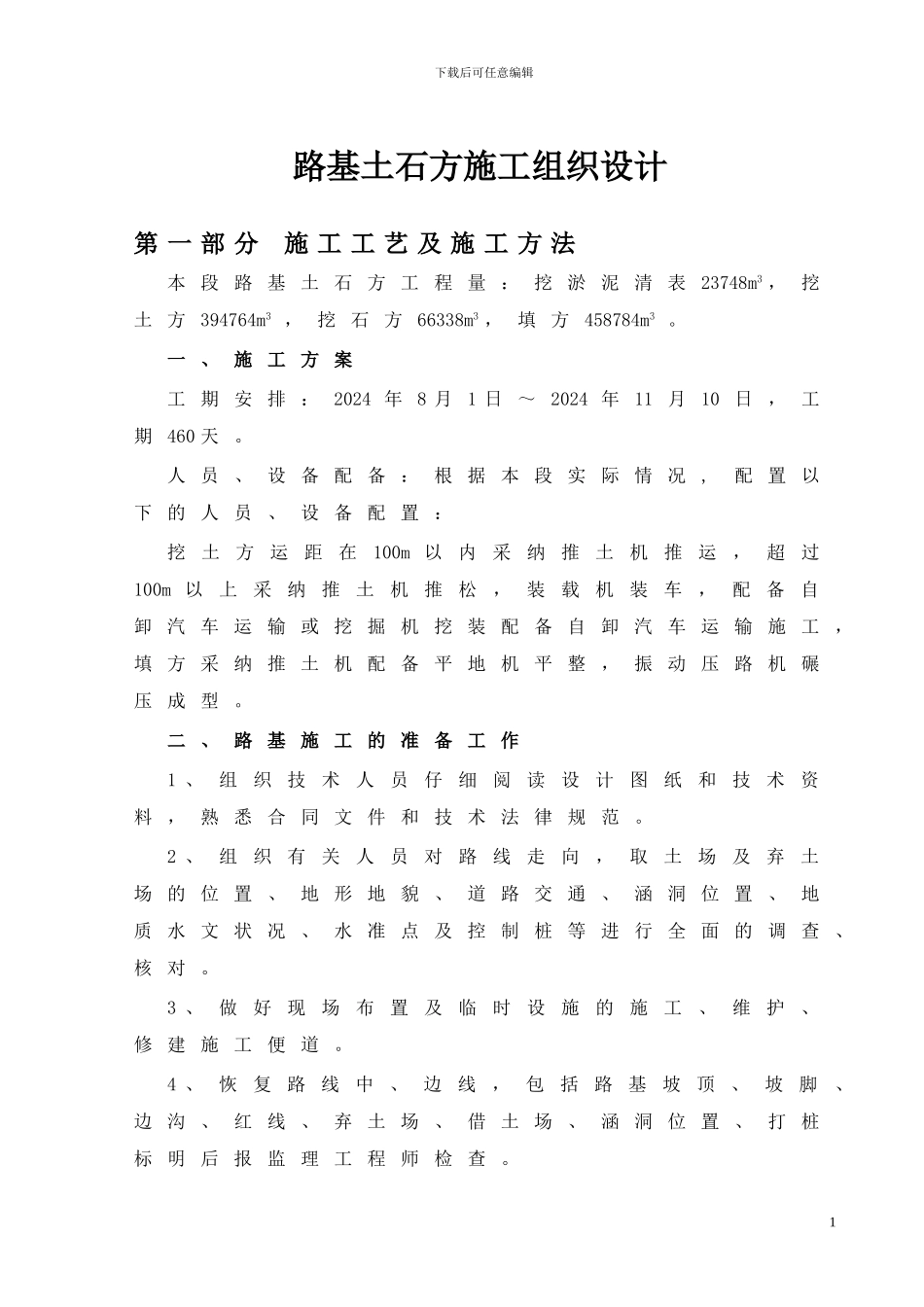

下载后可任意编辑路基土石方施工组织设计第 一 部 分 施 工 工 艺 及 施 工 方 法本 段 路 基 土 石 方 工 程 量 : 挖 淤 泥 清 表23748m3 , 挖土 方 394764m3 , 挖 石 方 66338m3 , 填 方 458784m3
一 、 施 工 方 案工 期 安 排 : 2024 年 8 月 1 日 ~ 2024 年 11 月 10 日 , 工期 460 天
人 员 、 设 备 配 备 : 根 据 本 段 实 际 情 况, 配 置 以下 的 人 员 、 设 备 配 置 :挖土方运距在100m 以内采纳推土机推运,超过100m 以上采纳推土机推松,装载机装车,配备自卸 汽 车 运 输 或 挖 掘 机 挖 装 配 备 自 卸 汽 车 运 输 施 工,填 方 采 纳 推 土 机 配 备 平 地 机 平 整 , 振 动 压 路 机 碾压 成 型
二 、 路 基 施 工 的 准 备 工 作1 、组织技术人员仔细阅读设计图纸和技术资料 , 熟 悉 合 同 文 件 和 技 术 法 律 规 范
2 、组织有关人员对路线走向,取土场及弃土场 的 位 置 、 地 形 地 貌 、 道 路 交 通 、 涵 洞 位 置 、 地质 水 文 状 况 、 水 准 点 及 控 制 桩 等 进 行 全 面 的 调 查、核 对
3 、做好现场布置及临时设施的施工、维护、修 建 施 工 便 道
4 、恢复路线中、边线,包括路基坡顶、坡脚、边 沟 、 红 线 、 弃 土 场 、 借 土 场 、 涵 洞 位 置 、 打 桩标 明 后 报 监 理 工 程 师 检 查

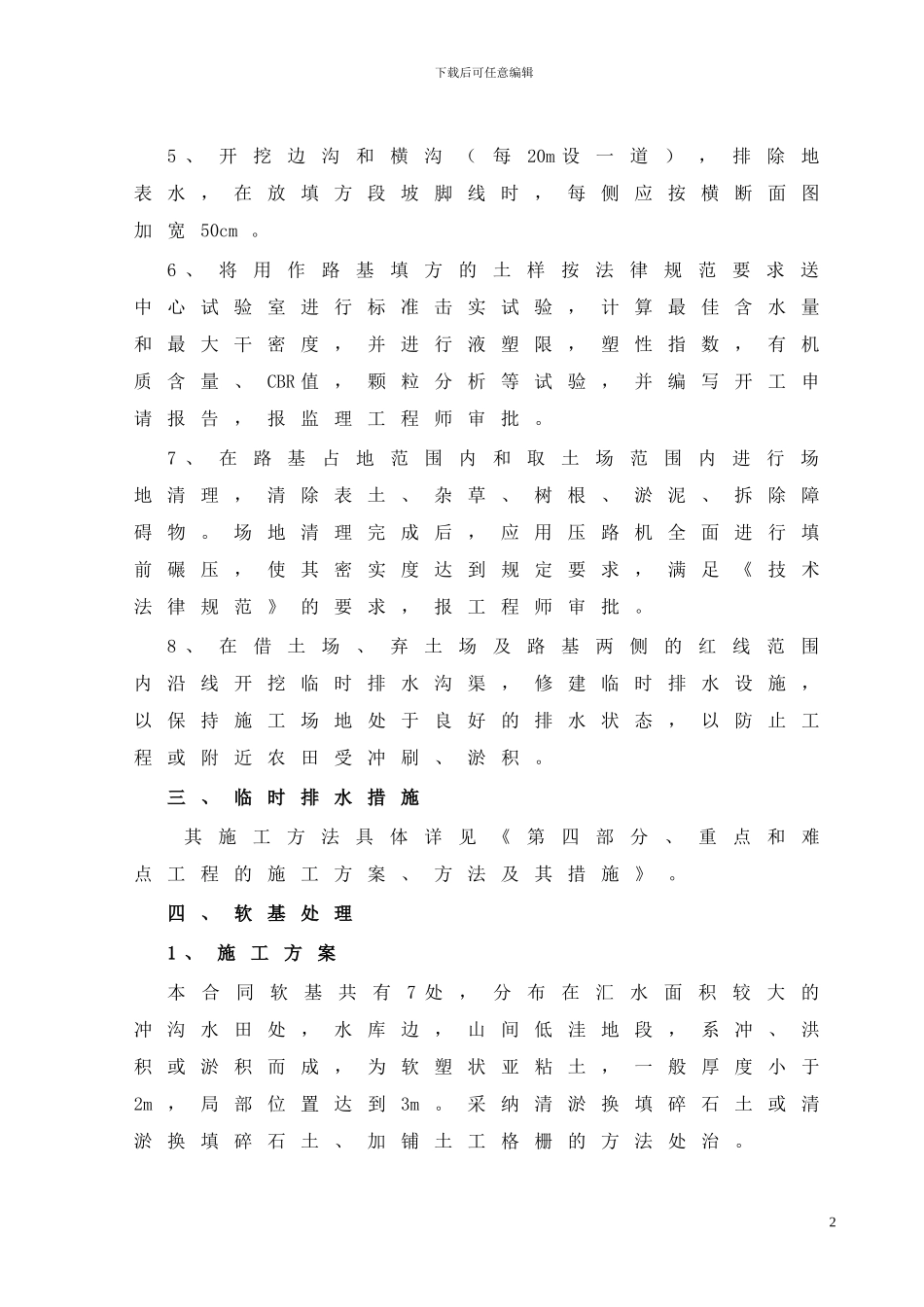

1下载后可任意编辑5 、开挖边沟和横沟(每20m 设一道),排除地表 水 , 在 放 填 方 段 坡 脚 线 时 , 每 侧 应 按 横 断 面 图加 宽 50cm

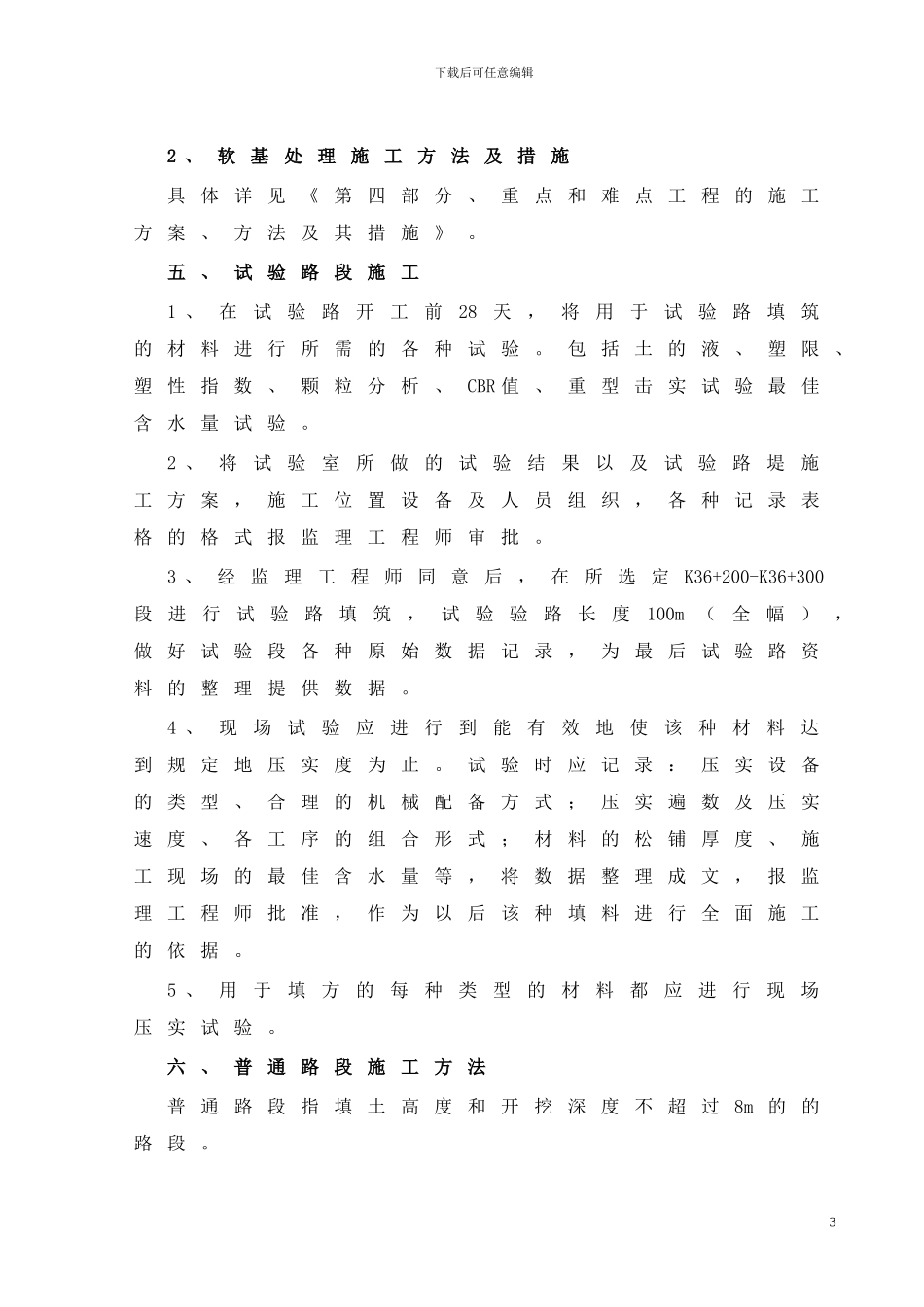

6 、将用作路基填方的土样按法律规范要求送中
