下载后可任意编辑路基土石方施工技术方案一、编制原则及依据1、编制依据⑴ 国家交通部现行的公路工程建设施工法律规范、验收标准、路基施工设计图⑵《城镇道路工程施工与质量验收法律规范》(CJJ 1-2024)⑶ 项目部制定的总体施工组织设计⑷ 目前项目部现有的技术力量和历年的路基施工经验2、编制原则⑴ 施工总体布置体现确保质量,满足工期的原则
⑵ 施工过程坚持安全第一,预防为主和保护环境的原则
⑶ 遵循专业队伍施工,机械配套的原则
二、工程概况找图纸抄雨季雨量丰富,日照强烈
主要技术标准(一)园区规划总面积:614
94 公顷(二)规划期末总人口数:7
01 万(三)道路等级:Ⅱ级城市主干道(四)设计速度:V=40km/h(五)标准路基宽度:39m(六)车道数:双向 6 车道(七)路面结构:沥青混凝土路面(八)路面排水重现期:一年(九)坐标系为景洪市城建坐标系,高程为 85 年国家基准高程系
找图纸抄全长 3
6km 其中包括一座 25 米的预应力简支箱梁一座,箱涵4*2 的 78
1m/3 座 ,3*1
5 的 53
92m/1 座,路基土石方约 64
5 万m3,其中路基挖方 41
3 万 m3 ,路基填方 22
2 万 m3

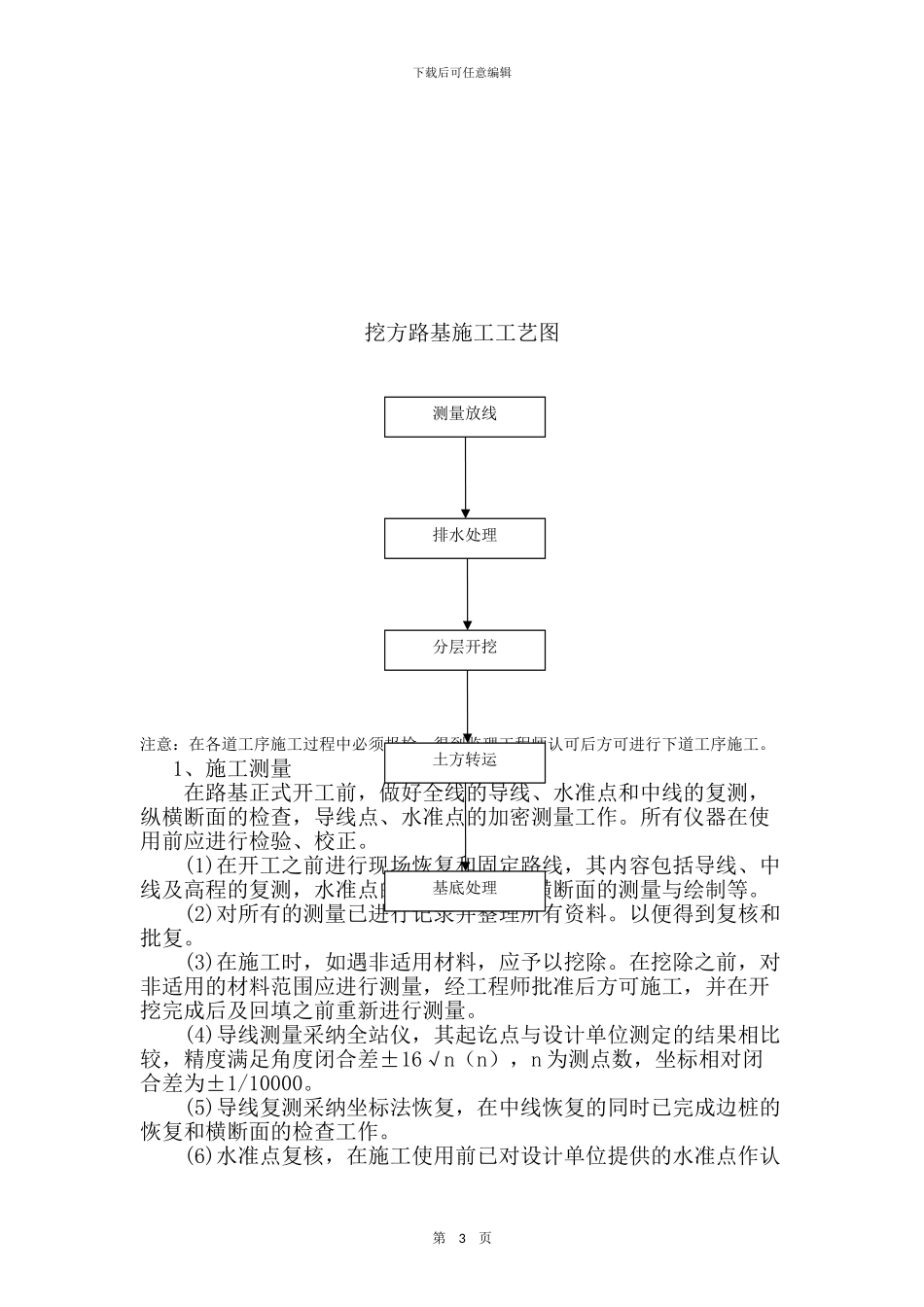

由于现场勘查发现挖方段多为高液限土,不能作为路基填料使用,路基填筑需第 1 页下载后可任意编辑选取符合要求的取土场,进行取土填筑
