下载后可任意编辑路基工程施工方案(范文节选)3

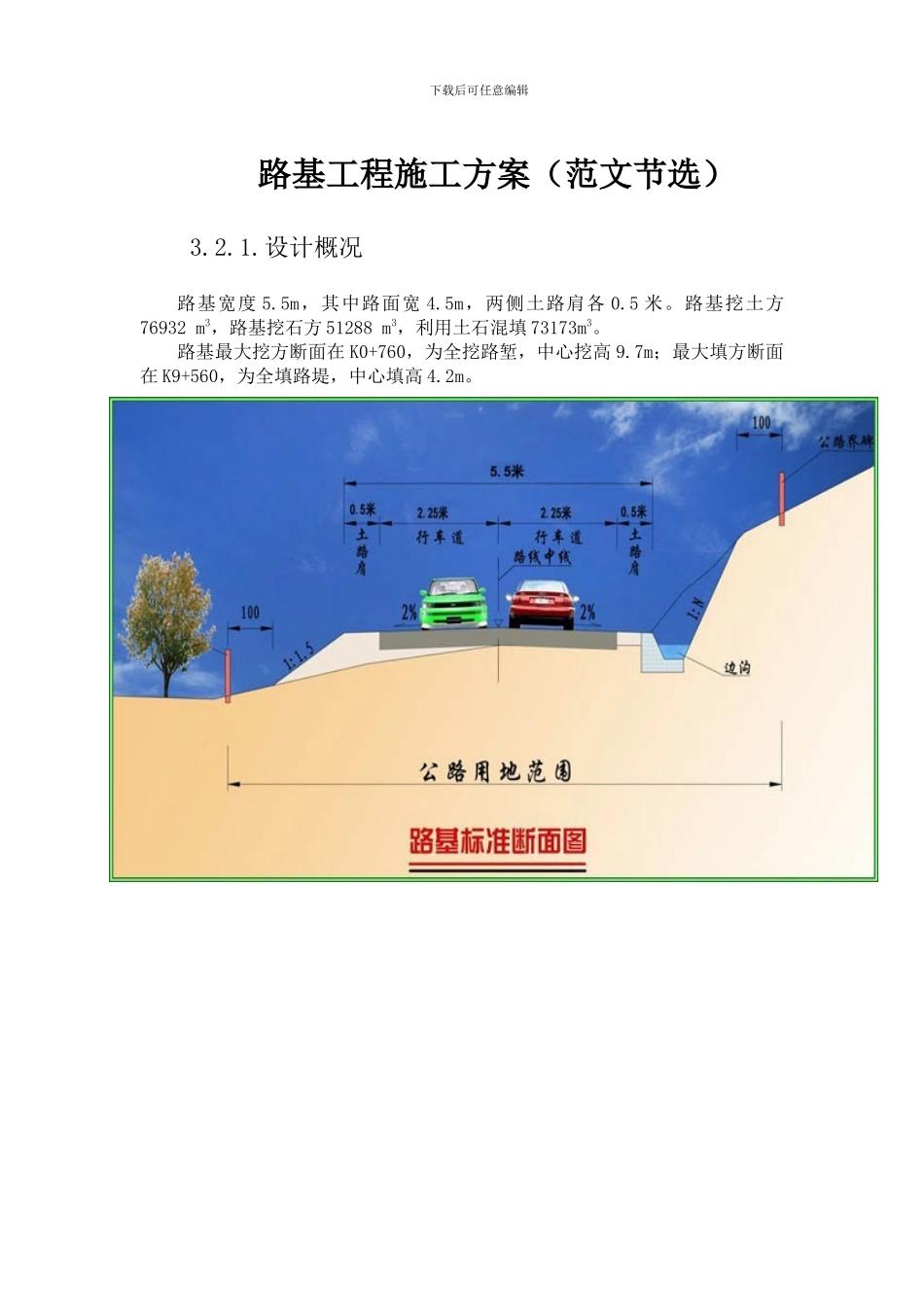

设计概况路基宽度 5
5m,其中路面宽 4
5m,两侧土路肩各 0
路基挖土方76932 m3,路基挖石方 51288 m3,利用土石混填 73173m3
路基最大挖方断面在 K0+760,为全挖路堑,中心挖高 9
7m;最大填方断面在 K9+560,为全填路堤,中心填高 4
图 3-1 路基标准断面图下载后可任意编辑图 3-2 最大挖方断面 图 3-3 最大填方断面3

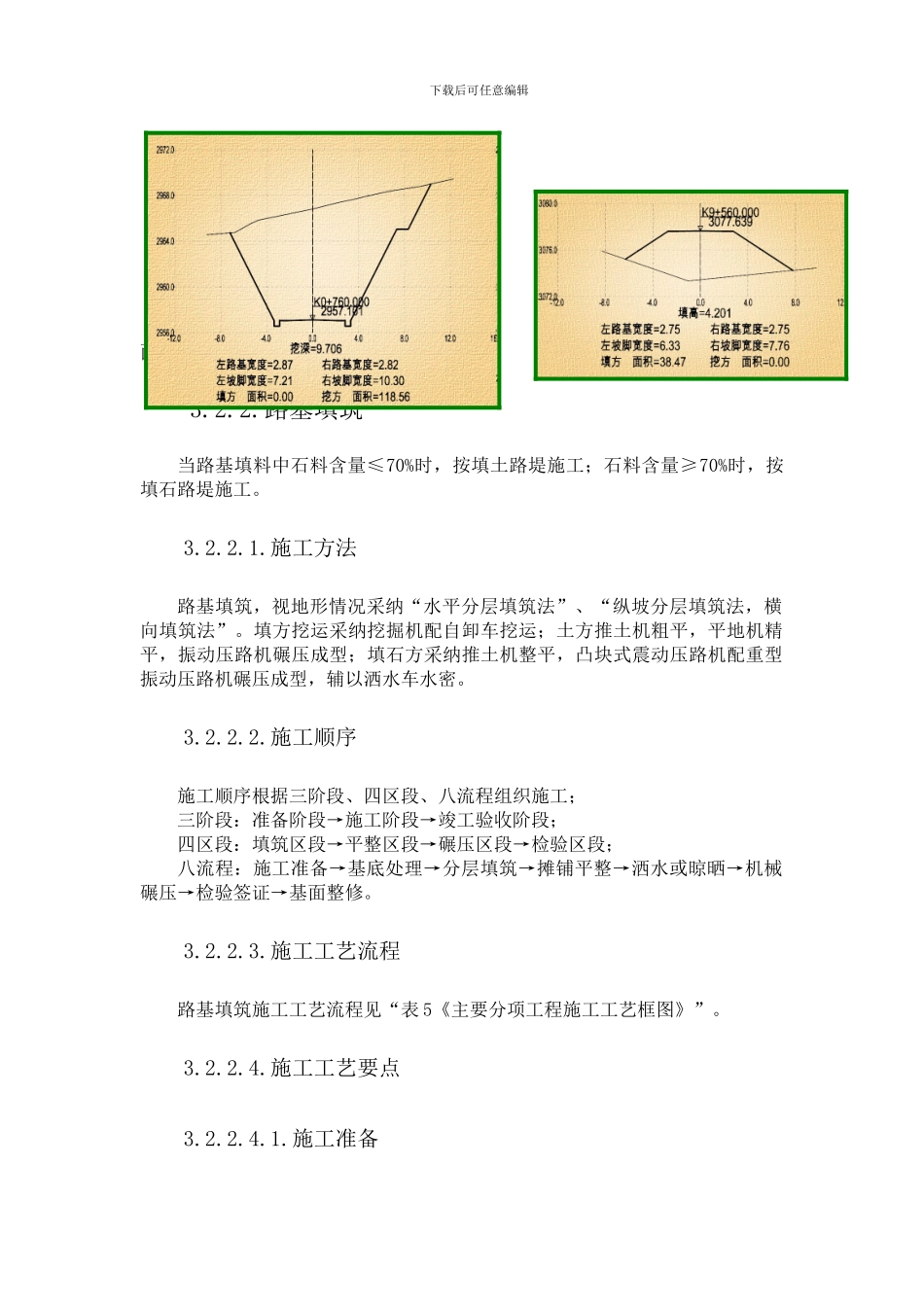

路基填筑当路基填料中石料含量≤70%时,按填土路堤施工;石料含量≥70%时,按填石路堤施工
施工方法路基填筑,视地形情况采纳“水平分层填筑法”、“纵坡分层填筑法,横向填筑法”
填方挖运采纳挖掘机配自卸车挖运;土方推土机粗平,平地机精平,振动压路机碾压成型;填石方采纳推土机整平,凸块式震动压路机配重型振动压路机碾压成型,辅以洒水车水密
施工顺序施工顺序根据三阶段、四区段、八流程组织施工;三阶段:准备阶段→施工阶段→竣工验收阶段;四区段:填筑区段→平整区段→碾压区段→检验区段;八流程:施工准备→基底处理→分层填筑→摊铺平整→洒水或晾晒→机械碾压→检验签证→基面整修
施工工艺流程路基填筑施工工艺流程见“表 5《主要分项工程施工工艺框图》”

施工工艺要点3
施工准备下载后可任意编辑施工准备着重从组织、设备、技术、清理场地、地基处理、试验段的填筑工作着手
施工前,技术人员全面熟悉设计文件,会同设计单位进行核对、交桩、复测、包固控制点、路基放样,按要求清理现场地表内所有杂草、根类及所有障碍物等,并按法律规范及设计文件要求施做坡面台阶、排水,对地基表层按要求进行处理,为路基填筑作准备
路基土方填筑施工⑴ 用于路基填筑的填土、填石、土石混填首先进行
