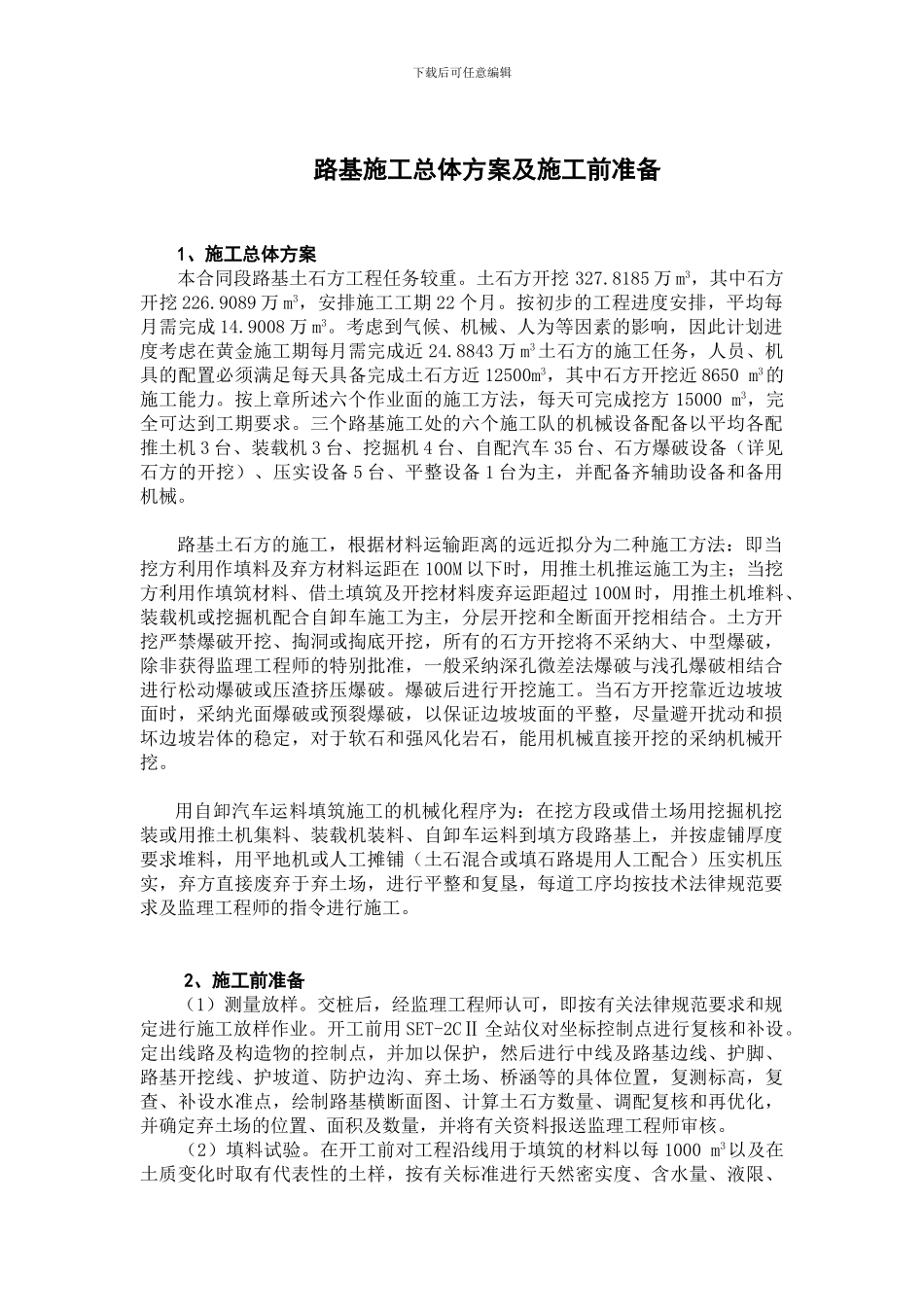

下载后可任意编辑路基施工总体方案及施工前准备1、施工总体方案本合同段路基土石方工程任务较重
土石方开挖 327
8185 万 m3,其中石方开挖 226
9089 万 m3,安排施工工期 22 个月
按初步的工程进度安排,平均每月需完成 14
9008 万 m3
考虑到气候、机械、人为等因素的影响,因此计划进度考虑在黄金施工期每月需完成近 24
8843 万 m3土石方的施工任务,人员、机具的配置必须满足每天具备完成土石方近 12500m3,其中石方开挖近 8650 m3的施工能力
按上章所述六个作业面的施工方法,每天可完成挖方 15000 m3,完全可达到工期要求
三个路基施工处的六个施工队的机械设备配备以平均各配推土机 3 台、装载机 3 台、挖掘机 4 台、自配汽车 35 台、石方爆破设备(详见石方的开挖)、压实设备 5 台、平整设备 1 台为主,并配备齐辅助设备和备用机械
路基土石方的施工,根据材料运输距离的远近拟分为二种施工方法:即当挖方利用作填料及弃方材料运距在 100M 以下时,用推土机推运施工为主;当挖方利用作填筑材料、借土填筑及开挖材料废弃运距超过 100M 时,用推土机堆料、装载机或挖掘机配合自卸车施工为主,分层开挖和全断面开挖相结合
土方开挖严禁爆破开挖、掏洞或掏底开挖,所有的石方开挖将不采纳大、中型爆破,除非获得监理工程师的特别批准,一般采纳深孔微差法爆破与浅孔爆破相结合进行松动爆破或压渣挤压爆破
爆破后进行开挖施工
当石方开挖靠近边坡坡面时,采纳光面爆破或预裂爆破,以保证边坡坡面的平整,尽量避开扰动和损坏边坡岩体的稳定,对于软石和强风化岩石,能用机械直接开挖的采纳机械开挖
用自卸汽车运料填筑施工的机械化程序为:在挖方段或借土场用挖掘机挖装或用推土机集料、装载机装料、自卸车运料到填方段路基上,并按虚铺厚度要求堆料,用平地机或人工摊铺(土石混合或填石路
