电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

路基施工方案范例VIP免费

路基施工方案范例_第1页
1/33
路基施工方案范例_第2页
2/33
路基施工方案范例_第3页
3/33

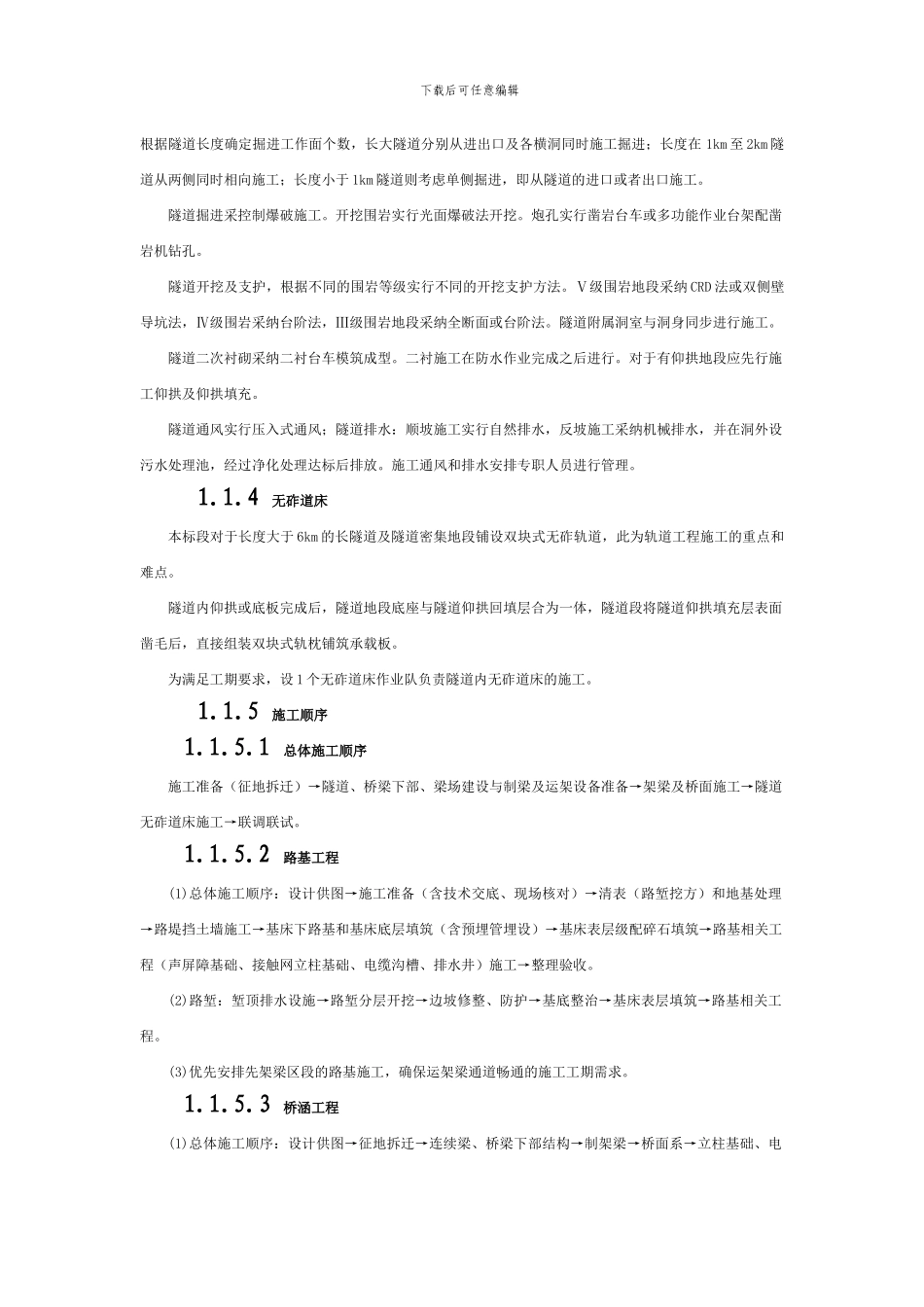

下载后可任意编辑1.1 施工总体方案1.1.1 路基工程路基工程以控制工后沉降、过渡段的刚度均匀变化和差异沉降,做好防排水,满足按期满足过梁要求为核心,选择路基施工方案和工期安排。为确保工后沉降满足法律规范要求,路基基底处理尽量加大人力、物力投入,争取为预压提供足够的时间,同时,路基本体用 AB 组土填筑,基床底层采纳 AB 组填料,基床表层采纳级配碎石填筑。级配碎石按厂拌法施工,四电相关工程实行预埋或开槽机等专用设备与路基工程同步施工,保证不损坏和危及路基的稳固。基床表层在区段内实时进行填筑,路基工程满足自然沉降期不小于 6 个月,之后才能进行下道工序的施工。1.1.2 桥涵桥涵工程围绕严格控制上部结构变形、基础沉降、保证结构耐久性、提高整体刚度选择施工方案。大跨径桥连续梁结构在掌握设计特点、借鉴成功施工案例基础上,结合现场施工条件,因地制宜地优化施工方案,紧邻或跨越高速公路、铁路等重要交通干道的桥梁以确保行车安全为核心制定施工方案。钻孔桩基础根据沿线工程地质特点,选择冲击、回旋、旋挖钻机成孔,在地质条件较好地段优先采纳成桩效率较高的旋挖钻机钻孔,以便快速成孔和成桩,保证上部工程能按期进行。墩柱均采纳脚手架辅助支护,大块定型模板一次性浇筑完成。现浇连续梁悬灌法连续梁施工时,以保证耐久性和控制桥面线型为中心,组织信息化施工,对各工况的应力和变形进行系统观测,使用专用计算机软件进行数据分析处理和偏差调整。后张法简支箱梁的预制根据工厂化生产、流水线施工、标准化作业,采纳活动液压内模,底振 +侧振成型,布料机泵送灌注混凝土、自动蒸养、孔道真空压浆工艺,保证箱梁耐久性和残余上拱度符合无砟轨道铺设的标准要求。标段全部预制简支箱梁在雁江梁场集中预制,梁场内配 900t 轮胎式提梁机 1 台,进行桥梁吊运、存放、移送等作业;箱梁架设使用 900t 导梁式架桥机和 900t 轮胎式运梁车,根据工期要求,本标段负责的主线架梁任务共需投入 1 套 900t 级桥梁运架设备。区间涵洞和小桥工程由小桥涵队分段平行施工,并尽早完成,以免影响路基成型、预压;小型构件在沿线各梁场集中预制,汽车运输,人工配合汽车吊安装。1.1.3 隧道本标段主要为隧道工程共计 15 座/13.126km。为满足工期要求,初步拟定投入 10 个隧道施工队伍。下载后可任意编辑根据隧道长度确定掘进工作面个数,长大隧道分别从进出口及各横洞同时施工掘进;长度在 1km 至 2km...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基施工方案范例

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
