下载后可任意编辑路基填筑施工技术交底( I )技术交底工程名称路基工程交底日期2024

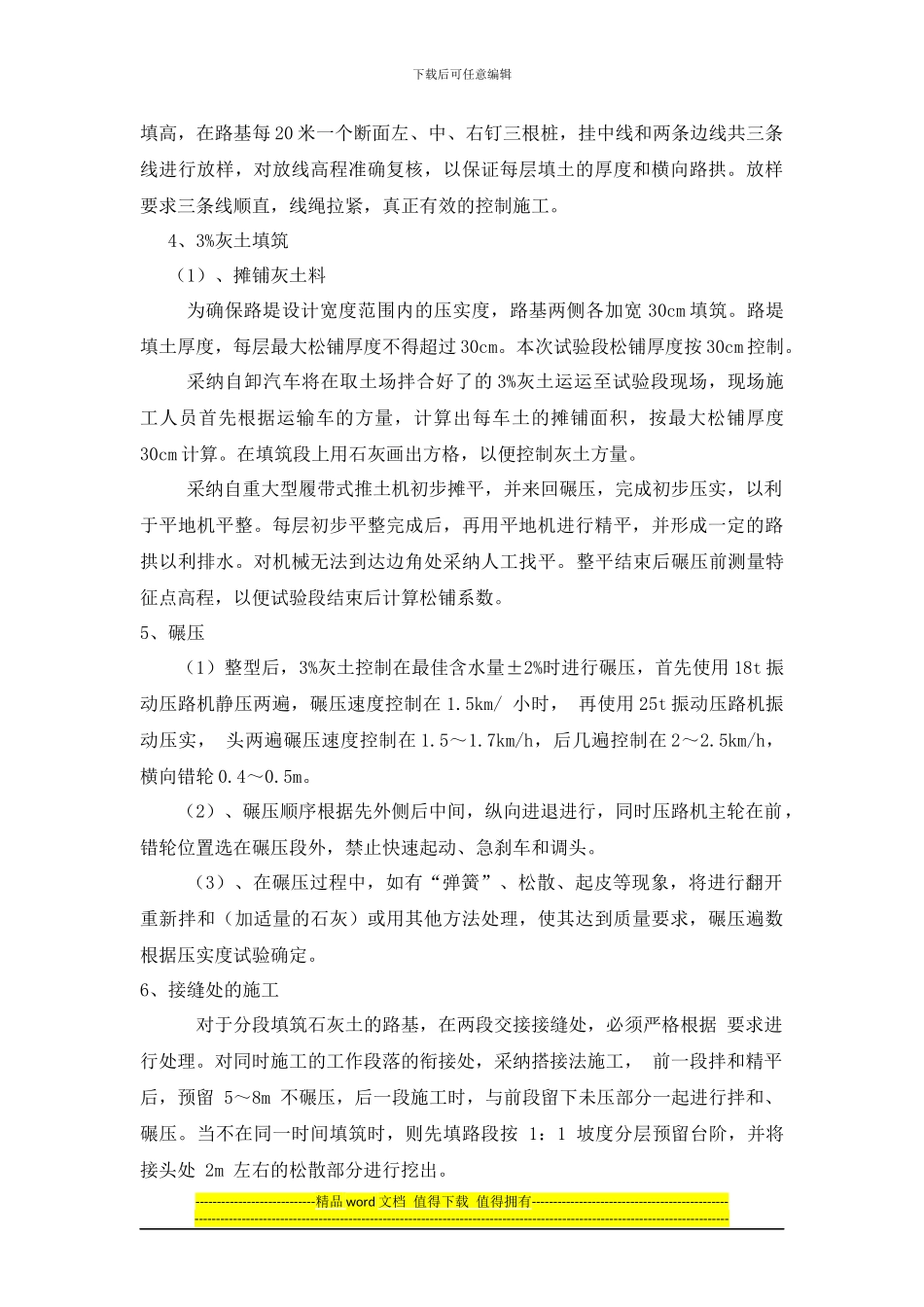

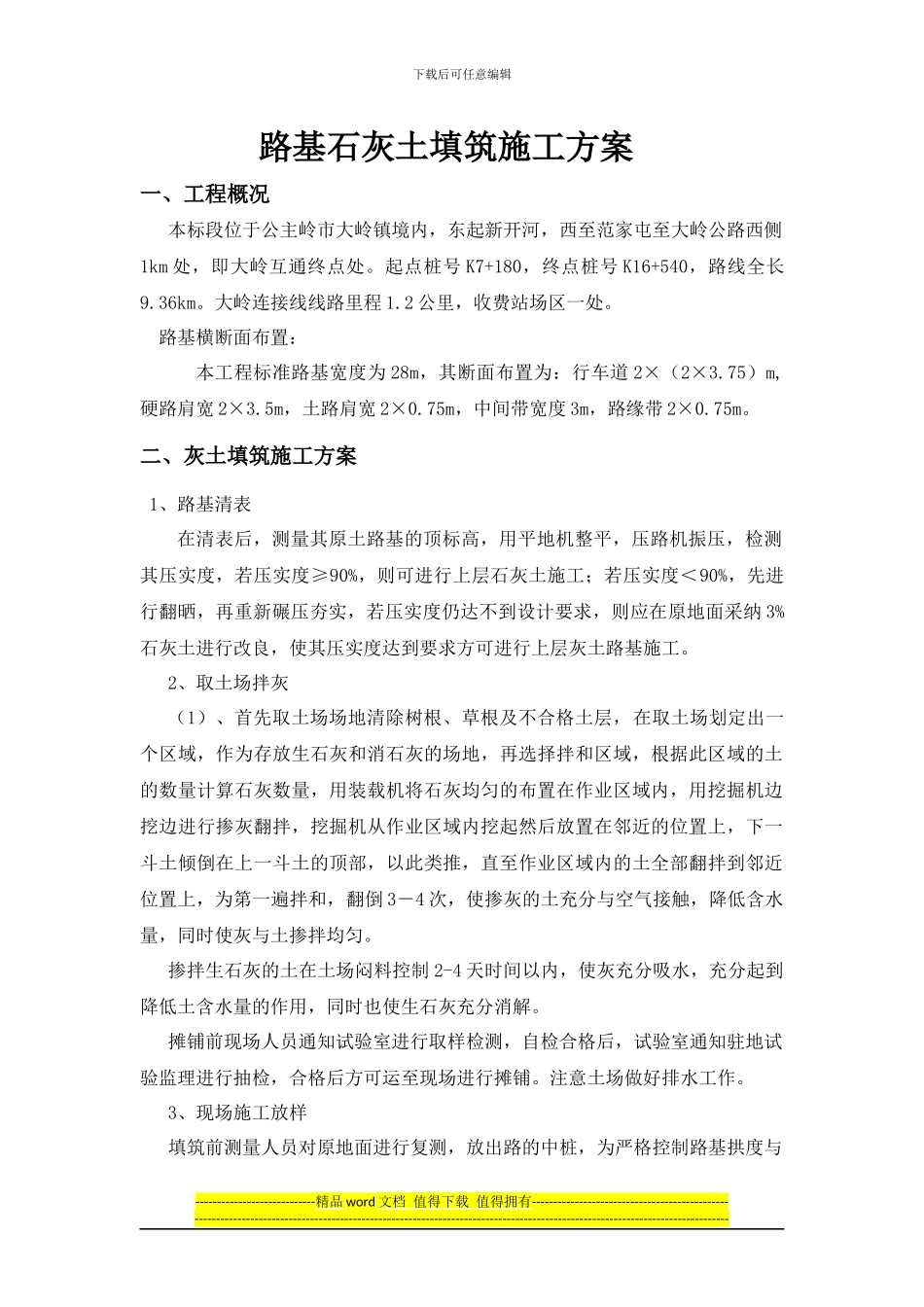

25施工单位山东泰东公路工程有限公司分项工程名称路基填筑交底提要路基掺灰填筑施工交底内容:见附件审核人:交底人:接受人:注:本交底一式两份----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑路基石灰土填筑施工方案一、工程概况本标段位于公主岭市大岭镇境内,东起新开河,西至范家屯至大岭公路西侧1km 处,即大岭互通终点处
起点桩号 K7+180,终点桩号 K16+540,路线全长9
大岭连接线线路里程 1
2 公里,收费站场区一处
路基横断面布置:本工程标准路基宽度为 28m,其断面布置为:行车道 2×(2×3
75)m, 硬路肩宽 2×3
5m,土路肩宽 2×0
75m,中间带宽度 3m,路缘带 2×0
二、灰土填筑施工方案1、路基清表在清表后,测量其原土路基的顶标高,用平地机整平,压路机振压,检测其压实度,若压实度≥90%,则可进行上层石灰土施工;若压实度<90%,先进行翻晒,再重新碾压夯实,若压实度仍达不到设计要求,则应在原地面采纳 3%石灰土进行改良,使其压实度达到要求方可进行上层灰土路基施工
2、取土场拌灰(1)、首先取土场场地清除树根、草根及不合格土层,在取土场划定出一个区域,作为存放生石灰和消石灰的场地,再选择拌和区域,根据此区域的土的数量计算石灰数量,用装载
