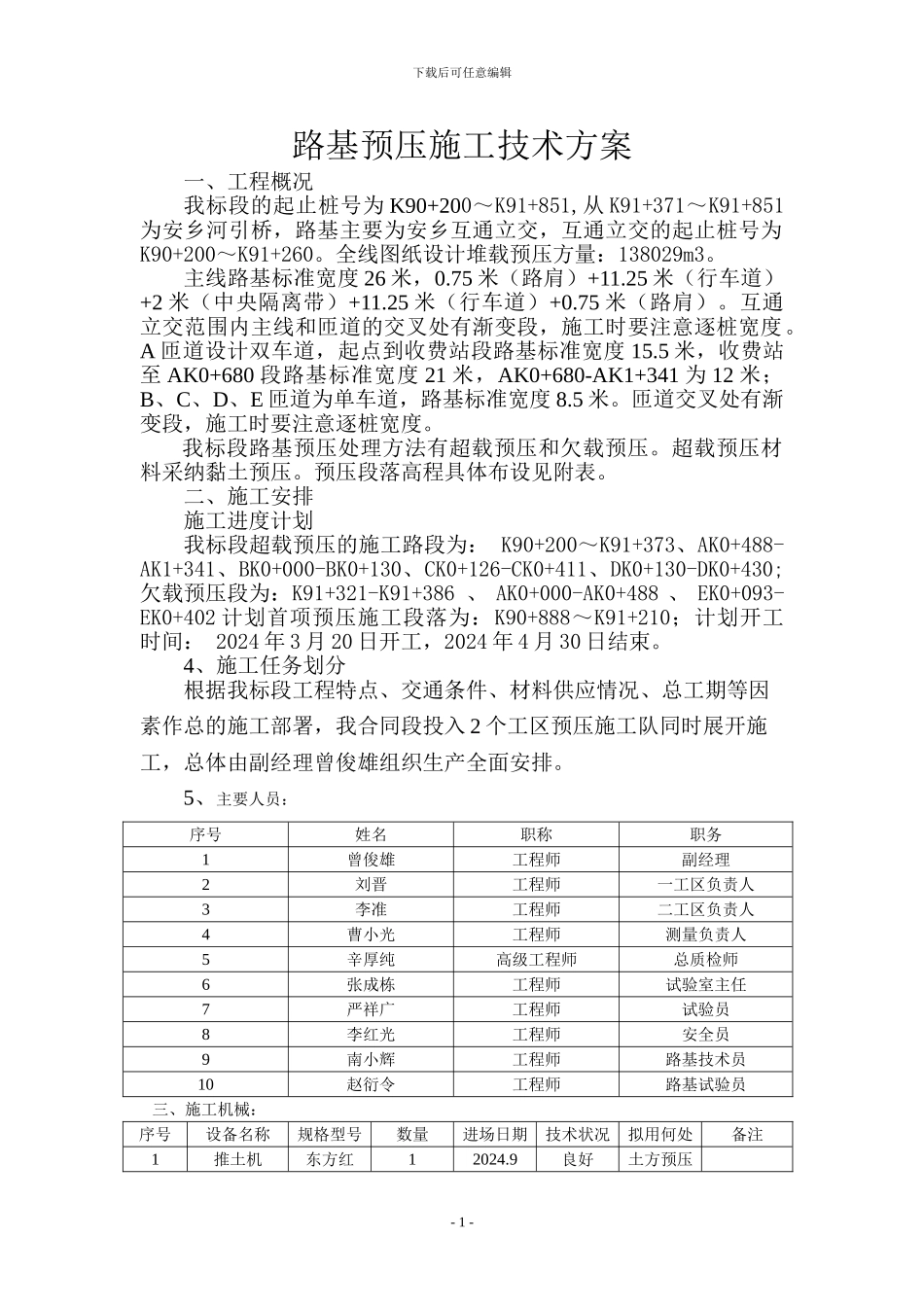

下载后可任意编辑路基预压施工技术方案一、工程概况我标段的起止桩号为 K90+200~K91+851,从 K91+371~K91+851为安乡河引桥,路基主要为安乡互通立交,互通立交的起止桩号为K90+200~K91+260
全线图纸设计堆载预压方量:138029m3
主线路基标准宽度 26 米,0
75 米(路肩)+11
25 米(行车道)+2 米(中央隔离带)+11
25 米(行车道)+0
75 米(路肩)
互通立交范围内主线和匝道的交叉处有渐变段,施工时要注意逐桩宽度
A 匝道设计双车道,起点到收费站段路基标准宽度 15
5 米,收费站至 AK0+680 段路基标准宽度 21 米,AK0+680-AK1+341 为 12 米;B、C、D、E 匝道为单车道,路基标准宽度 8
匝道交叉处有渐变段,施工时要注意逐桩宽度
我标段路基预压处理方法有超载预压和欠载预压
超载预压材料采纳黏土预压
预压段落高程具体布设见附表
二、施工安排施工进度计划我标段超载预压的施工路段为: K90+200~K91+373、AK0+488-AK1+341、BK0+000-BK0+130、CK0+126-CK0+411、DK0+130-DK0+430;欠载预压段为:K91+321-K91+386 、 AK0+000-AK0+488 、 EK0+093-EK0+402 计划首项预压施工段落为:K90+888~K91+210;计划开工时间: 2024 年 3 月 20 日开工,2024 年 4 月 30 日结束
4、施工任务划分根据我标段工程特点、交通条件、材料供应情况、总工期等因素作总的施工部署,我合同段投入 2 个工区预压施工队同时展开施工,总体由副经理曾俊雄组织生产全面安排
5、主要人员:序号姓名职称职务1曾俊雄工程师副经理2刘晋工程师一工区负责人3李准工程师二工区负责人4曹小光工程师测量负
