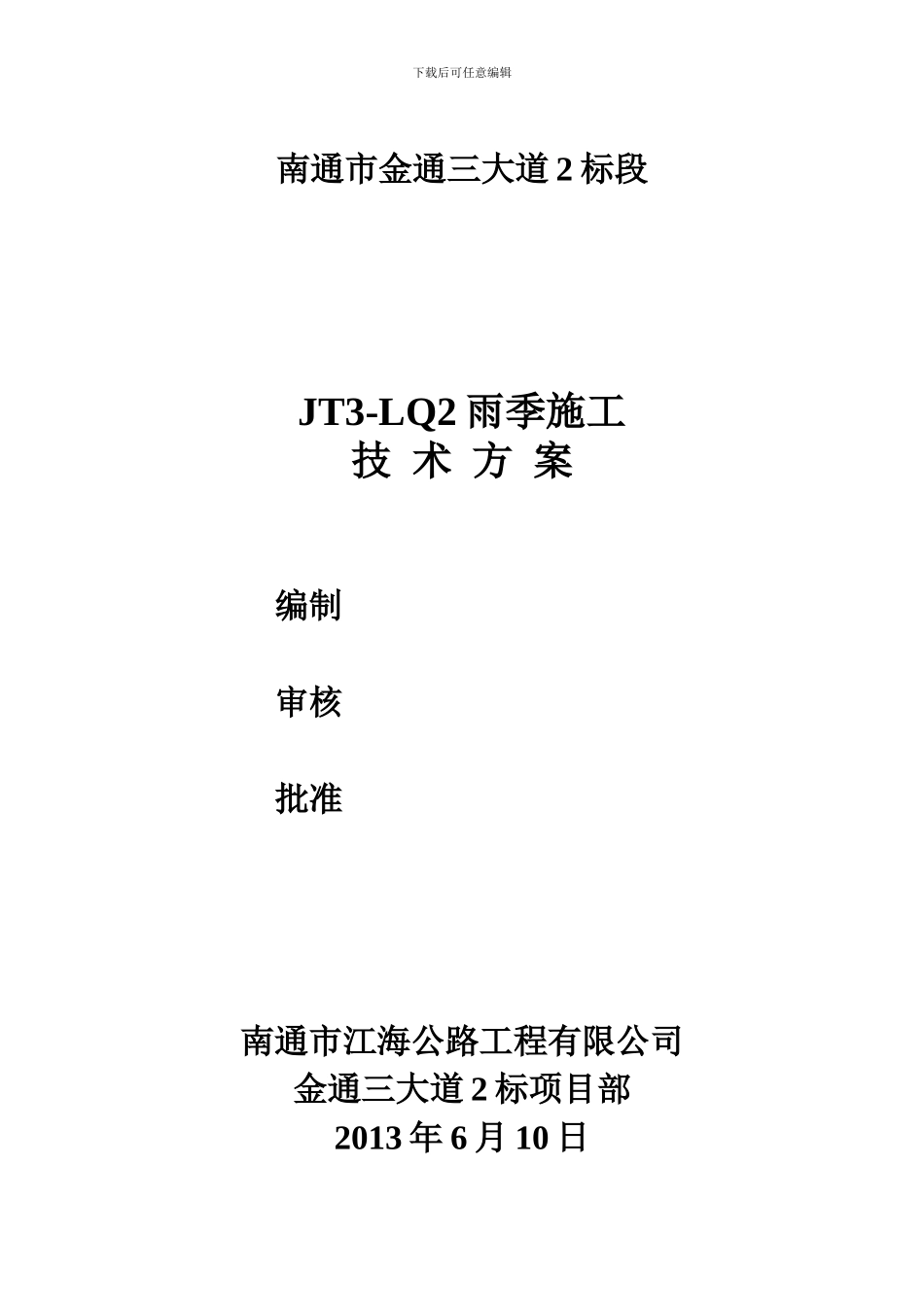

下载后可任意编辑南通市金通三大道 2 标段JT3-LQ2 雨季施工技 术 方 案编制审核批准南通市江海公路工程有限公司金通三大道 2 标项目部2013 年 6 月 10 日下载后可任意编辑路基雨季施工技术方案一、工程概况本合同段主线起讫点桩号为 K5+800~K11+537
5,本管段内路基工程主要有:主线部长 5
本段沿线属淮河水系,地下水丰富,地下水初见水位 2
1 米,稳定水位为 2
3 米左右,水位较高
填料为当地耕地土,填料含水量较大
本段雨季主要为 5 月~8 月,汛期主要在 7 月
重点要做好雨季路基施工安排
二、雨季施工安排及技术措施(一)雨季施工中的工序安排为了保证路基施工的工程质量,在路基施工期间,根椐本地的降雨情况,合理安排好各分部工程施工顺序
路基土方填筑前,首先要做好路基两侧的边沟、排水沟、取土坑四周的排水沟、弃土堆及挡土埝整理等
雨季到来前,要首先做好涵洞工程施工,并做好沿线的防洪、排水调查工作
本段路基为土方路基,路基两侧边沟应可先铺砌或实行其它防渗措施,保持路基的边坡稳定,起到排水防洪作用
由于雨季施工要增加一些施工项目和工序,如临时排水、雨天后的地面疏干、机械施工铲除表面湿土、运土道路的整理,防洪防险的观察等等都要预先列入计划并做好实施安排
重点做好 K10+300、K7+800 两处拥塞地段的排水工作,在雨季汛期来临时可及时行洪、泄洪
(二)雨季路基工程施工技术措施1、路基施工应及时做好防排水,基底、坡脚、填层面均不得积水,靠近河沟侧的路基,应防止水渗入路基结构内部,在雨季施工时,应使地表水不流入细料土和粉砂粘砂取土坑、场内,并应将取土坑内局部积水随时排除,不允许出现大面积积水
2、雨季路基填筑时,采纳分层铺填碾压,为了使填料保持刚挖下时的天然含水量,不为地面水、雨水所渗入而饱和,应随挖随运,随铺散随碾压,不应长久将运来的填料
