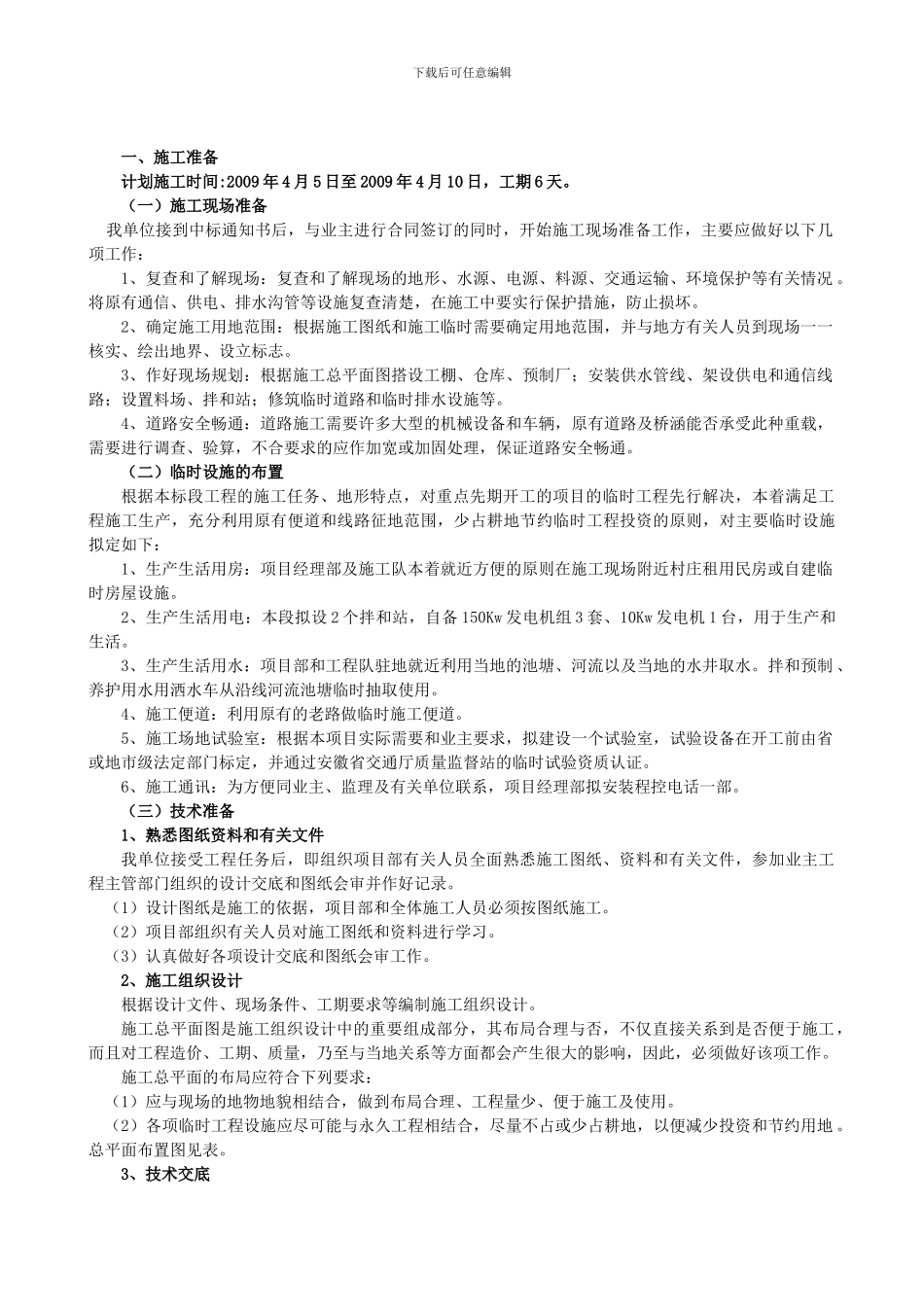

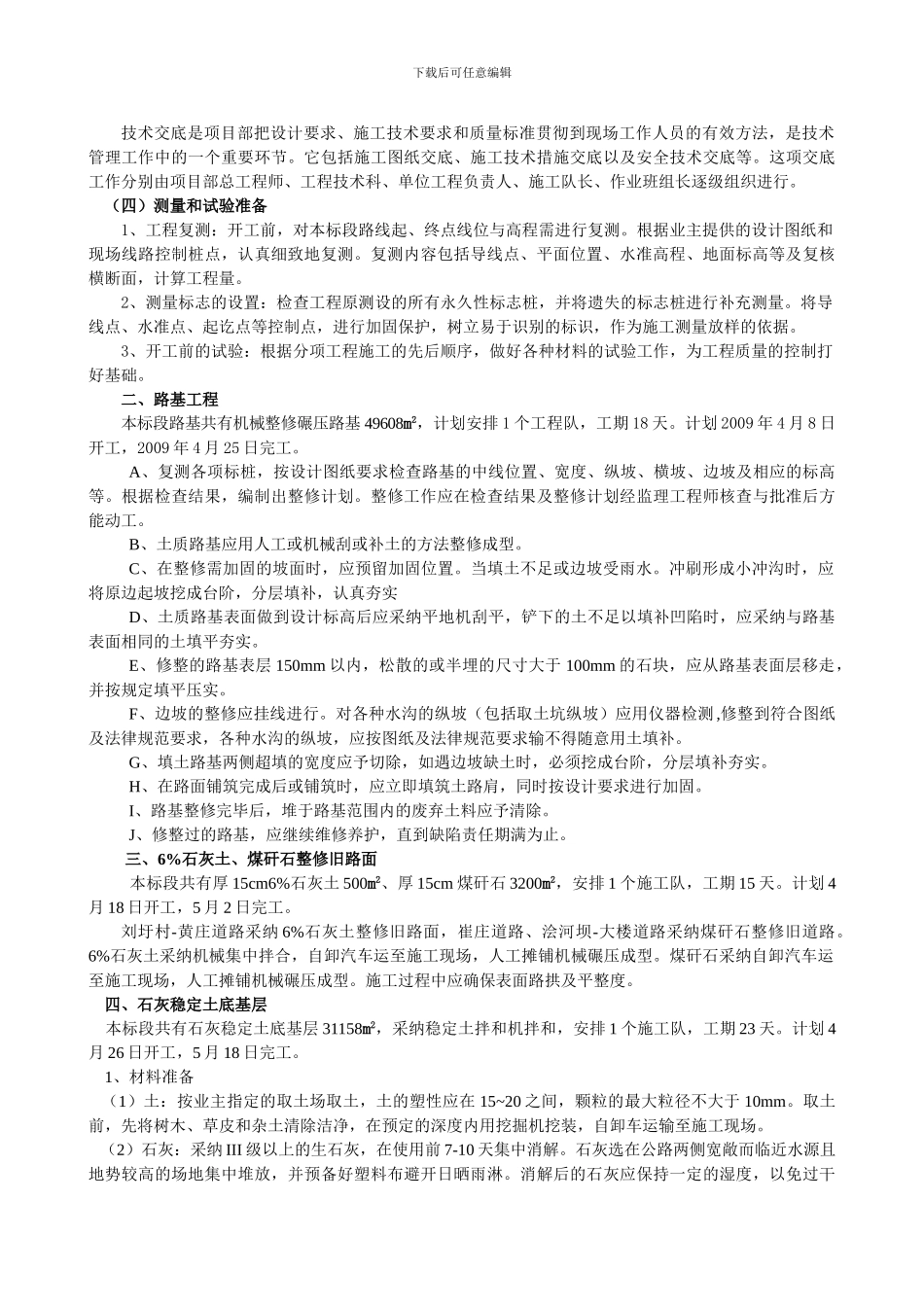

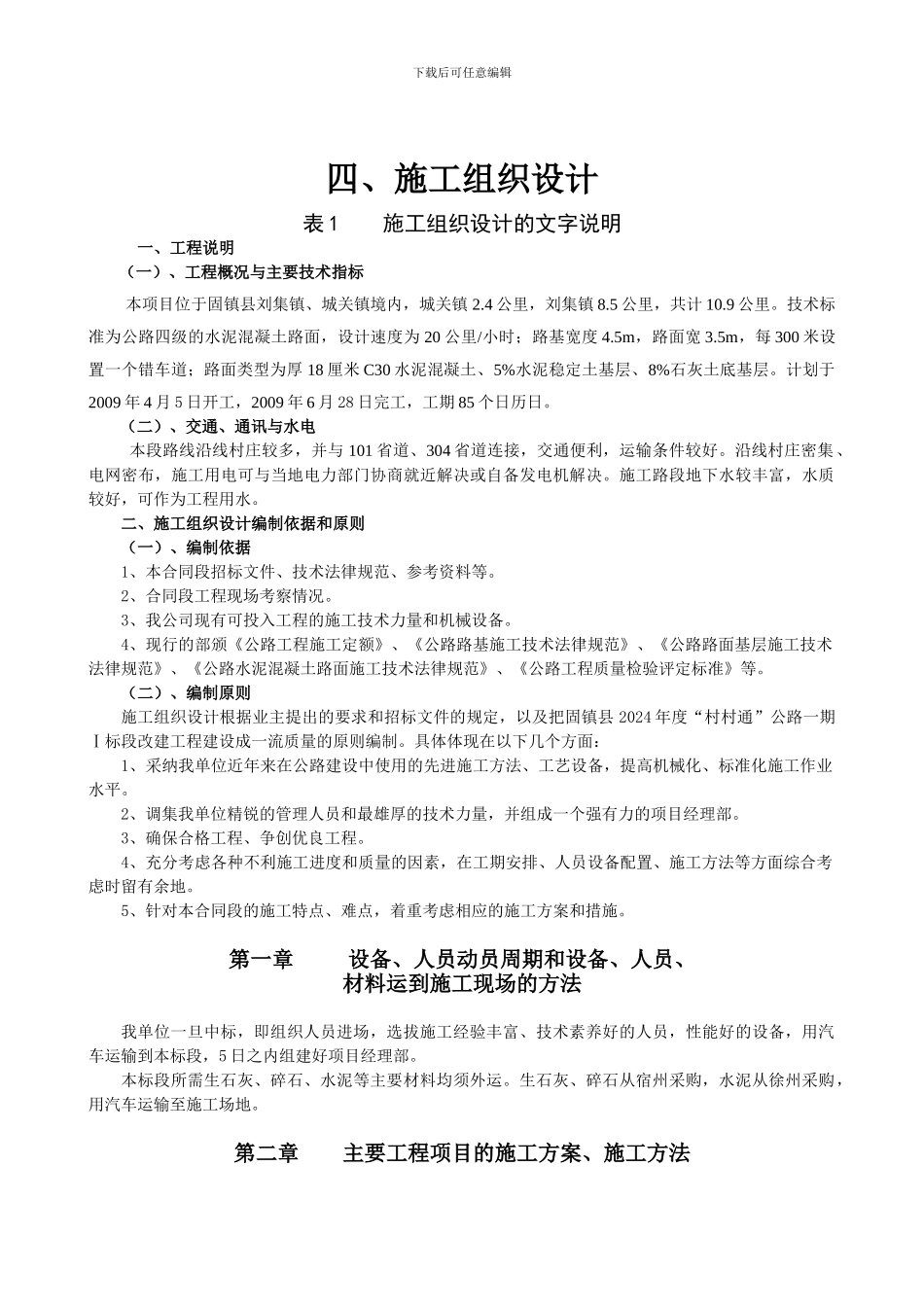

下载后可任意编辑四、施工组织设计表 1 施工组织设计的文字说明 一、工程说明(一)、工程概况与主要技术指标本项目位于固镇县刘集镇、城关镇境内,城关镇 2.4 公里,刘集镇 8.5 公里,共计 10.9 公里。技术标准为公路四级的水泥混凝土路面,设计速度为 20 公里/小时;路基宽度 4.5m,路面宽 3.5m,每 300 米设置一个错车道;路面类型为厚 18 厘米 C30 水泥混凝土、5%水泥稳定土基层、8%石灰土底基层。计划于2009 年 4 月 5 日开工,2009 年 6 月 28 日完工,工期 85 个日历日。(二)、交通、通讯与水电 本段路线沿线村庄较多,并与 101 省道、304 省道连接,交通便利,运输条件较好。沿线村庄密集、电网密布,施工用电可与当地电力部门协商就近解决或自备发电机解决。施工路段地下水较丰富,水质较好,可作为工程用水。二、施工组织设计编制依据和原则(一)、编制依据1、本合同段招标文件、技术法律规范、参考资料等。2、合同段工程现场考察情况。3、我公司现有可投入工程的施工技术力量和机械设备。4、现行的部颁《公路工程施工定额》、《公路路基施工技术法律规范》、《公路路面基层施工技术法律规范》、《公路水泥混凝土路面施工技术法律规范》、《公路工程质量检验评定标准》等。(二)、编制原则施工组织设计根据业主提出的要求和招标文件的规定,以及把固镇县 2024 年度“村村通”公路一期Ⅰ标段改建工程建设成一流质量的原则编制。具体体现在以下几个方面:1、采纳我单位近年来在公路建设中使用的先进施工方法、工艺设备,提高机械化、标准化施工作业水平。2、调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。3、确保合格工程、争创优良工程。4、充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。 5、针对本合同段的施工特点、难点,着重考虑相应的施工方案和措施。第一章 设备、人员动员周期和设备、人员、材料运到施工现场的方法我单位一旦中标,即组织人员进场,选拔施工经验丰富、技术素养好的人员,性能好的设备,用汽车运输到本标段,5 日之内组建好项目经理部。本标段所需生石灰、碎石、水泥等主要材料均须外运。生石灰、碎石从宿州采购,水泥从徐州采购,用汽车运输至施工场地。第二章 主要工程项目的施工方案、施工方法下载后可任意编辑一、施工准备计划施工时间:2009 年 4 月 5 日至 2009 ...
