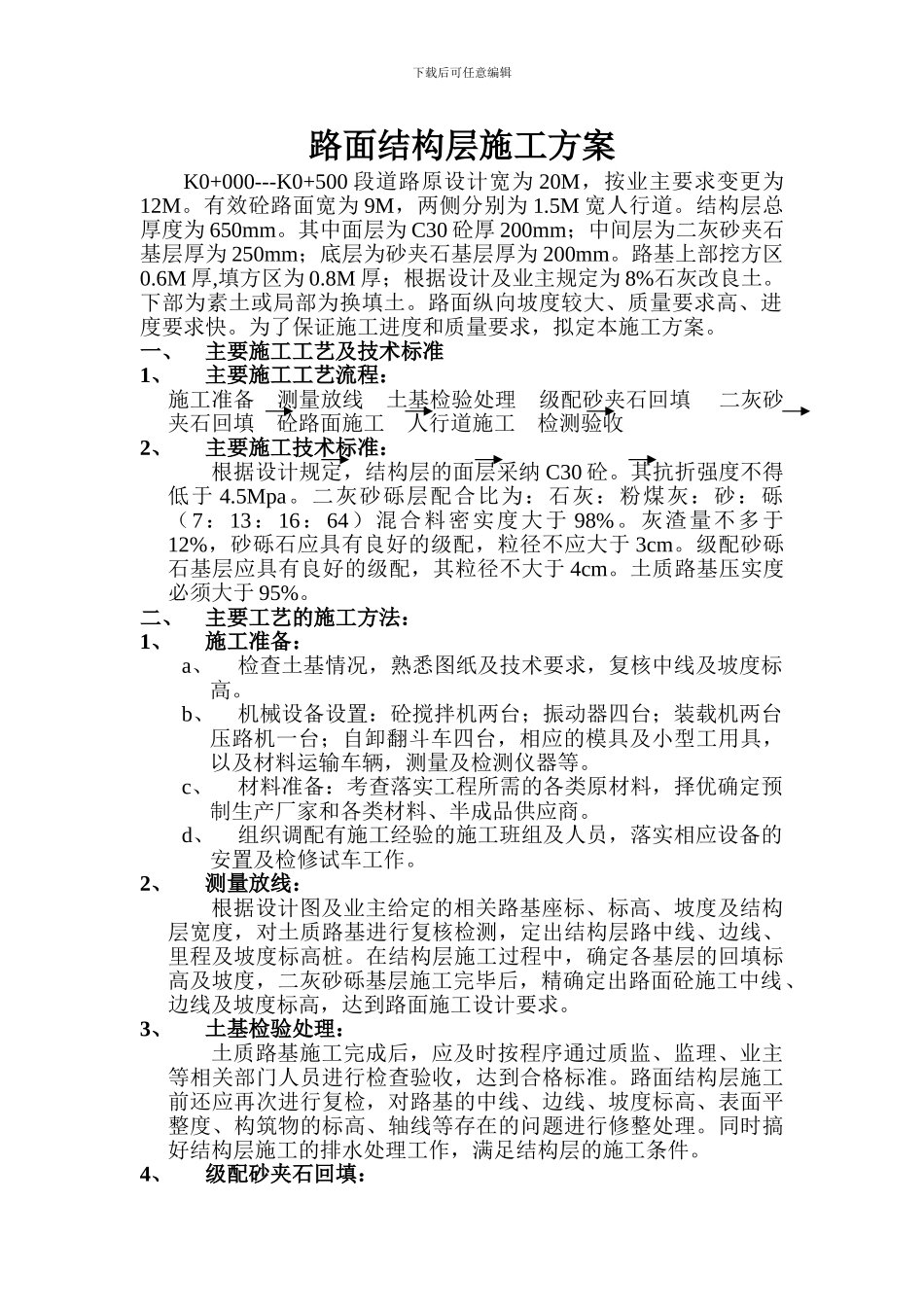

下载后可任意编辑路面结构层施工方案K0+000---K0+500 段道路原设计宽为 20M,按业主要求变更为12M
有效砼路面宽为 9M,两侧分别为 1
5M 宽人行道
结构层总厚度为 650mm
其中面层为 C30 砼厚 200mm;中间层为二灰砂夹石基层厚为 250mm;底层为砂夹石基层厚为 200mm
路基上部挖方区0
6M 厚,填方区为 0
8M 厚;根据设计及业主规定为 8%石灰改良土
下部为素土或局部为换填土
路面纵向坡度较大、质量要求高、进度要求快
为了保证施工进度和质量要求,拟定本施工方案
一、主要施工工艺及技术标准1、主要施工工艺流程:施工准备 测量放线 土基检验处理 级配砂夹石回填 二灰砂夹石回填 砼路面施工 人行道施工 检测验收2、主要施工技术标准:根据设计规定,结构层的面层采纳 C30 砼
其抗折强度不得低于 4
二灰砂砾层配合比为:石灰:粉煤灰:砂:砾(7:13:16:64)混合料密实度大于 98%
灰渣量不多于12%,砂砾石应具有良好的级配,粒径不应大于 3cm
级配砂砾石基层应具有良好的级配,其粒径不大于 4cm
土质路基压实度必须大于 95%
二、主要工艺的施工方法:1、施工准备:a、检查土基情况,熟悉图纸及技术要求,复核中线及坡度标高
b、机械设备设置:砼搅拌机两台;振动器四台;装载机两台压路机一台;自卸翻斗车四台,相应的模具及小型工用具,以及材料运输车辆,测量及检测仪器等
c、材料准备:考查落实工程所需的各类原材料,择优确定预制生产厂家和各类材料、半成品供应商
d、组织调配有施工经验的施工班组及人员,落实相应设备的安置及检修试车工作
2、测量放线:根据设计图及业主给定的相关路基座标、标高、坡度及结构层宽度,对土质路基进行复核检测,定出结构层路中线、边线、里程及坡度标高桩

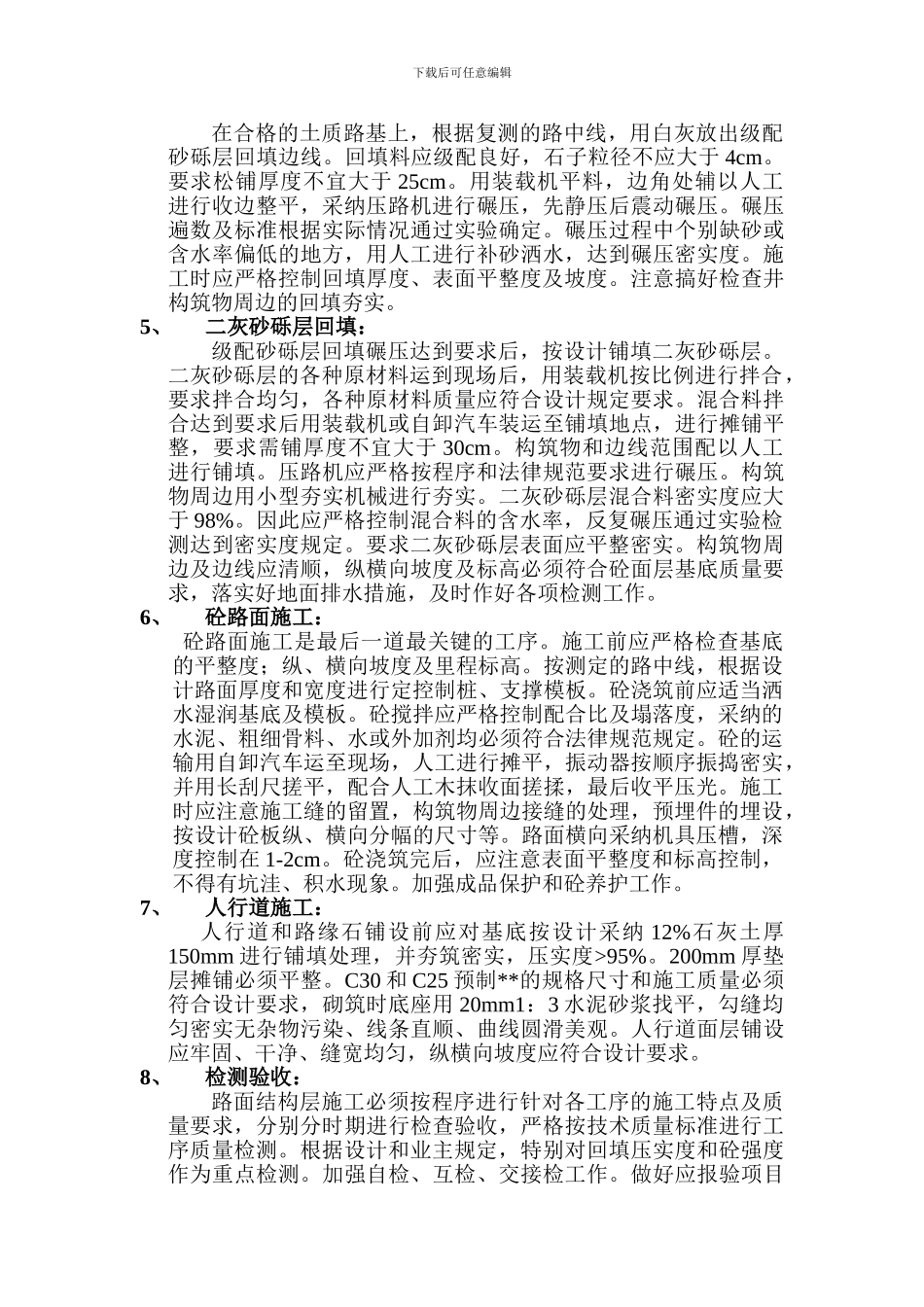

在结构层施工过程中,确定各基层的回填标高及坡度,二灰砂砾基
