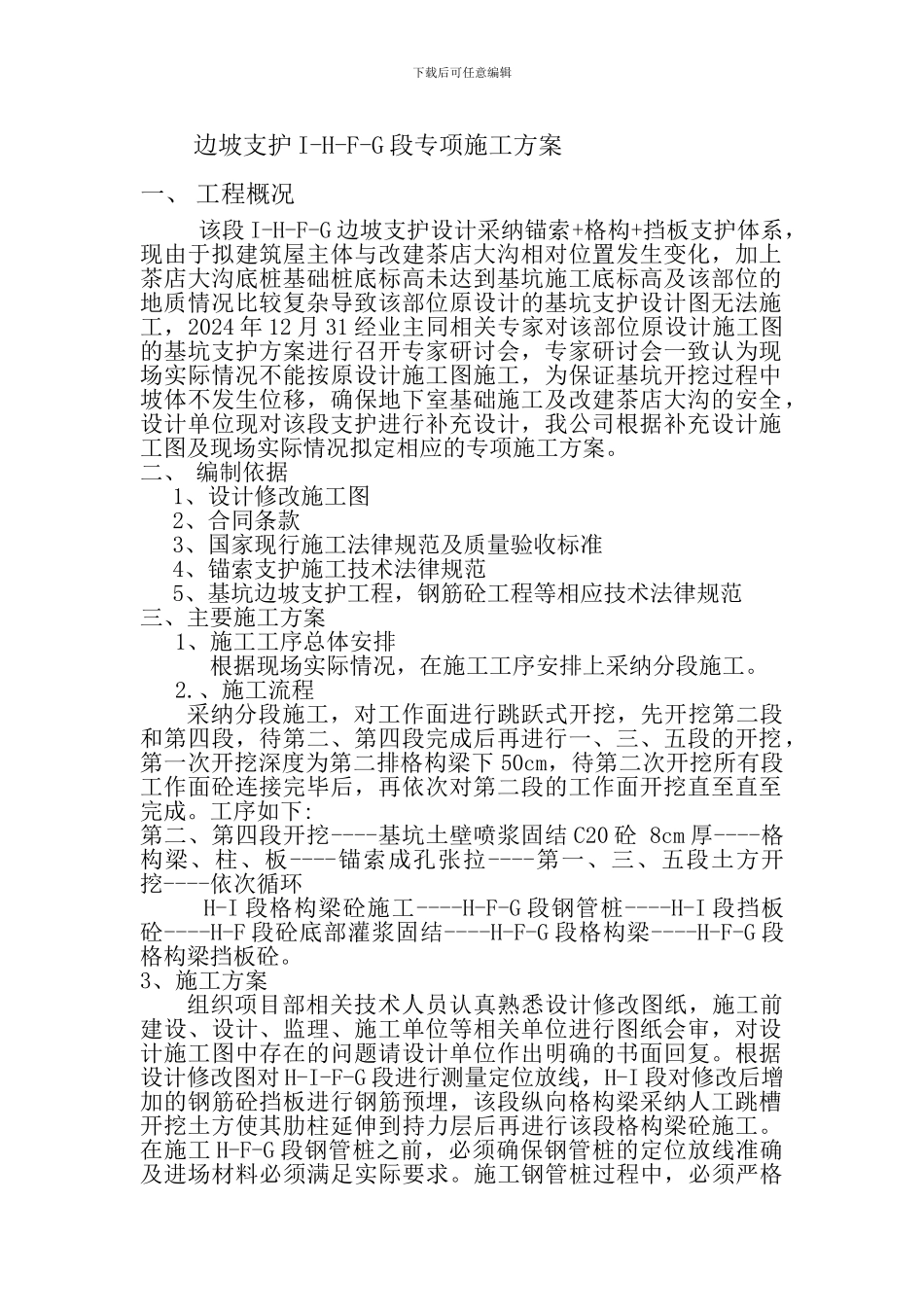

下载后可任意编辑 边坡支护 I-H-F-G 段专项施工方案一、 工程概况该段 I-H-F-G 边坡支护设计采纳锚索+格构+挡板支护体系,现由于拟建筑屋主体与改建茶店大沟相对位置发生变化,加上茶店大沟底桩基础桩底标高未达到基坑施工底标高及该部位的地质情况比较复杂导致该部位原设计的基坑支护设计图无法施工,2024 年 12 月 31 经业主同相关专家对该部位原设计施工图的基坑支护方案进行召开专家研讨会,专家研讨会一致认为现场实际情况不能按原设计施工图施工,为保证基坑开挖过程中坡体不发生位移,确保地下室基础施工及改建茶店大沟的安全,设计单位现对该段支护进行补充设计,我公司根据补充设计施工图及现场实际情况拟定相应的专项施工方案
二、 编制依据1、设计修改施工图2、合同条款3、国家现行施工法律规范及质量验收标准4、锚索支护施工技术法律规范5、基坑边坡支护工程,钢筋砼工程等相应技术法律规范三、主要施工方案 1、施工工序总体安排 根据现场实际情况,在施工工序安排上采纳分段施工
、施工流程采纳分段施工,对工作面进行跳跃式开挖,先开挖第二段和第四段,待第二、第四段完成后再进行一、三、五段的开挖,第一次开挖深度为第二排格构梁下 50cm,待第二次开挖所有段工作面砼连接完毕后,再依次对第二段的工作面开挖直至直至完成
工序如下:第二、第四段开挖----基坑土壁喷浆固结 C20 砼 8cm 厚----格构梁、柱、板----锚索成孔张拉----第一、三、五段土方开挖----依次循环 H-I 段格构梁砼施工----H-F-G 段钢管桩----H-I 段挡板砼----H-F 段砼底部灌浆固结----H-F-G 段格构梁----H-F-G 段格构梁挡板砼
3、施工方案组织项目部相关技术人员认真熟悉设计修改图纸,施工前建设、设计、监理、施工单位等相关单位进行图纸会审,对设计施工图中存在的问题请设计单位作
