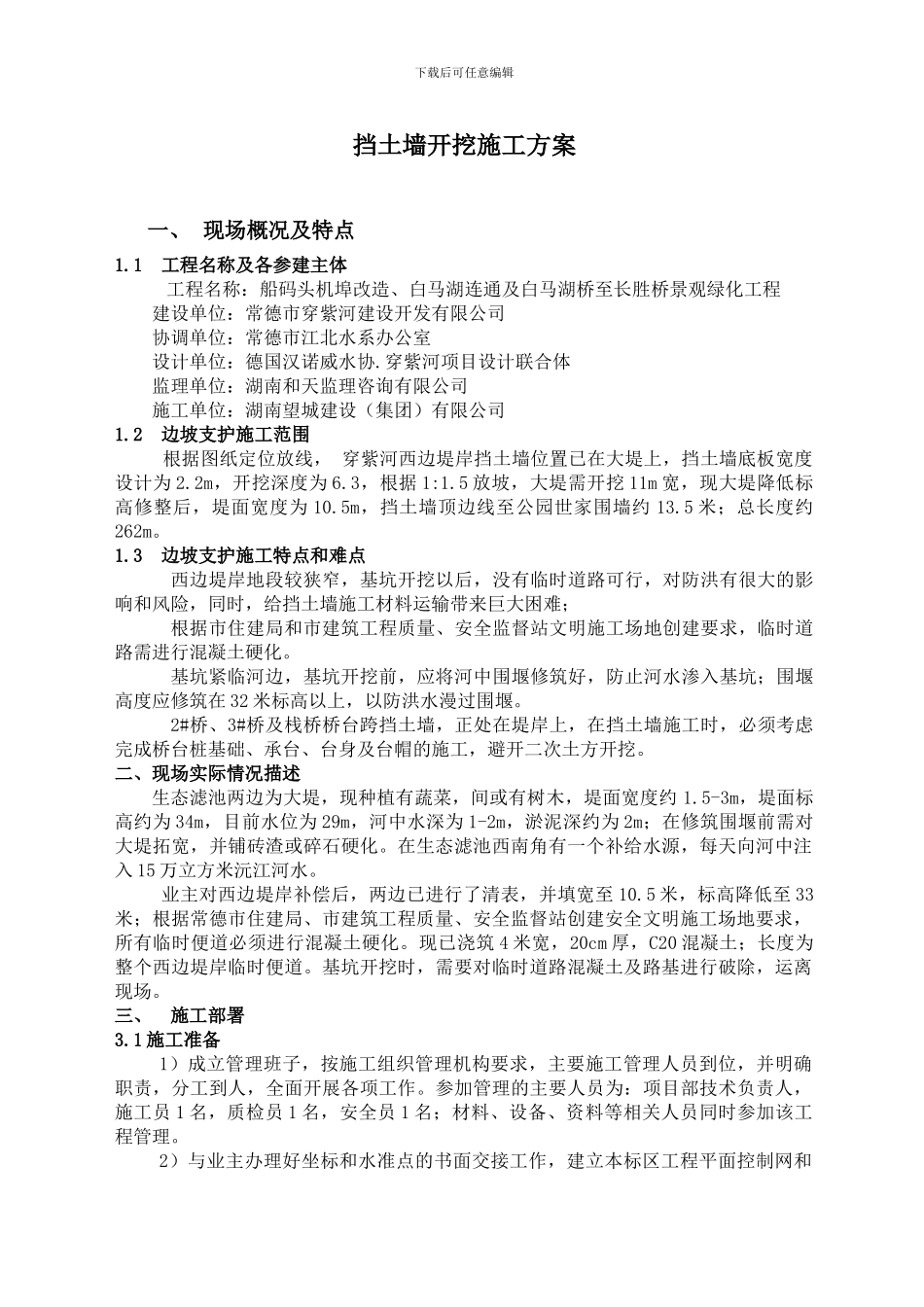

下载后可任意编辑挡土墙开挖施工方案一、 现场概况及特点1
1 工程名称及各参建主体 工程名称:船码头机埠改造、白马湖连通及白马湖桥至长胜桥景观绿化工程建设单位:常德市穿紫河建设开发有限公司协调单位:常德市江北水系办公室设计单位:德国汉诺威水协
穿紫河项目设计联合体监理单位:湖南和天监理咨询有限公司施工单位:湖南望城建设(集团)有限公司1
2 边坡支护施工范围 根据图纸定位放线, 穿紫河西边堤岸挡土墙位置已在大堤上,挡土墙底板宽度设计为 2
2m,开挖深度为 6
3,根据 1:1
5 放坡,大堤需开挖 11m 宽,现大堤降低标高修整后,堤面宽度为 10
5m,挡土墙顶边线至公园世家围墙约 13
5 米;总长度约262m

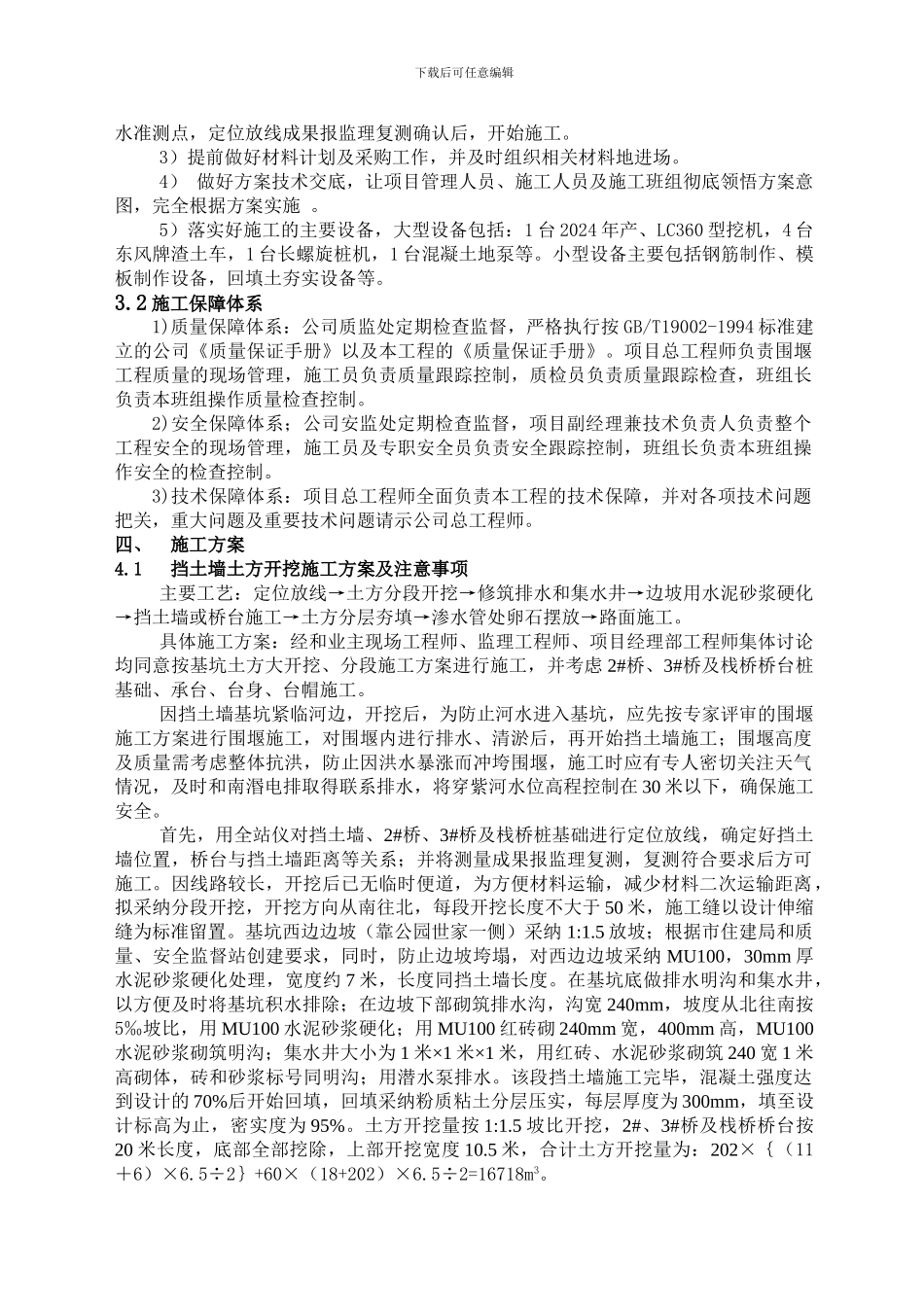

3 边坡支护施工特点和难点西边堤岸地段较狭窄,基坑开挖以后,没有临时道路可行,对防洪有很大的影响和风险,同时,给挡土墙施工材料运输带来巨大困难;根据市住建局和市建筑工程质量、安全监督站文明施工场地创建要求,临时道路需进行混凝土硬化
基坑紧临河边,基坑开挖前,应将河中围堰修筑好,防止河水渗入基坑;围堰高度应修筑在 32 米标高以上,以防洪水漫过围堰
2#桥、3#桥及栈桥桥台跨挡土墙,正处在堤岸上,在挡土墙施工时,必须考虑完成桥台桩基础、承台、台身及台帽的施工,避开二次土方开挖
二、现场实际情况描述 生态滤池两边为大堤,现种植有蔬菜,间或有树木,堤面宽度约 1
5-3m,堤面标高约为 34m,目前水位为 29m,河中水深为 1-2m,淤泥深约为 2m;在修筑围堰前需对大堤拓宽,并铺砖渣或碎石硬化
在生态滤池西南角有一个补给水源,每天向河中注入 15 万立方米沅江河水
业主对西边堤岸补偿后,两边已进行了清表,并填宽至 10
5 米,标高降低至 33米;根据常德市住建局、市建筑工程质量、安全监督站创建安全文明施工场地要求,所有临时便道必须进行混凝土硬化
