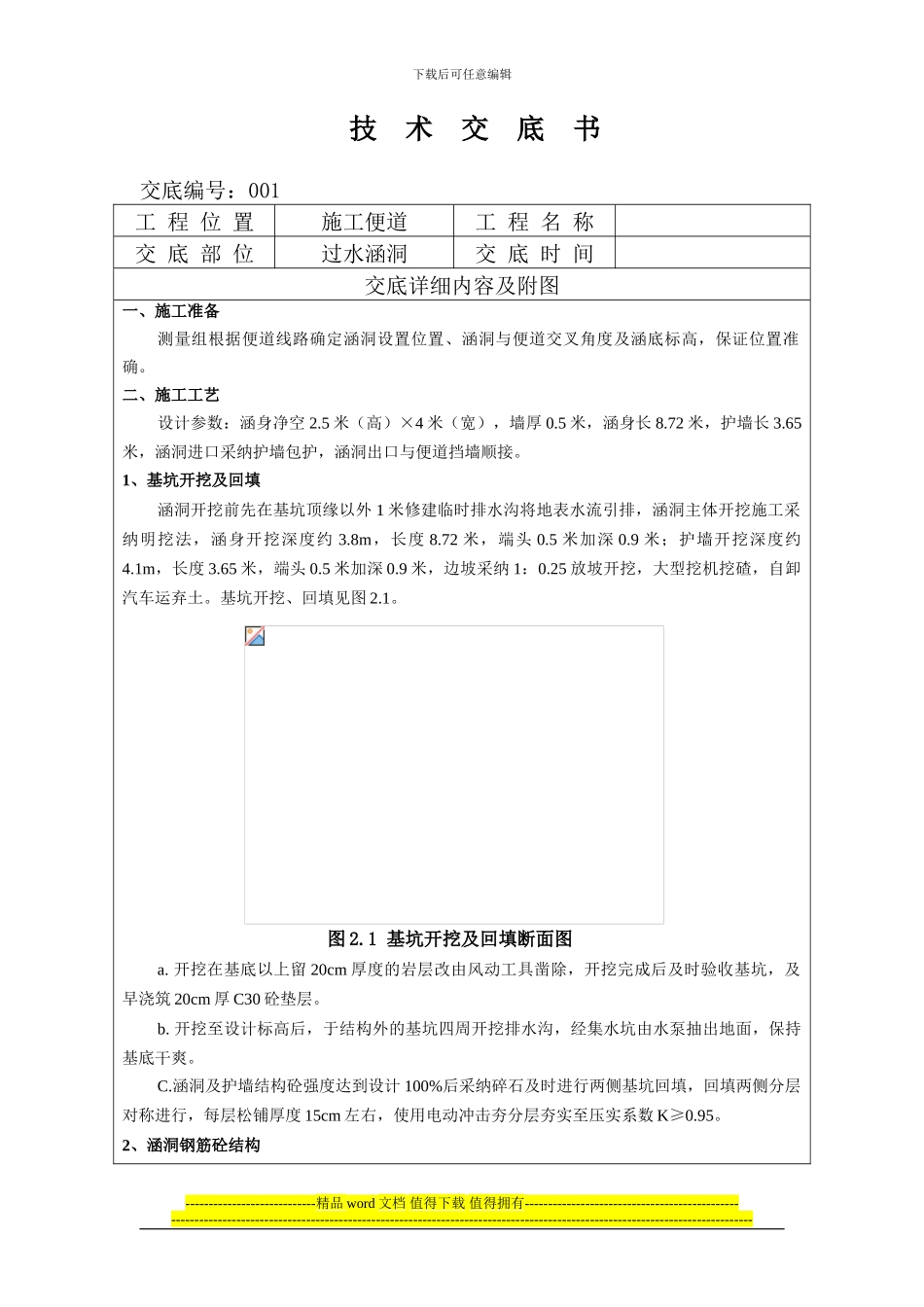

下载后可任意编辑 技 术 交 底 书 交底编号:001工 程 位 置施工便道工 程 名 称交 底 部 位过水涵洞交 底 时 间交底详细内容及附图一、施工准备测量组根据便道线路确定涵洞设置位置、涵洞与便道交叉角度及涵底标高,保证位置准确
二、施工工艺设计参数:涵身净空 2
5 米(高)×4 米(宽),墙厚 0
5 米,涵身长 8
72 米,护墙长 3
65米,涵洞进口采纳护墙包护,涵洞出口与便道挡墙顺接
1、基坑开挖及回填涵洞开挖前先在基坑顶缘以外 1 米修建临时排水沟将地表水流引排,涵洞主体开挖施工采纳明挖法,涵身开挖深度约 3
8m,长度 8
72 米,端头 0
5 米加深 0
9 米;护墙开挖深度约4
1m,长度 3
65 米,端头 0
5 米加深 0
9 米,边坡采纳 1:0
25 放坡开挖,大型挖机挖碴,自卸汽车运弃土

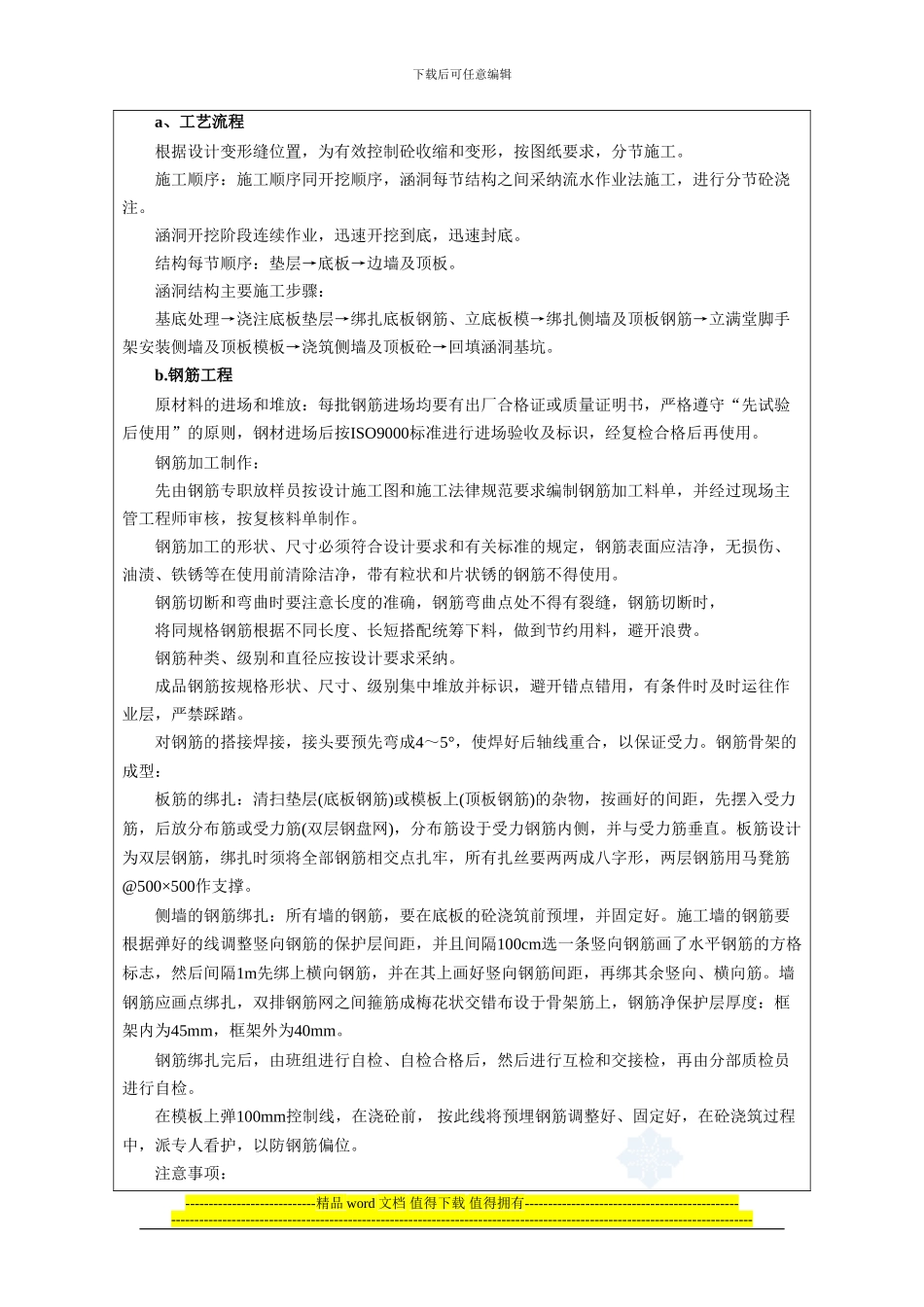

基坑开挖、回填见图 2
1 基坑开挖及回填断面图a
开挖在基底以上留 20cm 厚度的岩层改由风动工具凿除,开挖完成后及时验收基坑,及早浇筑 20cm 厚 C30 砼垫层
开挖至设计标高后,于结构外的基坑四周开挖排水沟,经集水坑由水泵抽出地面,保持基底干爽
涵洞及护墙结构砼强度达到设计 100%后采纳碎石及时进行两侧基坑回填,回填两侧分层对称进行,每层松铺厚度 15cm 左右,使用电动冲击夯分层夯实至压实系数 K≥0
