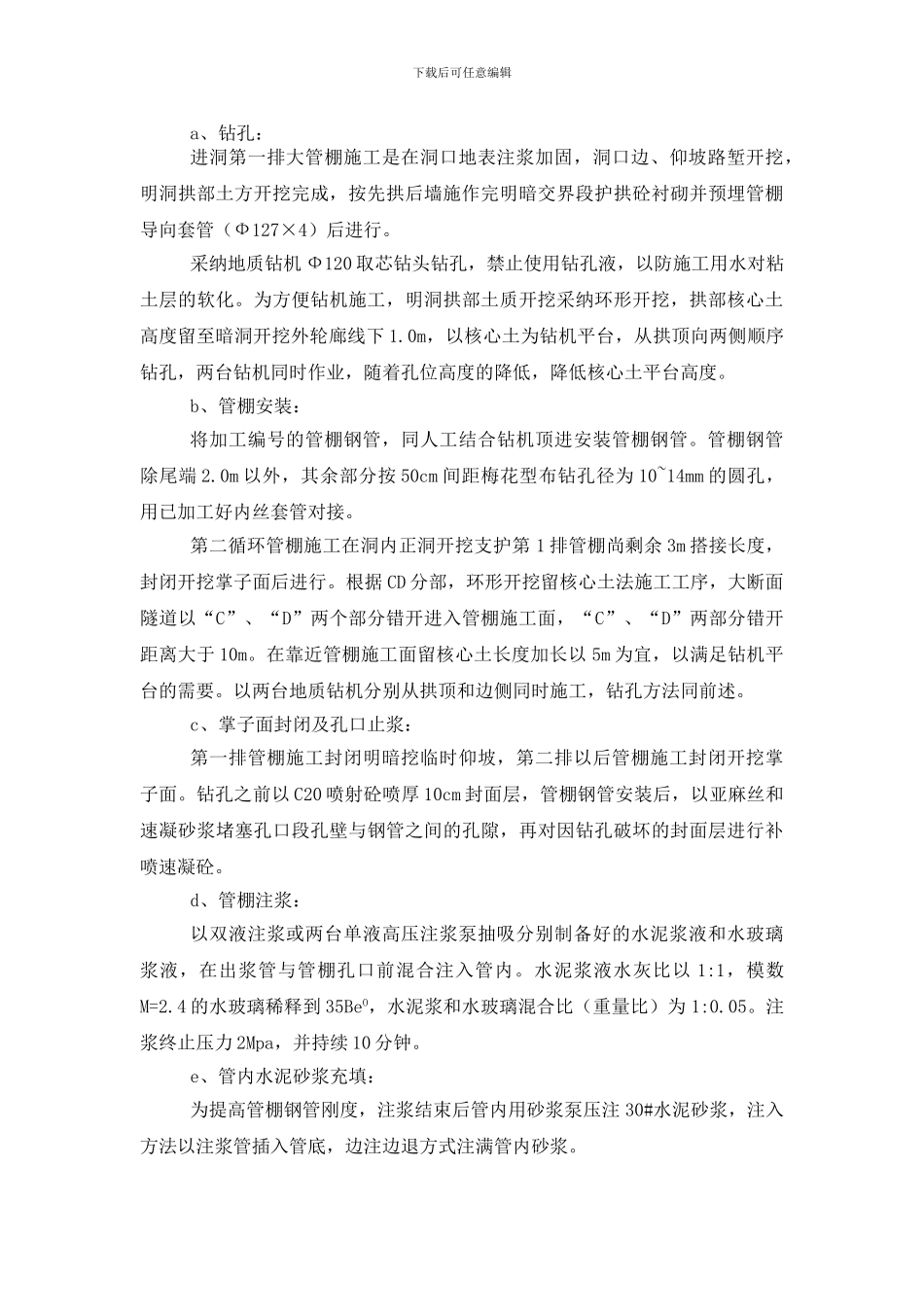

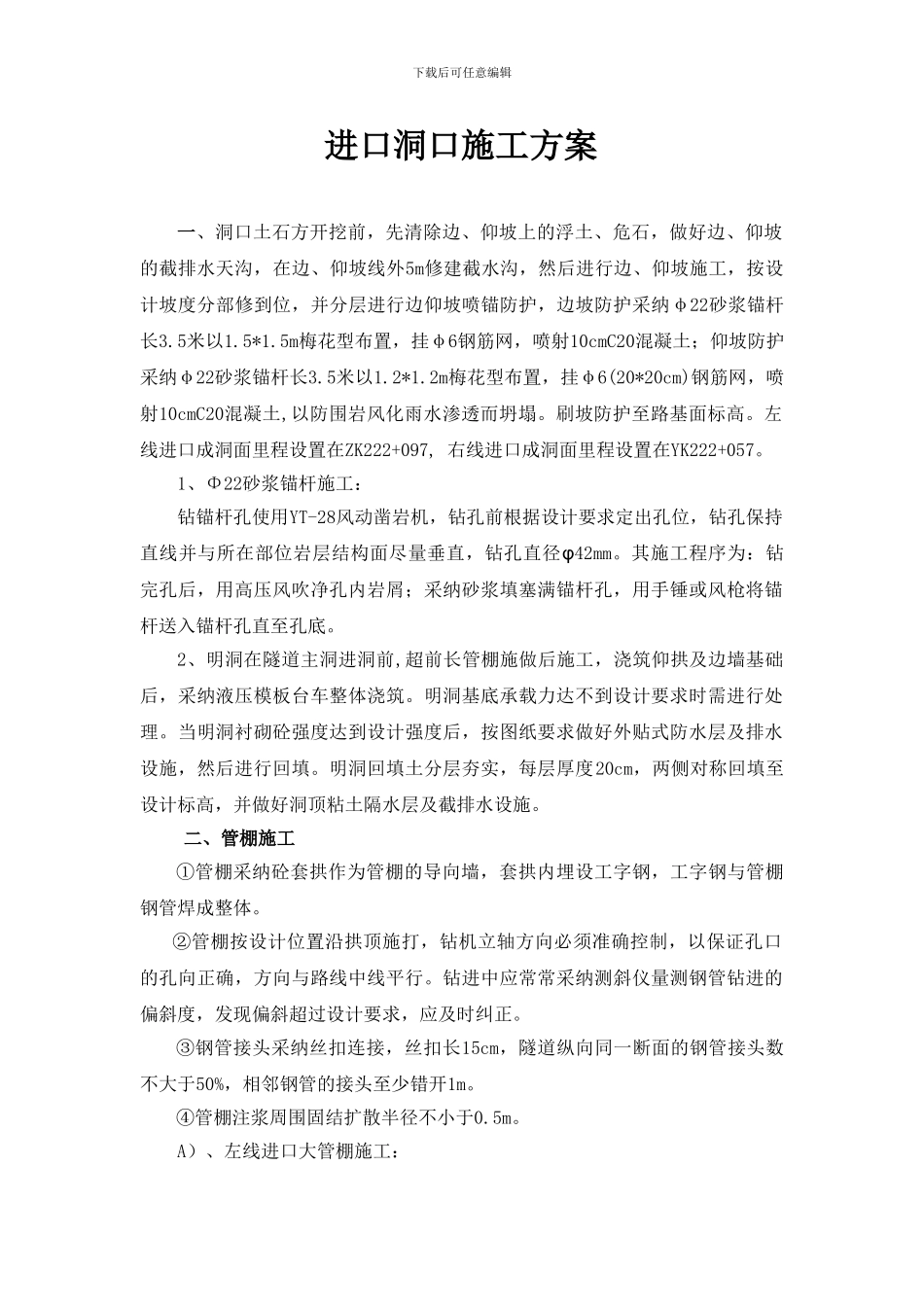

下载后可任意编辑 进口洞口施工方案一、洞口土石方开挖前,先清除边、仰坡上的浮土、危石,做好边、仰坡的截排水天沟,在边、仰坡线外5m修建截水沟,然后进行边、仰坡施工,按设计坡度分部修到位,并分层进行边仰坡喷锚防护,边坡防护采纳φ22砂浆锚杆长3
5m梅花型布置,挂φ6钢筋网,喷射10cmC20混凝土;仰坡防护采纳φ22砂浆锚杆长3
2m梅花型布置,挂φ6(20*20cm)钢筋网,喷射10cmC20混凝土,以防围岩风化雨水渗透而坍塌
刷坡防护至路基面标高
左线进口成洞面里程设置在ZK222+097, 右线进口成洞面里程设置在YK222+057
1、Φ22砂浆锚杆施工:钻锚杆孔使用YT-28风动凿岩机,钻孔前根据设计要求定出孔位,钻孔保持直线并与所在部位岩层结构面尽量垂直,钻孔直径φ42mm
其施工程序为:钻完孔后,用高压风吹净孔内岩屑;采纳砂浆填塞满锚杆孔,用手锤或风枪将锚杆送入锚杆孔直至孔底
2、明洞在隧道主洞进洞前,超前长管棚施做后施工,浇筑仰拱及边墙基础后,采纳液压模板台车整体浇筑
明洞基底承载力达不到设计要求时需进行处理
当明洞衬砌砼强度达到设计强度后,按图纸要求做好外贴式防水层及排水设施,然后进行回填
明洞回填土分层夯实,每层厚度20cm,两侧对称回填至设计标高,并做好洞顶粘土隔水层及截排水设施
二、管棚施工①管棚采纳砼套拱作为管棚的导向墙,套拱内埋设工字钢,工字钢与管棚钢管焊成整体
②管棚按设计位置沿拱顶施打,钻机立轴方向必须准确控制,以保证孔口的孔向正确,方向与路线中线平行
钻进中应常常采纳测斜仪量测钢管钻进的偏斜度,发现偏斜超过设计要求,应及时纠正
③钢管接头采纳丝扣连接,丝扣长15cm,隧道纵向同一断面的钢管接头数不大于50%,相邻钢管的接头至少错开1m
④管棚注浆周围固结扩散半径不小于0

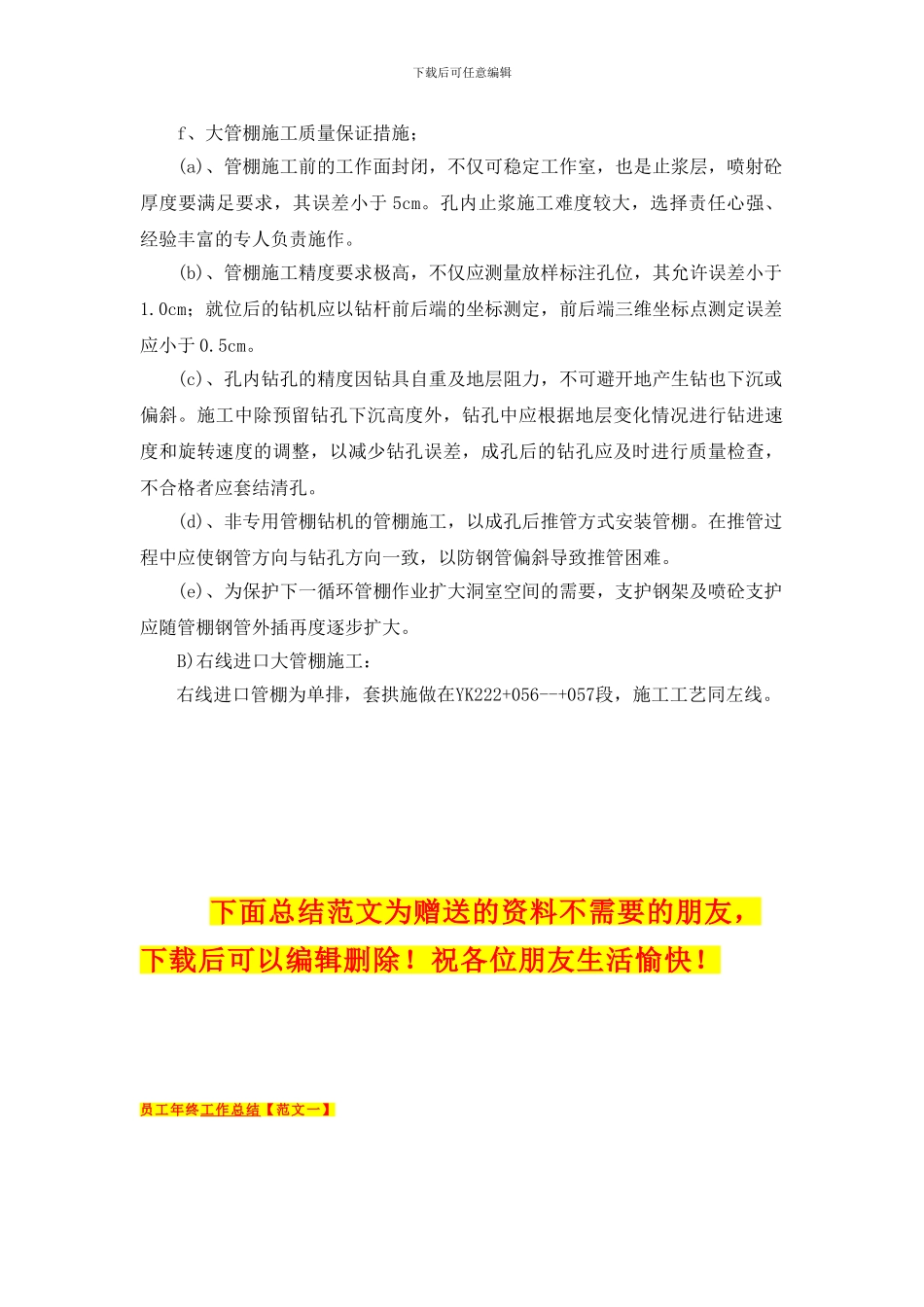

A)、左线进口大管棚施工:下
