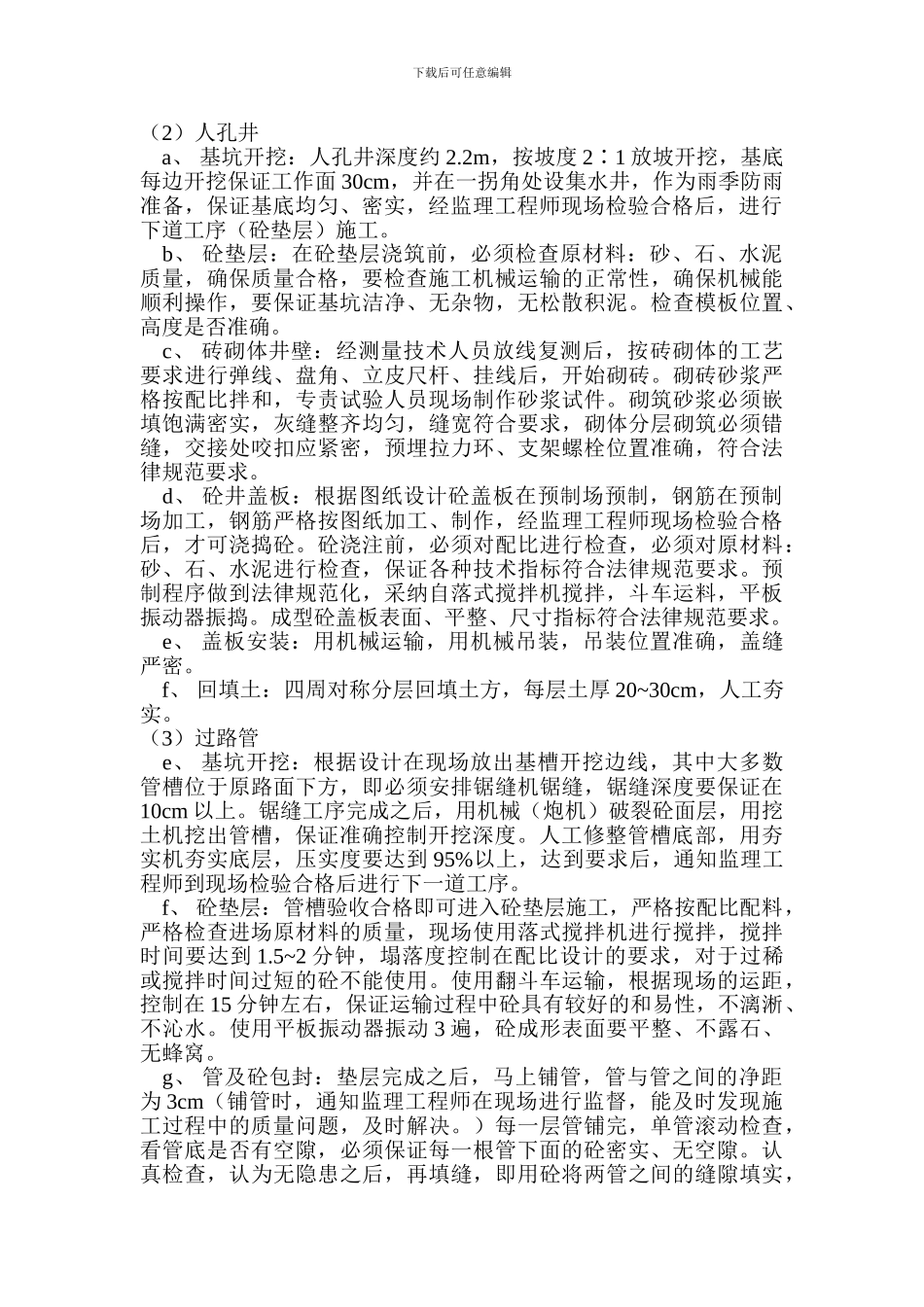

下载后可任意编辑通信工程施工方案一、 工程概况: 1、 电信管线(14Φ114+16Φ60 PVC 管,施工详图见深圳市市政设计院通用图 DT-ST22):2134m 本标段的通信工程位于 K0+000~K0+600 右辅线的非机动车道下方、绿色大道 K0+185~K0+559.10 左侧人行道下方、匝道 LSb、LSd 非机动车道下方和 K0+960~K1+460 左辅线的非机动车道下方。 2、过路管线(6Φ114 砼包封 PVC 管,施工详图见深圳市市政设计院通用图 DT-ST22):609 m 本 标 段 的 过 路 管 共 有8处 , 分 别 位 于K0+187、K0+387、K0+587、K0+957、K1+153、K1+353 及匝道Lsd0+200、Lsb0+044; 3、 人孔井(施工详图见深圳市市政设计院通用图 DT-ST20):36 个,其中中直通人孔井 11 个,中三通人孔井 10 个,小三通人孔井 12 个,中斜通人孔井 3 个。 4、 计划工期: 从二 00 四年一月一日至二 00 四年三月三十一日,共 101 天。 5、 施工管理及工、料、机安排: 本工程由项目经理总负责,分项负责人为梁广生,质量检查员为孙晓华,具体人员和机械安排见表 1、2,材料采购于东莞的经销商处,提前 5~10 天进场,运至施工场地仓库,待检测合格后才能运至现场施工。三、施工流向顺序、方法: 1、 施工段划分及施工流向顺序: 施 工 段 根 据 实 际 的 施 工 力 量 按 三 段 划 分 , 其 中 第 一 段 为K0+000~K0+600 段,第二段为匝道 Lsb、Lsd 及绿色大道,第三段为 K0+960~K1+460 段。先施工第一段,然后同时施工第二、三段。 2、 施工方法:工艺流程见图 1、2。(1) 纵向管群 a、 基槽开挖:根据设计图纸放出基槽开挖边线,挖机进场就位开挖,每开挖 10m 测量技术人员复测基底开挖标高,严格控制开挖深度,不超挖。 b、 基坑修整铺砂:对不均匀基槽要适当处理后再铺砂、整平,平板振动器振动均匀。 c、 铺管:基底铺砂整平及经过监理工程师验收合格后,下道工序铺管。第一层铺管保证位置准确,间隙净距 2cm,铺完第一层之后,检查接头处是否严密,管群是否平顺。每一细节都检查合格后,用细砂填隙,填隙要密实,人工多次均匀捣插、转动单管多次,保证管群无空隙。第一层管隙填砂完成后,再在上面铺 2cm 细砂,人工摊铺均匀,之后在上面铺第二层管,重复第一次管群安装的工序。第二层管上面及周围填砂密实,管群顶铺砂 2cm。 d、 回填土:为了保证不破坏管群表面填砂,人工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

通信工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
