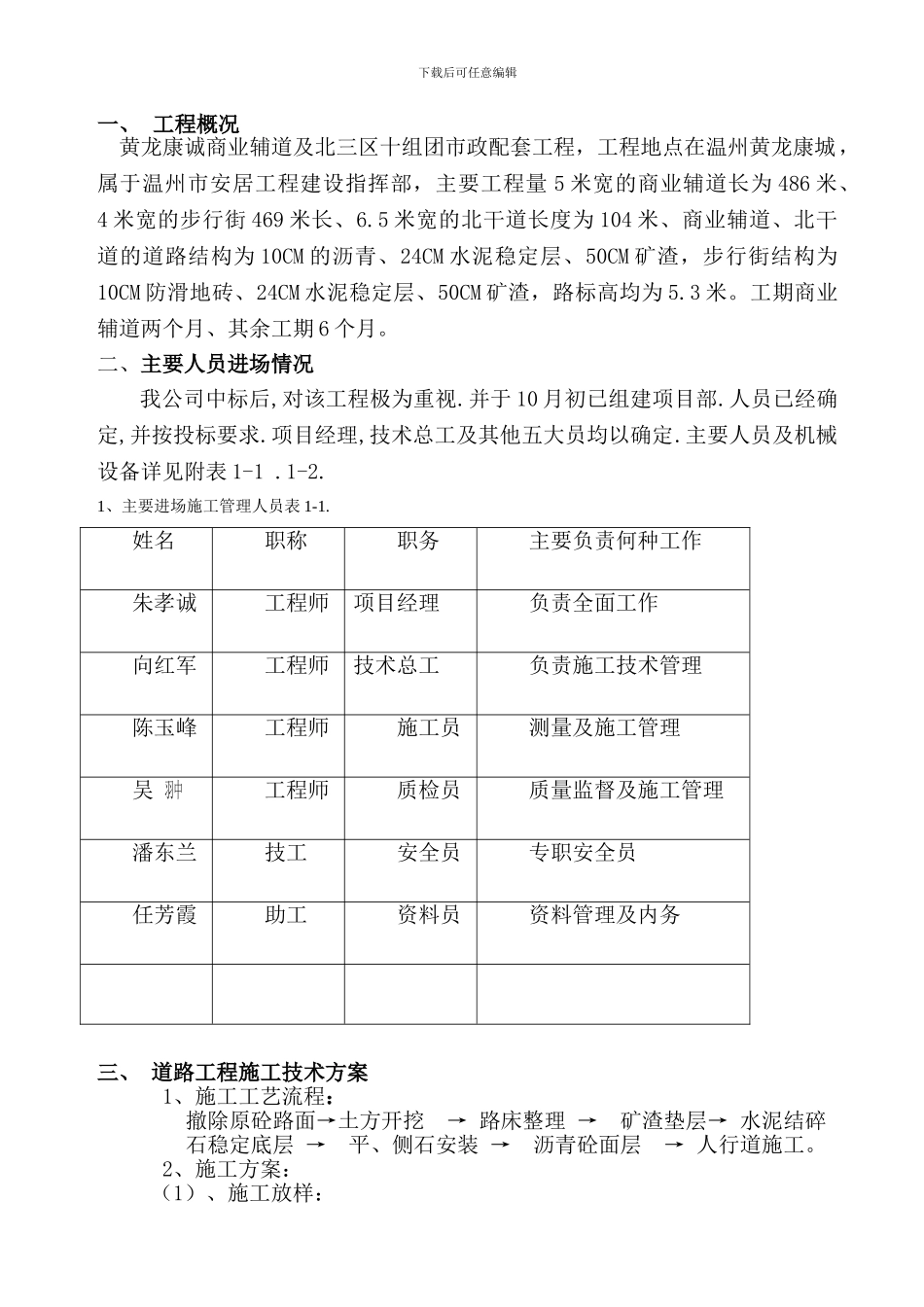

下载后可任意编辑一、 工程概况 黄龙康诚商业辅道及北三区十组团市政配套工程,工程地点在温州黄龙康城,属于温州市安居工程建设指挥部,主要工程量 5 米宽的商业辅道长为 486 米、4 米宽的步行街 469 米长、6
5 米宽的北干道长度为 104 米、商业辅道、北干道的道路结构为 10CM 的沥青、24CM 水泥稳定层、50CM 矿渣,步行街结构为10CM 防滑地砖、24CM 水泥稳定层、50CM 矿渣,路标高均为 5
工期商业辅道两个月、其余工期 6 个月
二、主要人员进场情况我公司中标后,对该工程极为重视
并于 10 月初已组建项目部
人员已经确定,并按投标要求
项目经理,技术总工及其他五大员均以确定
主要人员及机械设备详见附表 1-1
1、主要进场施工管理人员表 1-1
姓名职称职务 主要负责何种工作朱孝诚工程师项目经理负责全面工作向红军工程师技术总工负责施工技术管理陈玉峰工程师施工员测量及施工管理吴 羽中工程师质检员质量监督及施工管理潘东兰技工安全员专职安全员任芳霞助工资料员资料管理及内务三、 道路工程施工技术方案1、施工工艺流程: 撤除原砼路面→土方开挖 → 路床整理 → 矿渣垫层→ 水泥结碎石稳定底层 → 平、侧石安装 → 沥青砼面层 → 人行道施工

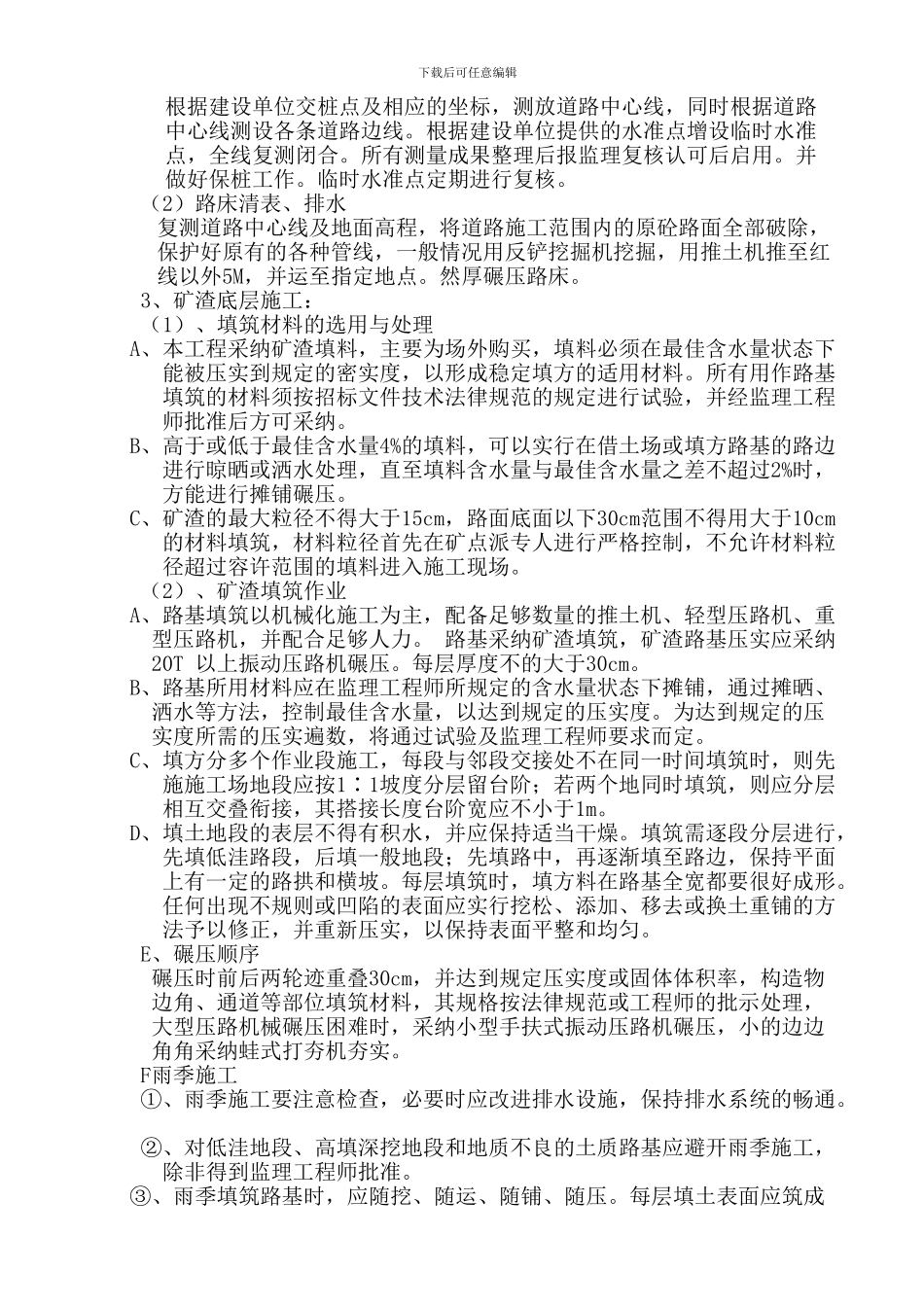

2、施工方案: (1)、施工放样: 下载后可任意编辑根据建设单位交桩点及相应的坐标,测放道路中心线,同时根据道路中心线测设各条道路边线
根据建设单位提供的水准点增设临时水准点,全线复测闭合
所有测量成果整理后报监理复核认可后启用
并做好保桩工作
临时水准点定期进行复核
(2)路床清表、排水复测道路中心线及地面高程,将道路施工范围内的原砼路面全部破除,保护好原有的各种管线,一般情况用反铲挖掘机挖掘,用推土机推至红线以外5M,并运至指定地点
然厚碾压路床
3、矿渣底层施工: (1)、填筑材料的选用与处
