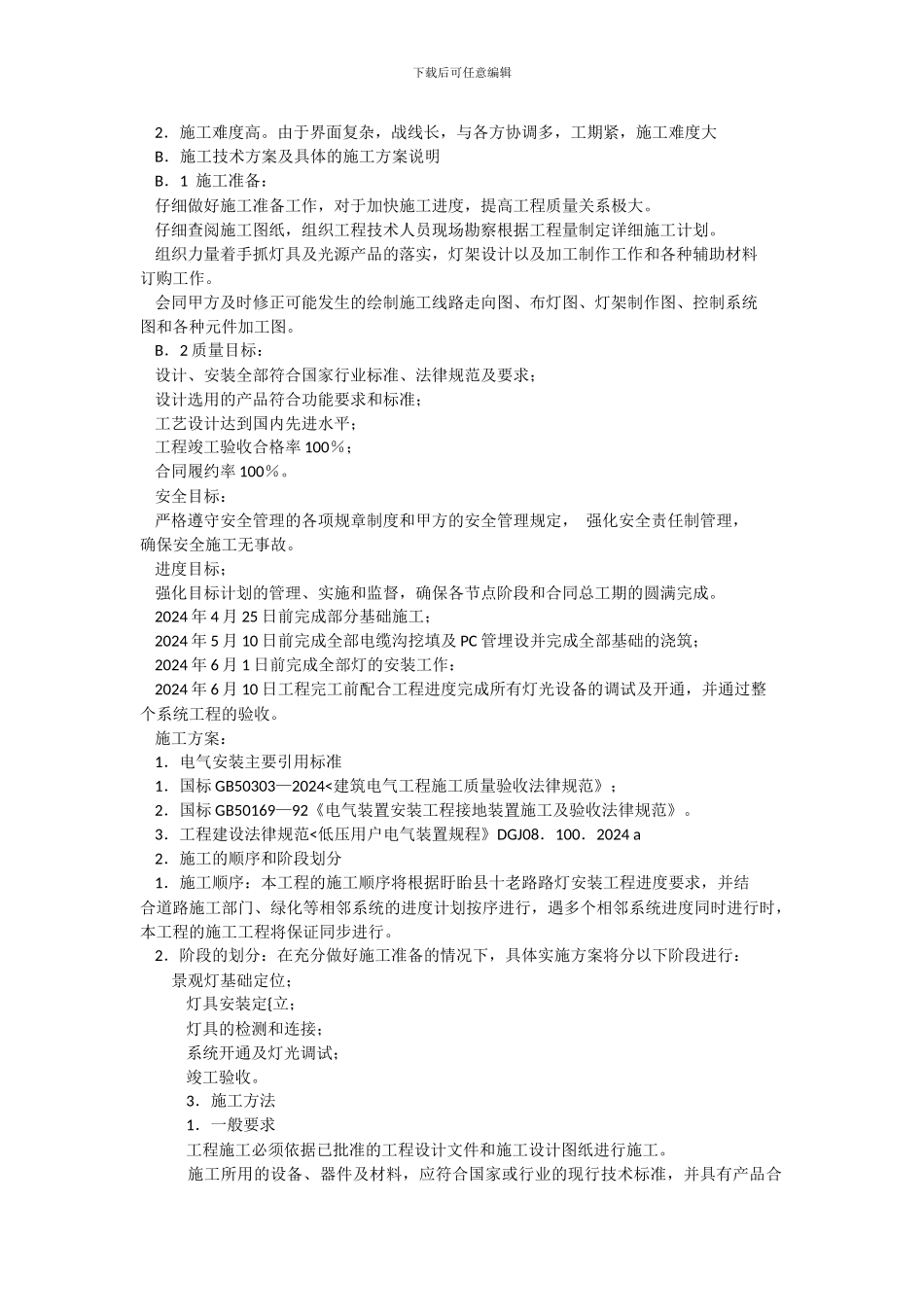

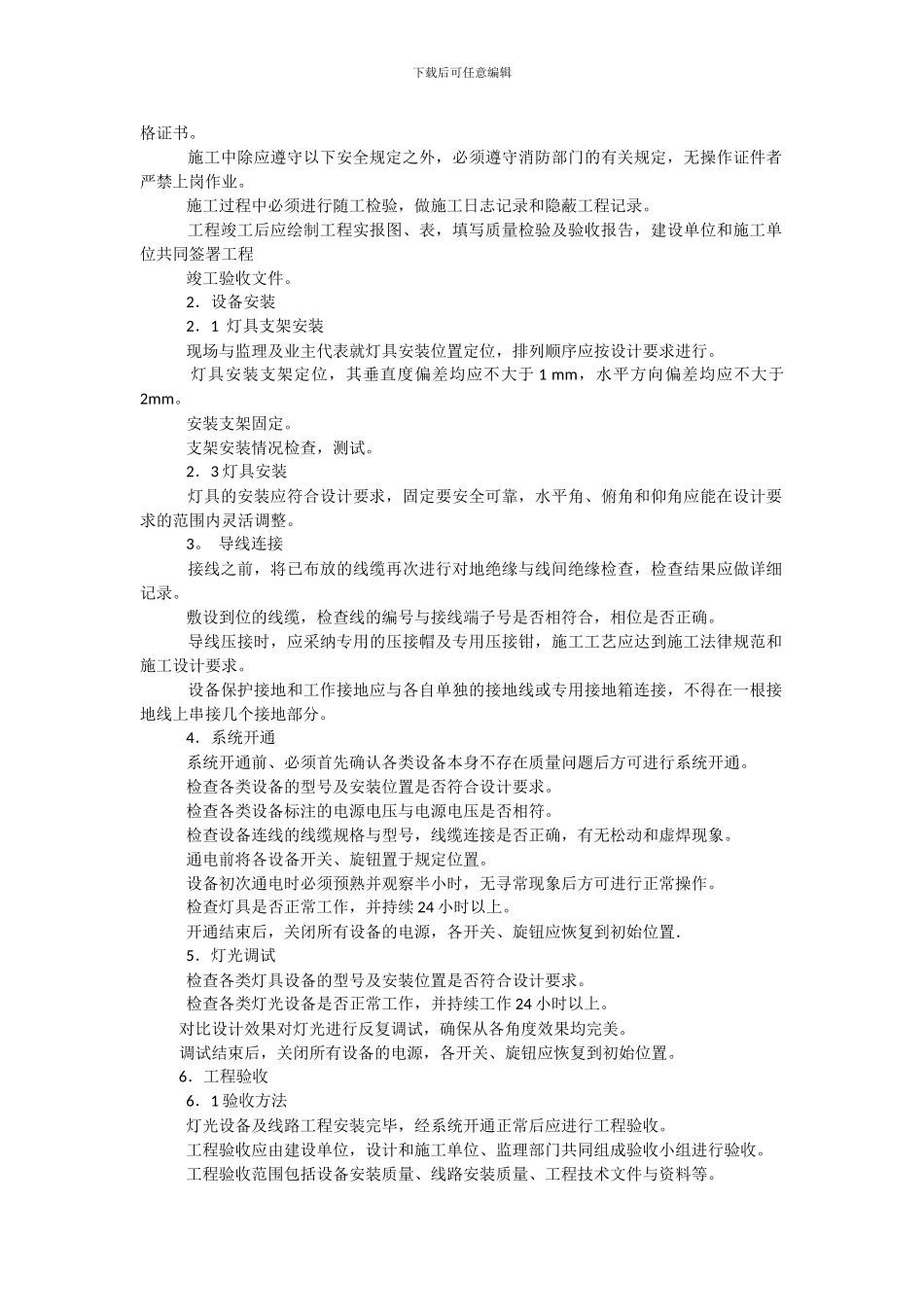

下载后可任意编辑(亮化)施工组织设计编制人:审核人:2024.4.20十老路工程路灯亮化施工方案 一.施工组织 A.工程概况 为实现十老路工程质量效果达到预定目标,我公司将尽全力同各位专家领导共同努力,凝聚各方力量,对工程进行精心设计、尽心施工、周到服务. 工程特点 1.专业性强。十老路工程工艺复杂,各项性能标准高、功能要求多、设备选型优,集中体现了当今中国在这一领域的领先水平。 。下载后可任意编辑 2.施工难度高。由于界面复杂,战线长,与各方协调多,工期紧,施工难度大 B.施工技术方案及具体的施工方案说明 B.1 施工准备: 仔细做好施工准备工作,对于加快施工进度,提高工程质量关系极大。 仔细查阅施工图纸,组织工程技术人员现场勘察根据工程量制定详细施工计划。 组织力量着手抓灯具及光源产品的落实,灯架设计以及加工制作工作和各种辅助材料订购工作。 会同甲方及时修正可能发生的绘制施工线路走向图、布灯图、灯架制作图、控制系统图和各种元件加工图。 B.2 质量目标: 设计、安装全部符合国家行业标准、法律规范及要求; 设计选用的产品符合功能要求和标准; 工艺设计达到国内先进水平; 工程竣工验收合格率 100%; 合同履约率 100%。 安全目标: 严格遵守安全管理的各项规章制度和甲方的安全管理规定, 强化安全责任制管理,确保安全施工无事故。 进度目标; 强化目标计划的管理、实施和监督,确保各节点阶段和合同总工期的圆满完成。 2024 年 4 月 25 日前完成部分基础施工; 2024 年 5 月 10 日前完成全部电缆沟挖填及 PC 管埋设并完成全部基础的浇筑; 2024 年 6 月 1 日前完成全部灯的安装工作: 2024 年 6 月 10 日工程完工前配合工程进度完成所有灯光设备的调试及开通,并通过整个系统工程的验收。 施工方案: 1.电气安装主要引用标准 1.国标 GB50303—2024<建筑电气工程施工质量验收法律规范》; 2.国标 GB50169—92《电气装置安装工程接地装置施工及验收法律规范》。 3.工程建设法律规范<低压用户电气装置规程》DGJ08.100.2024 a 2.施工的顺序和阶段划分 1.施工顺序:本工程的施工顺序将根据盱眙县十老路路灯安装工程进度要求,并结合道路施工部门、绿化等相邻系统的进度计划按序进行,遇多个相邻系统进度同时进行时,本工程的施工工程将保证同步进行。 2.阶段的划分:在充分做好施工准备的情况下,具体实施方案将分以下阶段...
