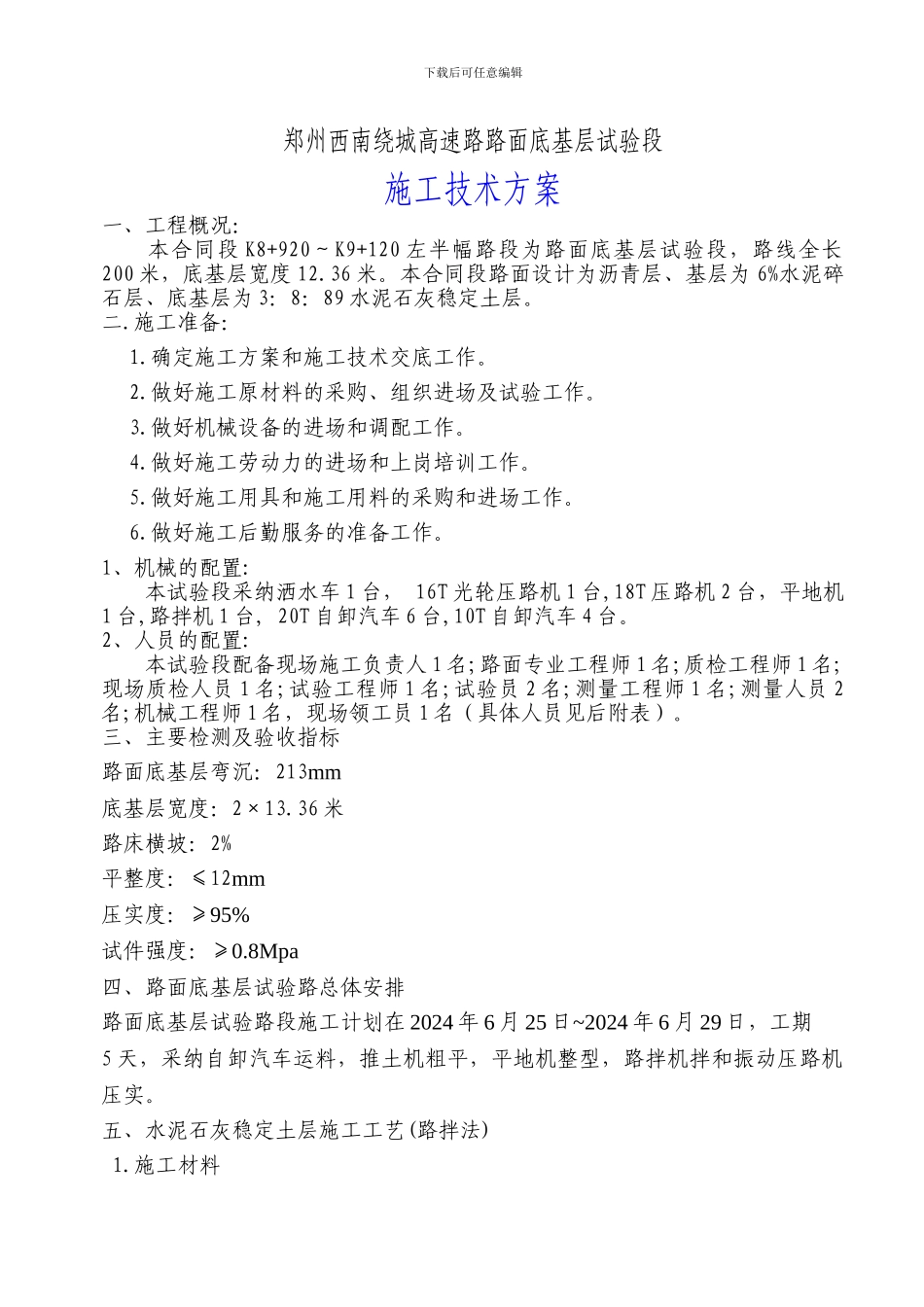

下载后可任意编辑郑州西南绕城高速路路面底基层试验段施工技术方案一、工程概况:本合同段 K8+920~K9+120 左半幅路段为路面底基层试验段,路线全长200 米,底基层宽度 12
本合同段路面设计为沥青层、基层为 6%水泥碎石层、底基层为 3:8:89 水泥石灰稳定土层
施工准备:1
确定施工方案和施工技术交底工作
做好施工原材料的采购、组织进场及试验工作
做好机械设备的进场和调配工作
做好施工劳动力的进场和上岗培训工作
做好施工用具和施工用料的采购和进场工作
做好施工后勤服务的准备工作
1、机械的配置:本试验段采纳洒水车 1 台, 16T 光轮压路机 1 台,18T 压路机 2 台,平地机1 台,路拌机 1 台, 20T 自卸汽车 6 台,10T 自卸汽车 4 台
2、人员的配置:本试验段配备现场施工负责人 1 名;路面专业工程师 1 名;质检工程师 1 名;现场质检人员 1 名;试验工程师 1 名;试验员 2 名;测量工程师 1 名;测量人员 2名;机械工程师 1 名,现场领工员 1 名(具体人员见后附表)
三、主要检测及验收指标路面底基层弯沉:213mm底基层宽度:2×13
36 米路床横坡:2%平整度:≤12mm压实度:≥95%试件强度:≥0
8Mpa四、路面底基层试验路总体安排路面底基层试验路段施工计划在 2024 年 6 月 25 日~2024 年 6 月 29 日,工期5 天,采纳自卸汽车运料,推土机粗平,平地机整型,路拌机拌和振动压路机压实
五、水泥石灰稳定土层施工工艺(路拌法) 1

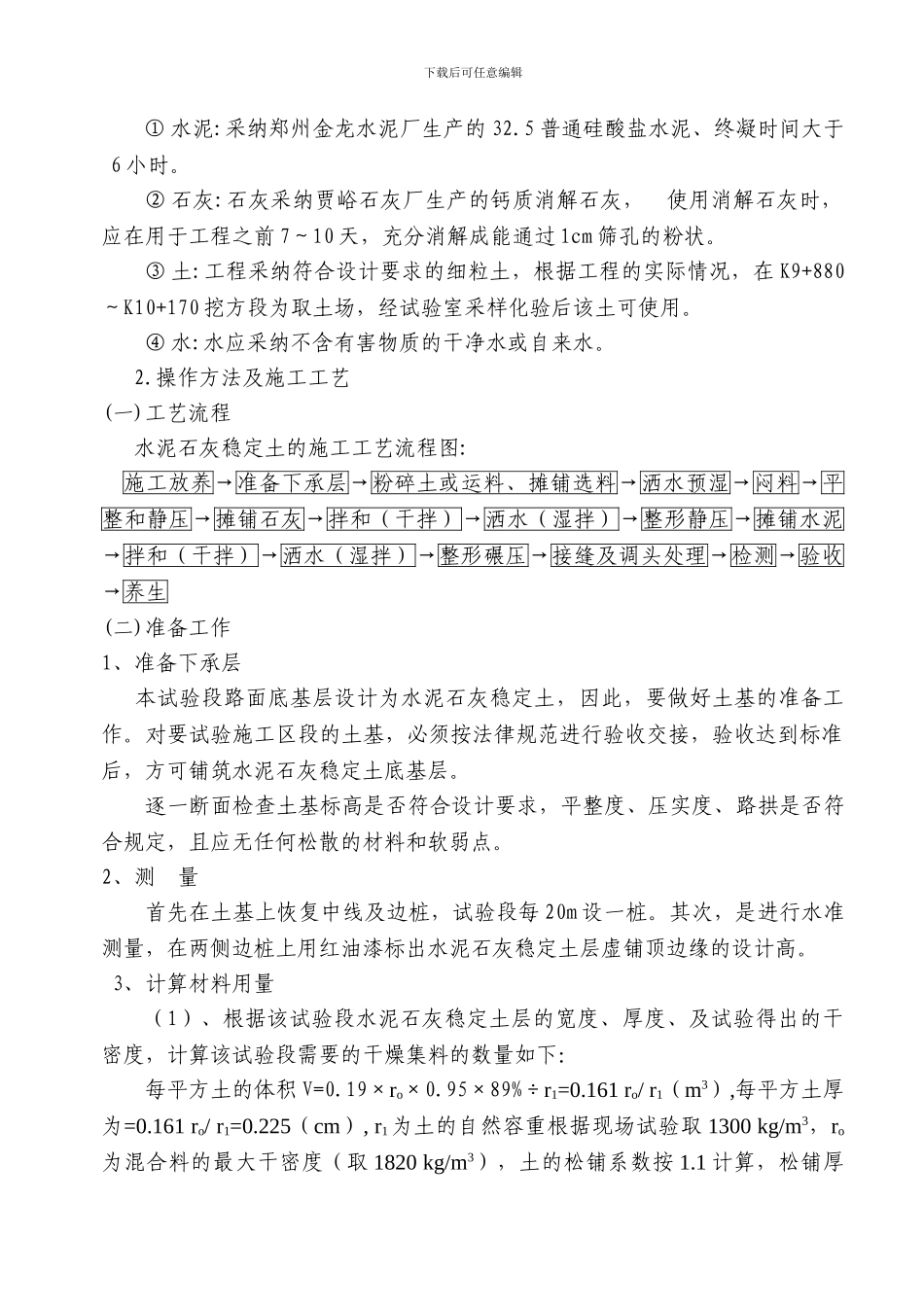

施工材料下载后可任意编辑 ① 水泥:采纳郑州金龙水泥厂生产的 32
5 普通硅酸盐水泥、终凝时间大于6 小时
② 石灰:石灰采纳贾峪石灰厂生产的钙质消解石灰, 使用消解石灰时,应在用于工程之前 7~10 天,充分消解成能通过 1cm 筛孔的粉
