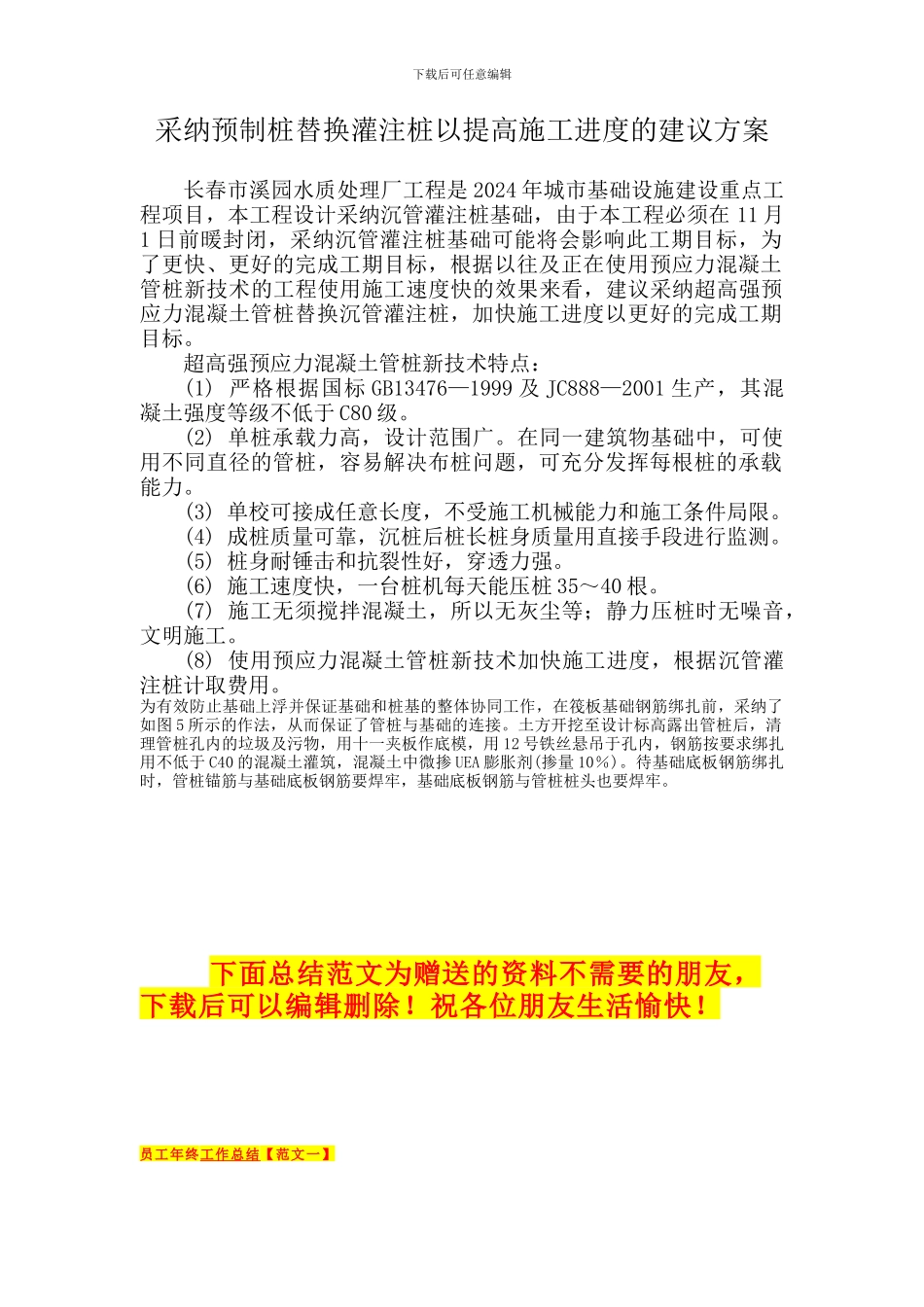

下载后可任意编辑采纳预制桩替换灌注桩以提高施工进度的建议方案长春市溪园水质处理厂工程是 2024 年城市基础设施建设重点工程项目,本工程设计采纳沉管灌注桩基础,由于本工程必须在 11 月1 日前暖封闭,采纳沉管灌注桩基础可能将会影响此工期目标,为了更快、更好的完成工期目标,根据以往及正在使用预应力混凝土管桩新技术的工程使用施工速度快的效果来看,建议采纳超高强预应力混凝土管桩替换沉管灌注桩,加快施工进度以更好的完成工期目标
超高强预应力混凝土管桩新技术特点:(1) 严格根据国标 GB13476—1999 及 JC888—2001 生产,其混凝土强度等级不低于 C80 级
(2) 单桩承载力高,设计范围广
在同一建筑物基础中,可使用不同直径的管桩,容易解决布桩问题,可充分发挥每根桩的承载能力
(3) 单校可接成任意长度,不受施工机械能力和施工条件局限
(4) 成桩质量可靠,沉桩后桩长桩身质量用直接手段进行监测
(5) 桩身耐锤击和抗裂性好,穿透力强
(6) 施工速度快,一台桩机每天能压桩 35~40 根
(7) 施工无须搅拌混凝土,所以无灰尘等;静力压桩时无噪音,文明施工
(8) 使用预应力混凝土管桩新技术加快施工进度,根据沉管灌注桩计取费用
为有效防止基础上浮并保证基础和桩基的整体协同工作,在筏板基础钢筋绑扎前,采纳了如图 5 所示的作法,从而保证了管桩与基础的连接
土方开挖至设计标高露出管桩后,清理管桩孔内的垃圾及污物,用十一夹板作底模,用 12 号铁丝悬吊于孔内,钢筋按要求绑扎用不低于 C40 的混凝土灌筑,混凝土中微掺 UEA 膨胀剂(掺量 10%)
待基础底板钢筋绑扎时,管桩锚筋与基础底板钢筋要焊牢,基础底板钢筋与管桩桩头也要焊牢
