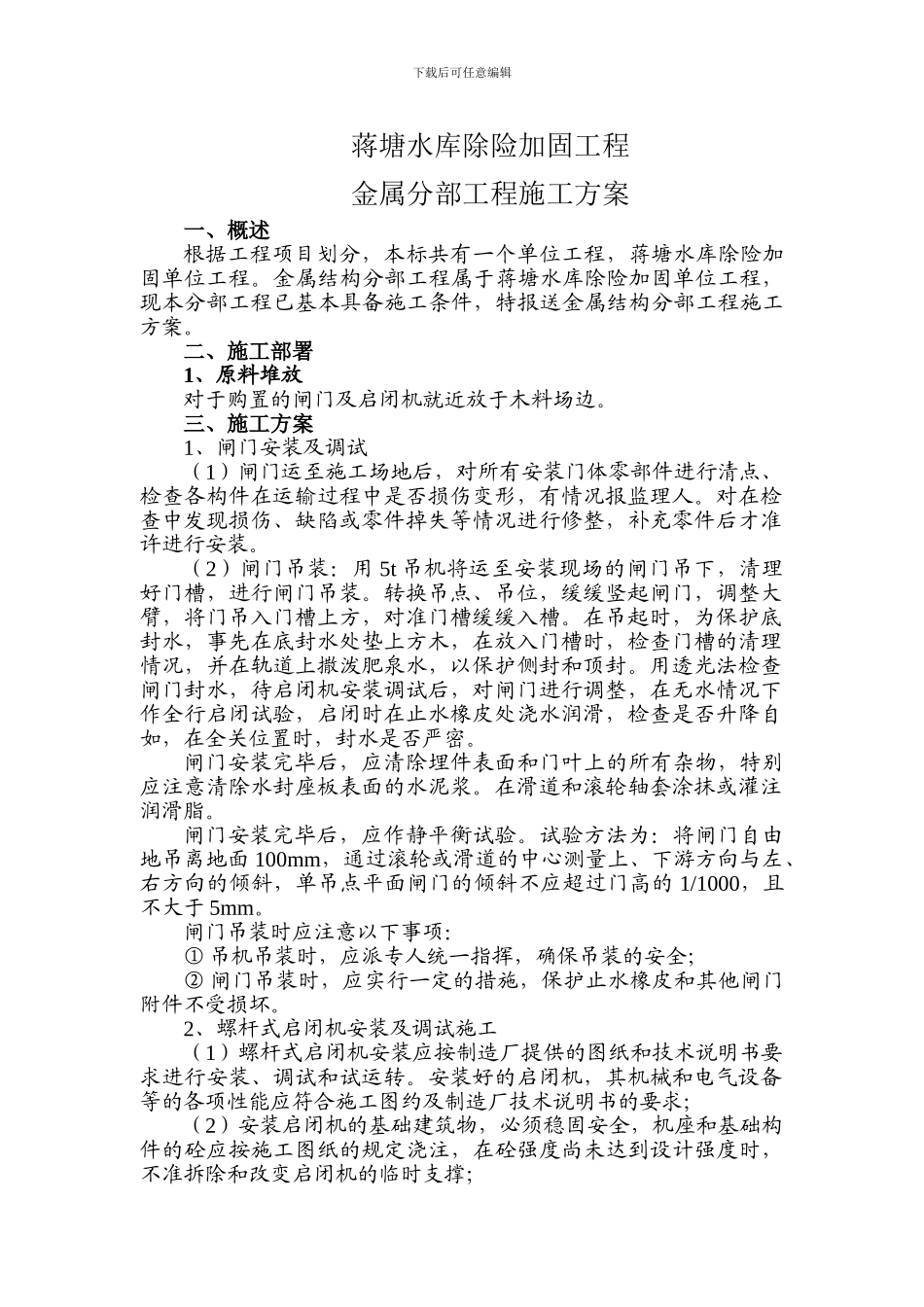

下载后可任意编辑蒋塘水库除险加固工程金属分部工程施工方案一、概述根据工程项目划分,本标共有一个单位工程,蒋塘水库除险加固单位工程
金属结构分部工程属于蒋塘水库除险加固单位工程,现本分部工程已基本具备施工条件,特报送金属结构分部工程施工方案
二、施工部署1、原料堆放对于购置的闸门及启闭机就近放于木料场边
三、施工方案1、闸门安装及调试(1)闸门运至施工场地后,对所有安装门体零部件进行清点、检查各构件在运输过程中是否损伤变形,有情况报监理人
对在检查中发现损伤、缺陷或零件掉失等情况进行修整,补充零件后才准许进行安装
(2)闸门吊装:用 5t 吊机将运至安装现场的闸门吊下,清理好门槽,进行闸门吊装
转换吊点、吊位,缓缓竖起闸门,调整大臂,将门吊入门槽上方,对准门槽缓缓入槽
在吊起时,为保护底封水,事先在底封水处垫上方木,在放入门槽时,检查门槽的清理情况,并在轨道上撒泼肥泉水,以保护侧封和顶封
用透光法检查闸门封水,待启闭机安装调试后,对闸门进行调整,在无水情况下作全行启闭试验,启闭时在止水橡皮处浇水润滑,检查是否升降自如,在全关位置时,封水是否严密
闸门安装完毕后,应清除埋件表面和门叶上的所有杂物,特别应注意清除水封座板表面的水泥浆
在滑道和滚轮轴套涂抹或灌注润滑脂
闸门安装完毕后,应作静平衡试验
试验方法为:将闸门自由地吊离地面 100mm,通过滚轮或滑道的中心测量上、下游方向与左、右方向的倾斜,单吊点平面闸门的倾斜不应超过门高的 1/1000,且不大于 5mm
闸门吊装时应注意以下事项:① 吊机吊装时,应派专人统一指挥,确保吊装的安全;② 闸门吊装时,应实行一定的措施,保护止水橡皮和其他闸门附件不受损坏
2、螺杆式启闭机安装及调试施工(1)螺杆式启闭机安装应按制造厂提供的图纸和技术说明书要求进行安装、调试和试运转

安装好的启闭机,其机械和电气设备等的各项性能应符合施工图约及
