下载后可任意编辑 10

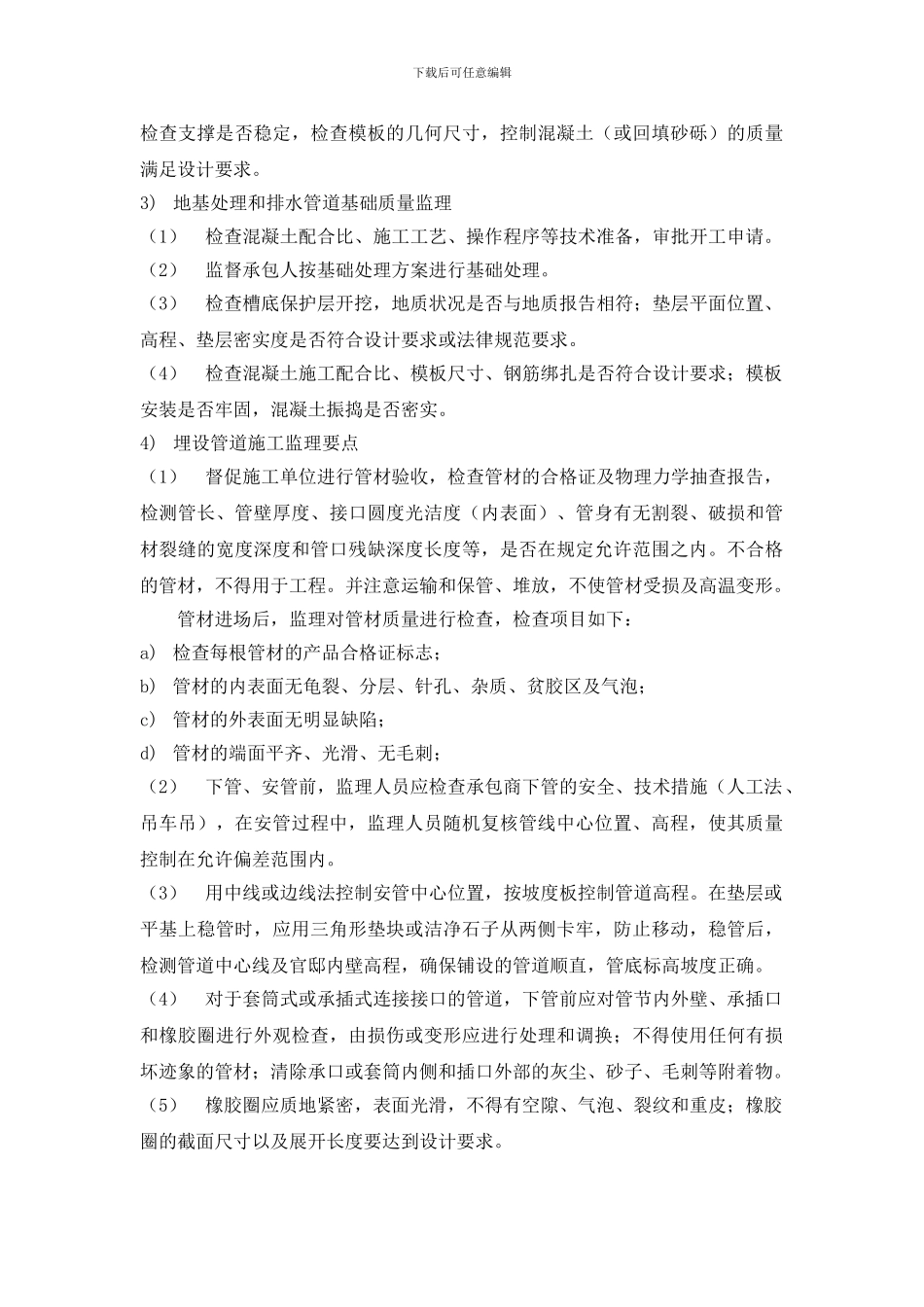

16、针对室外排水工程施工的监理控制措施1) 管道工程测量放样监理(1)测量监理工程师审查承包单位测量人员的资质及上岗证件:审查《施工测量方案》,经测量监理工程师审查同意后,方可进行测量放样
精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

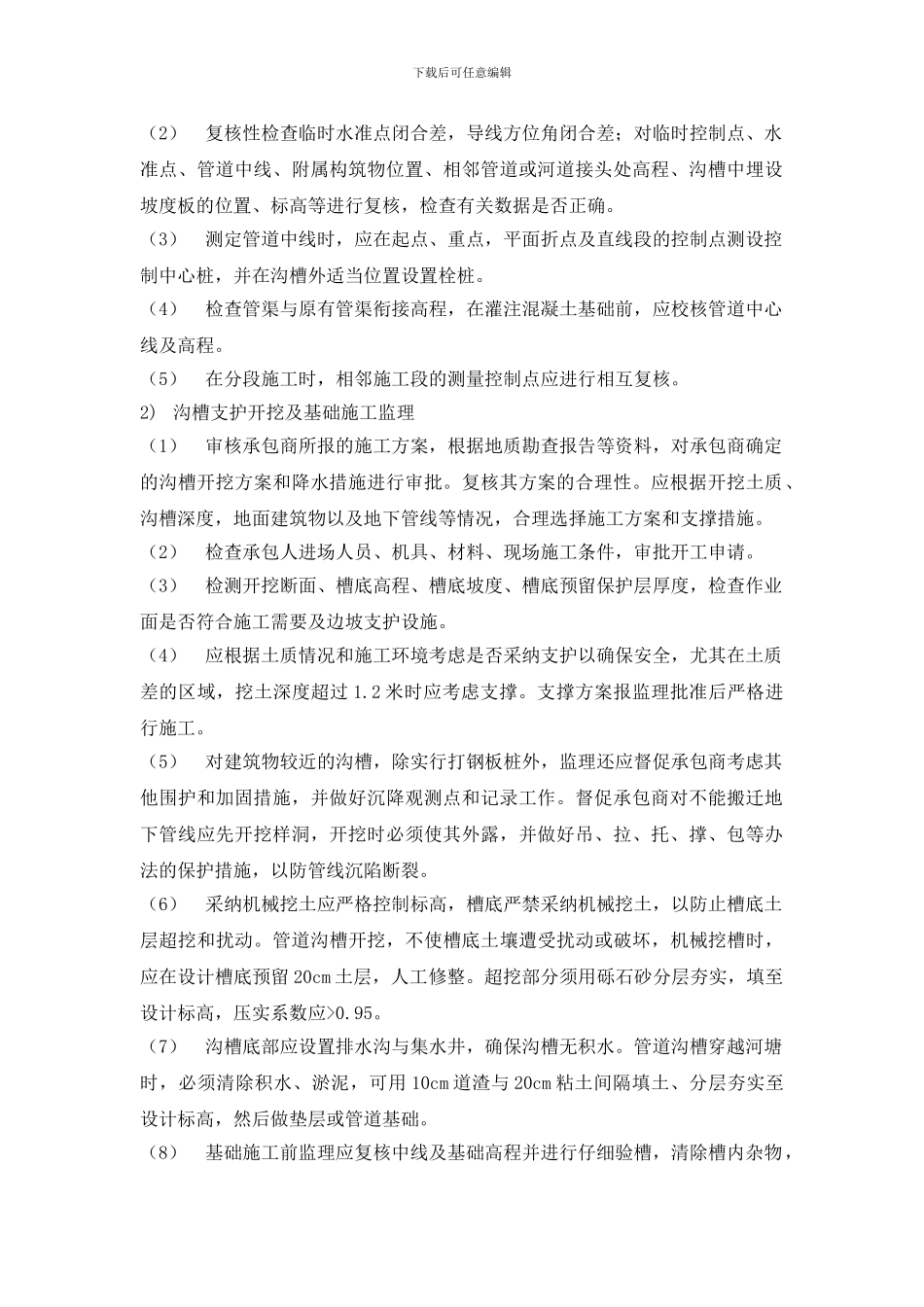

】下载后可任意编辑(2)复核性检查临时水准点闭合差,导线方位角闭合差;对临时控制点、水准点、管道中线、附属构筑物位置、相邻管道或河道接头处高程、沟槽中埋设坡度板的位置、标高等进行复核,检查有关数据是否正确
(3)测定管道中线时,应在起点、重点,平面折点及直线段的控制点测设控制中心桩,并在沟槽外适当位置设置栓桩
(4)检查管渠与原有管渠衔接高程,在灌注混凝土基础前,应校核管道中心线及高程
(5)在分段施工时,相邻施工段的测量控制点应进行相互复核
2) 沟槽支护开挖及基础施工监理(1)审核承包商所报的施工方案,根据地质勘查报告等资料,对承包商确定的沟槽开挖方案和降水措施进行审批
复核其方案的合理性
应根据开挖土质、沟槽深度,地面建筑物以及地下管线等情况,合理选择施工方案和支撑措施
(2)检查承包人进场人员、机具、材料、现场施工条件,审批开工申请
(3)检测开挖断面、槽底高程、槽底坡度、槽底预留保护层厚度,检查作业面是否符合施工需要及边坡支护设施
(4)应根据土质情况和施工环境考虑是否采纳支护以确保安全,尤其在土质差的区域,挖土深度超过 1
2 米时应考虑支撑
支撑方案报监理批准后严格进行施工
(5)对建筑物较近的沟槽,除实行打钢板桩外,监理还应督促承包商考虑其他围护和加固措施,并做好沉降观测点和记录工作
督促承包商对不能搬迁地下管线应先开挖样洞,开挖时必须使其外露,并做好吊、拉、托、撑、包等办法的保护措施,以防管线沉陷断裂
(6)采纳机械挖土应严格控制标高,槽底严禁采纳机械挖土,以防止
