施工工艺、质量控制措施钢 构 防 腐 保 温 工 程施工方案目 录下载后可任意编辑一、工程概况…………………………………………………二、工艺流程…………………………………………………三、技术要求及准备…………………………………………四、安全技术措施……………………………………………五、涂装施工歩骤……………………………………………六、质量及工期保证措施……………………………………1下载后可任意编辑一、工程概况1
华电滕州新源热电有限公司锅炉机组及钢架防腐2
主要防腐工程量:锅炉本体、钢架、管道部分的防腐

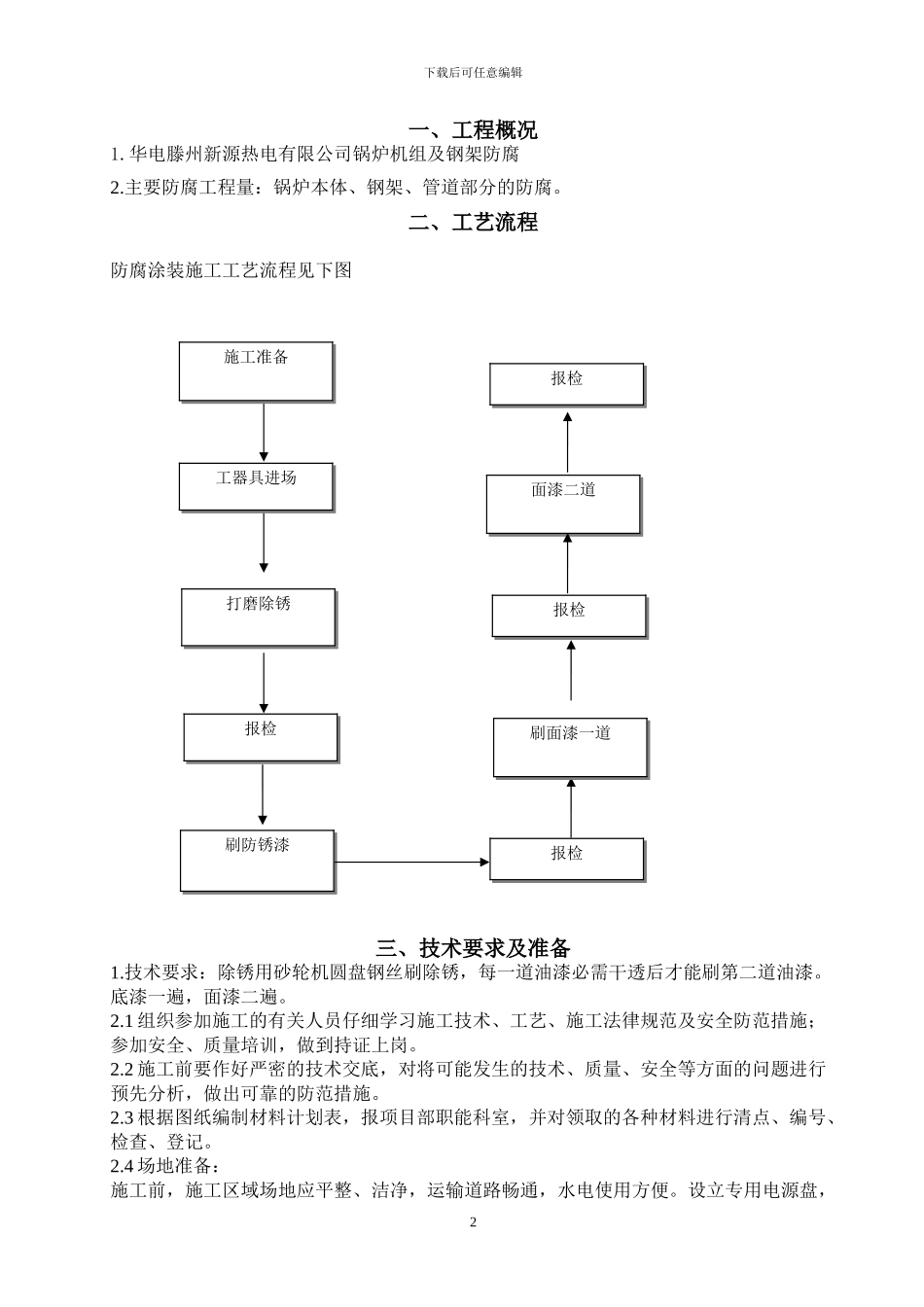

二、工艺流程防腐涂装施工工艺流程见下图三、技术要求及准备1
技术要求:除锈用砂轮机圆盘钢丝刷除锈,每一道油漆必需干透后才能刷第二道油漆
底漆一遍,面漆二遍
1 组织参加施工的有关人员仔细学习施工技术、工艺、施工法律规范及安全防范措施;参加安全、质量培训,做到持证上岗
2 施工前要作好严密的技术交底,对将可能发生的技术、质量、安全等方面的问题进行预先分析,做出可靠的防范措施
3 根据图纸编制材料计划表,报项目部职能科室,并对领取的各种材料进行清点、编号、检查、登记
4 场地准备:施工前,施工区域场地应平整、洁净,运输道路畅通,水电使用方便
设立专用电源盘,2报检打磨除锈刷防锈漆报检工器具进场刷面漆一道施工准备报检面漆二道报检下载后可任意编辑电源盘内应有 12 个漏电开关、4 个插座,应有合格、可靠的接地线,并放置灭火器等防火设备,做好消防工作
原材料及成品存放要分开区域,做好标识
5 施工机具准备角磨机、铲刀、砂布、钢丝刷、棉丝、油漆小桶、毛刷、滚刷、彩条布等
6 施工人员准备技术、质量员 1 名、安全员 1 名、操作工 15 人、电工 1 人
四、安全技术措施本工程安全管理目标为重大事故为零,从上到下建立一套安全生产管理网络,以达到安全管理目标
