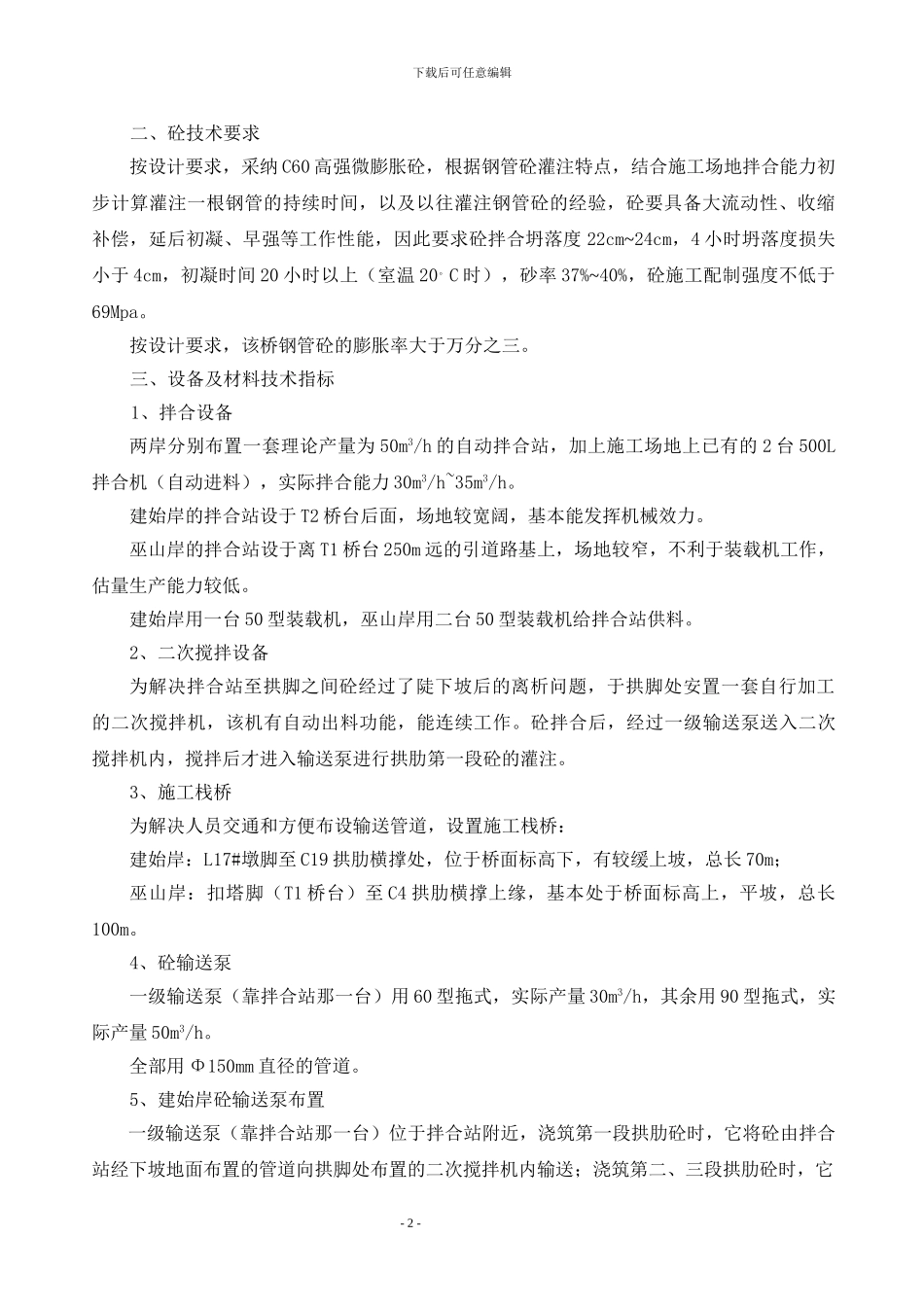

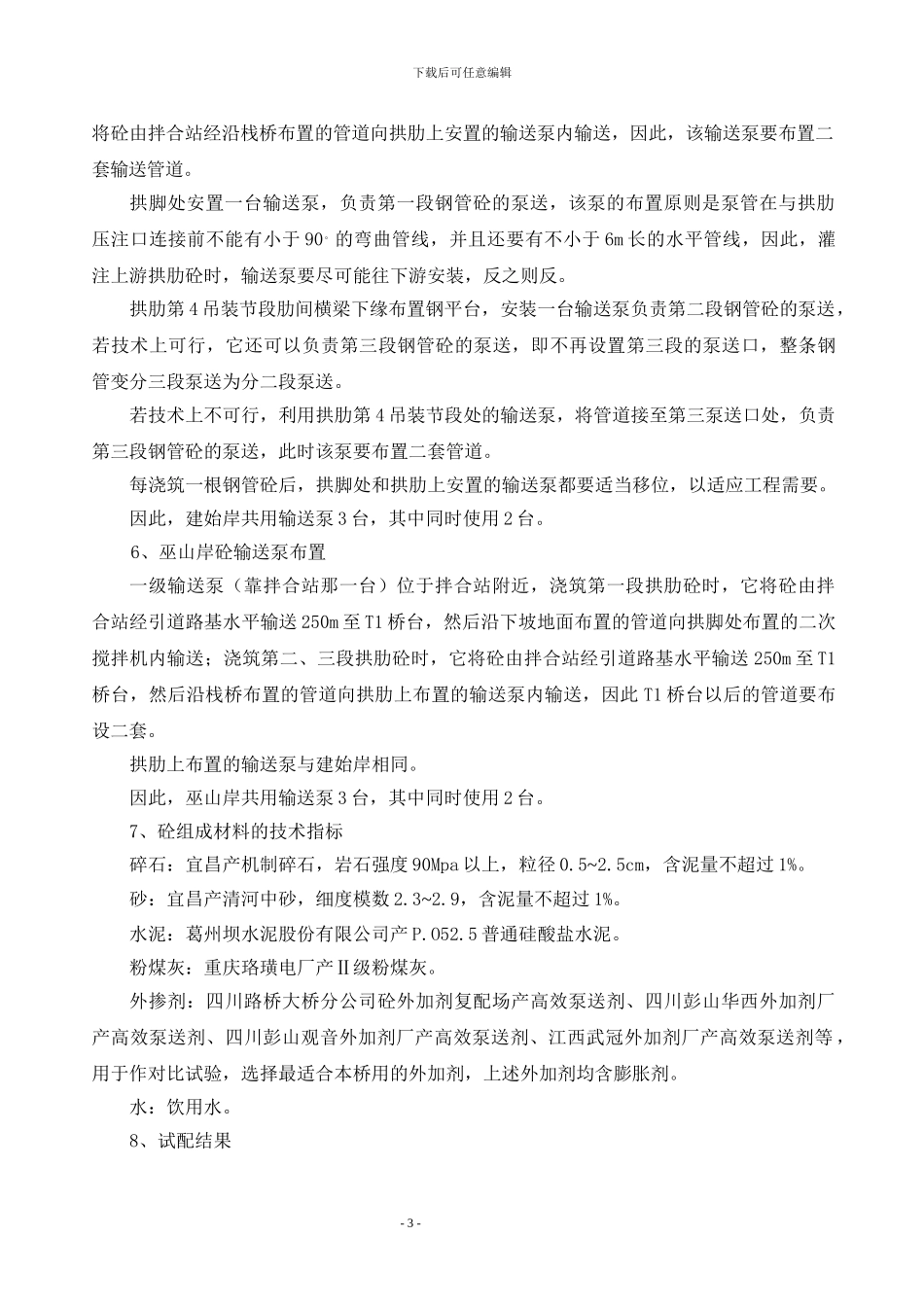

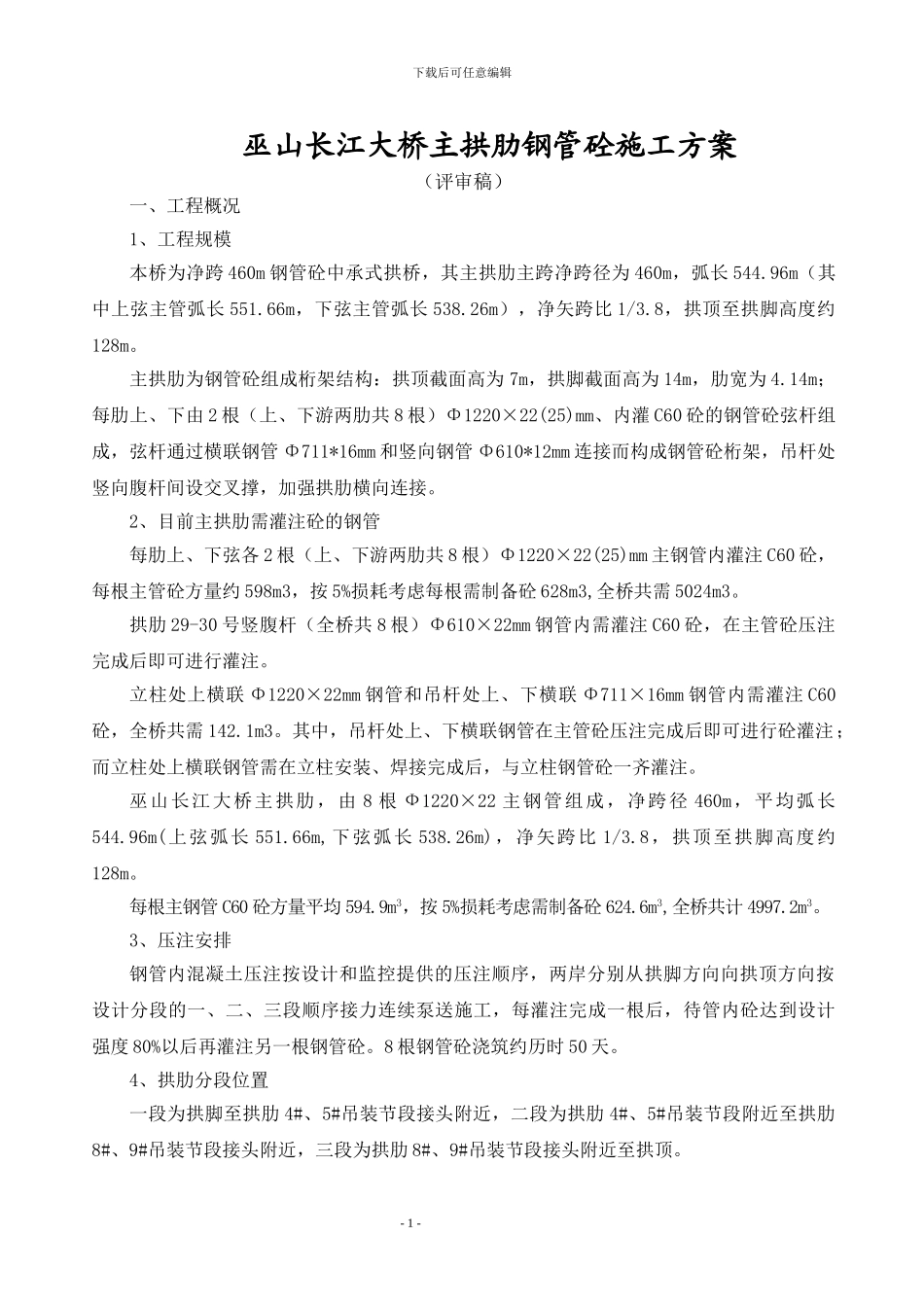

下载后可任意编辑巫山长江大桥主拱肋钢管砼施工方案(评审稿)一、工程概况1、工程规模本桥为净跨 460m 钢管砼中承式拱桥,其主拱肋主跨净跨径为 460m,弧长 544.96m(其中上弦主管弧长 551.66m,下弦主管弧长 538.26m),净矢跨比 1/3.8,拱顶至拱脚高度约128m。主拱肋为钢管砼组成桁架结构:拱顶截面高为 7m,拱脚截面高为 14m,肋宽为 4.14m;每肋上、下由 2 根(上、下游两肋共 8 根)Φ1220×22(25)mm、内灌 C60 砼的钢管砼弦杆组成,弦杆通过横联钢管 Φ711*16mm 和竖向钢管 Φ610*12mm 连接而构成钢管砼桁架,吊杆处竖向腹杆间设交叉撑,加强拱肋横向连接。2、目前主拱肋需灌注砼的钢管每肋上、下弦各 2 根(上、下游两肋共 8 根)Φ1220×22(25)mm 主钢管内灌注 C60 砼,每根主管砼方量约 598m3,按 5%损耗考虑每根需制备砼 628m3,全桥共需 5024m3。拱肋 29-30 号竖腹杆(全桥共 8 根)Φ610×22mm 钢管内需灌注 C60 砼,在主管砼压注完成后即可进行灌注。立柱处上横联 Φ1220×22mm 钢管和吊杆处上、下横联 Φ711×16mm 钢管内需灌注 C60砼,全桥共需 142.1m3。其中,吊杆处上、下横联钢管在主管砼压注完成后即可进行砼灌注;而立柱处上横联钢管需在立柱安装、焊接完成后,与立柱钢管砼一齐灌注。巫山长江大桥主拱肋,由 8 根 Ф1220×22 主钢管组成,净跨径 460m,平均弧长544.96m(上弦弧长 551.66m,下弦弧长 538.26m),净矢跨比 1/3.8,拱顶至拱脚高度约128m。每根主钢管 C60 砼方量平均 594.9m3,按 5%损耗考虑需制备砼 624.6m3,全桥共计 4997.2m3。3、压注安排钢管内混凝土压注按设计和监控提供的压注顺序,两岸分别从拱脚方向向拱顶方向按设计分段的一、二、三段顺序接力连续泵送施工,每灌注完成一根后,待管内砼达到设计强度 80%以后再灌注另一根钢管砼。8 根钢管砼浇筑约历时 50 天。4、拱肋分段位置一段为拱脚至拱肋 4#、5#吊装节段接头附近,二段为拱肋 4#、5#吊装节段附近至拱肋8#、9#吊装节段接头附近,三段为拱肋 8#、9#吊装节段接头附近至拱顶。- 1 -下载后可任意编辑二、砼技术要求按设计要求,采纳 C60 高强微膨胀砼,根据钢管砼灌注特点,结合施工场地拌合能力初步计算灌注一根钢管的持续时间,以及以往灌注钢管砼的经验,砼要具备大流动性、收缩补偿,延后初凝、早强等工作性能,因此要求砼拌合坍落度 22cm~24cm,4 小时坍落度损失小于 4cm,...
