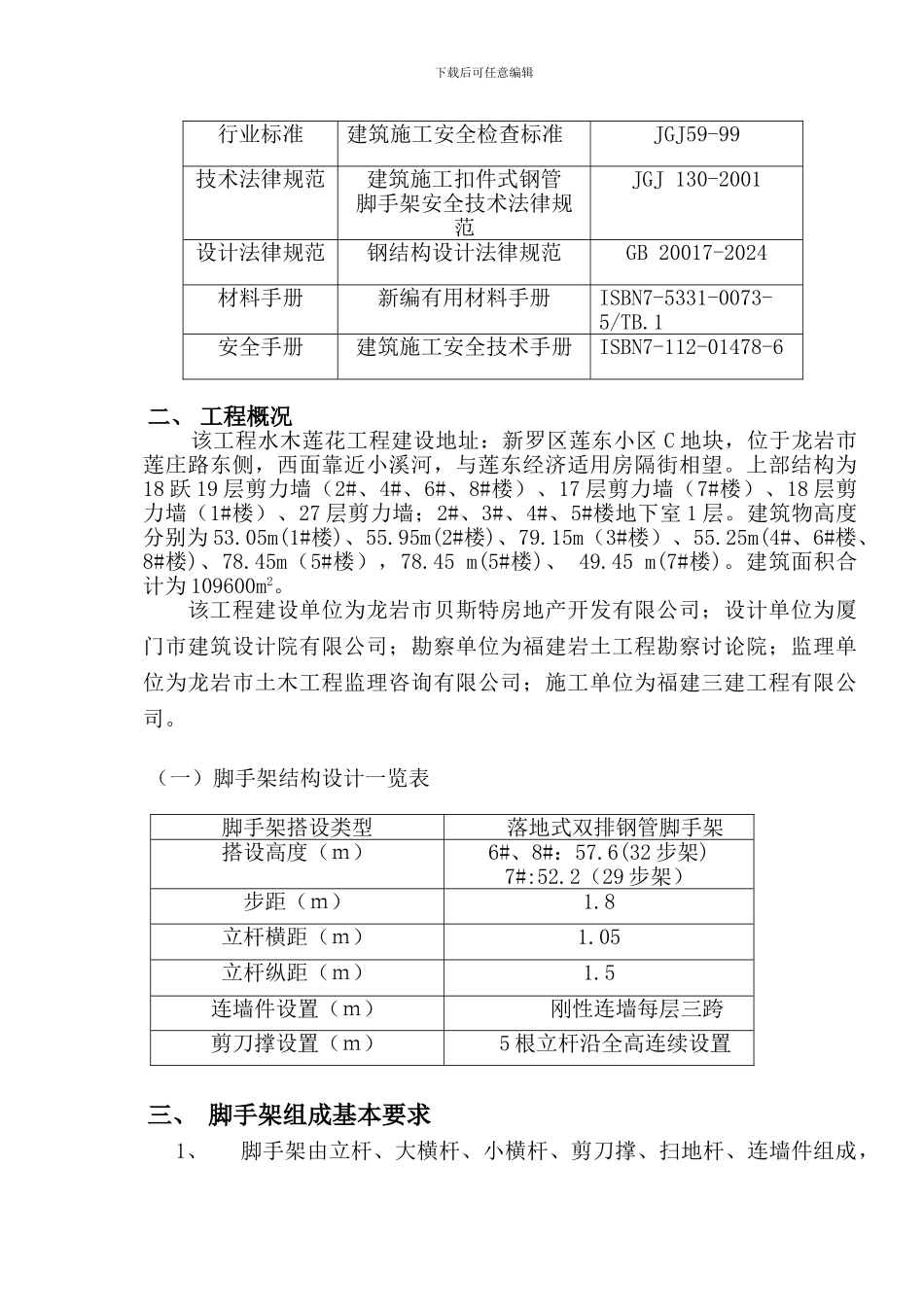

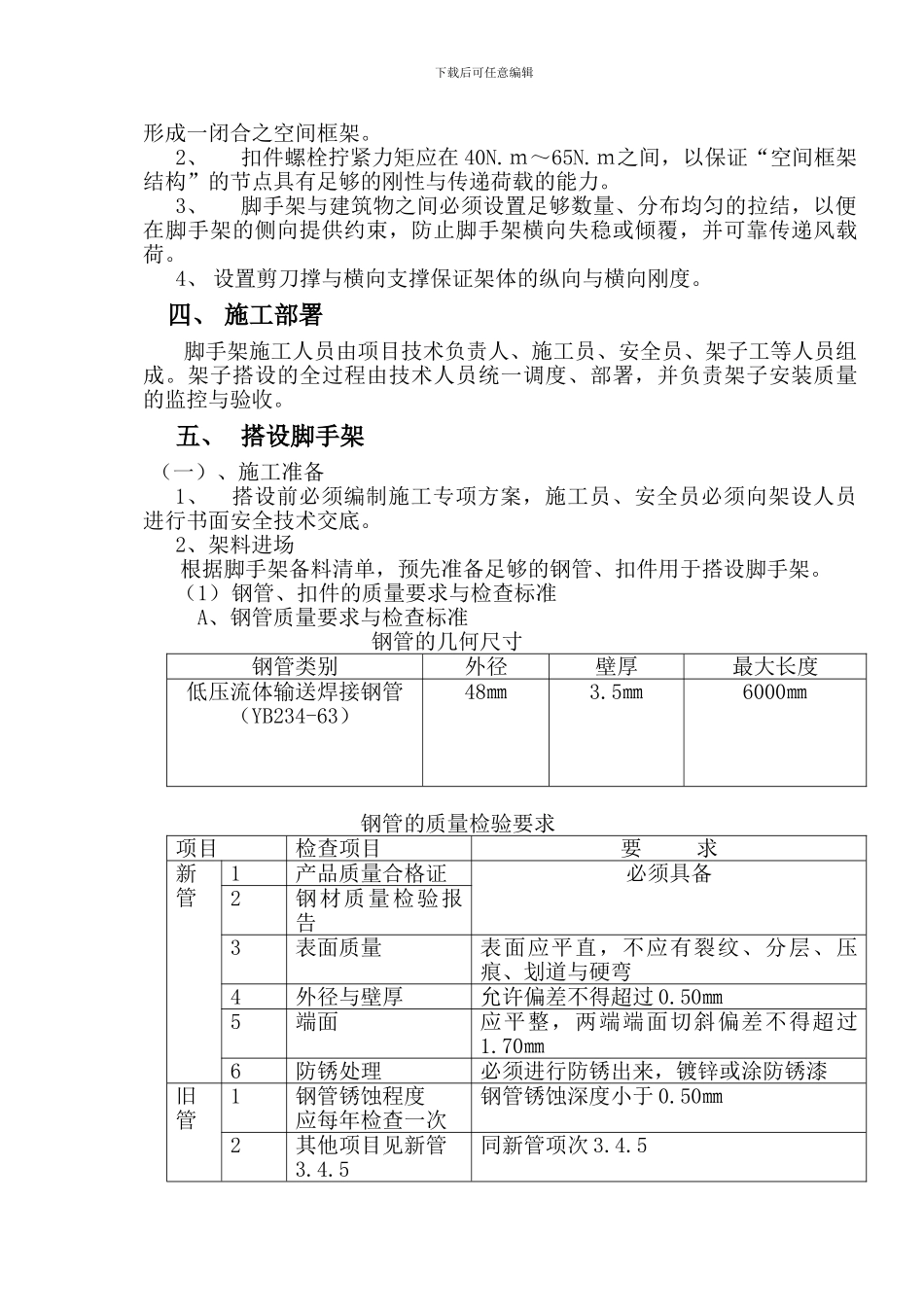

龙 岩 水 木 莲 花 工 程落地扣件式钢管双排脚手架搭拆方案福 建 三 建 工 程 有 限 公 司水木莲花项目部2024 年 5 月 28 日一、 编制依据工程涉及主要国家或行业法律规范、标准、规程、图集、地方标准:类别名称编号或文件0下载后可任意编辑行业标准建筑施工安全检查标准JGJ59-99技术法律规范建筑施工扣件式钢管脚手架安全技术法律规范JGJ 130-2001设计法律规范钢结构设计法律规范GB 20017-2024材料手册新编有用材料手册ISBN7-5331-0073-5/TB.1安全手册建筑施工安全技术手册ISBN7-112-01478-6二、 工程概况 该工程水木莲花工程建设地址:新罗区莲东小区 C 地块,位于龙岩市莲庄路东侧,西面靠近小溪河,与莲东经济适用房隔街相望。上部结构为18 跃 19 层剪力墙(2#、4#、6#、8#楼)、17 层剪力墙(7#楼)、18 层剪力墙(1#楼)、27 层剪力墙;2#、3#、4#、5#楼地下室 1 层。建筑物高度分别为 53.05m(1#楼)、55.95m(2#楼)、79.15m(3#楼)、55.25m(4#、6#楼、8#楼)、78.45m(5#楼),78.45 m(5#楼)、 49.45 m(7#楼)。建筑面积合计为 109600m2。 该工程建设单位为龙岩市贝斯特房地产开发有限公司;设计单位为厦门市建筑设计院有限公司;勘察单位为福建岩土工程勘察讨论院;监理单位为龙岩市土木工程监理咨询有限公司;施工单位为福建三建工程有限公司。(一)脚手架结构设计一览表 脚手架搭设类型落地式双排钢管脚手架搭设高度(m)6#、8#:57.6(32 步架)7#:52.2(29 步架)步距(m)1.8立杆横距(m)1.05立杆纵距(m)1.5连墙件设置(m)刚性连墙每层三跨剪刀撑设置(m)5 根立杆沿全高连续设置三、 脚手架组成基本要求1、脚手架由立杆、大横杆、小横杆、剪刀撑、扫地杆、连墙件组成,下载后可任意编辑形成一闭合之空间框架。2、扣件螺栓拧紧力矩应在 40N.m~65N.m之间,以保证“空间框架结构”的节点具有足够的刚性与传递荷载的能力。3、脚手架与建筑物之间必须设置足够数量、分布均匀的拉结,以便在脚手架的侧向提供约束,防止脚手架横向失稳或倾覆,并可靠传递风载荷。4、 设置剪刀撑与横向支撑保证架体的纵向与横向刚度。四、 施工部署脚手架施工人员由项目技术负责人、施工员、安全员、架子工等人员组成。架子搭设的全过程由技术人员统一调度、部署,并负责架子安装质量的监控与验收。五、 搭设脚手架(一)、施工准备1、 搭设前必须编制施工专项方案,施工员、安全员必须向架设...
