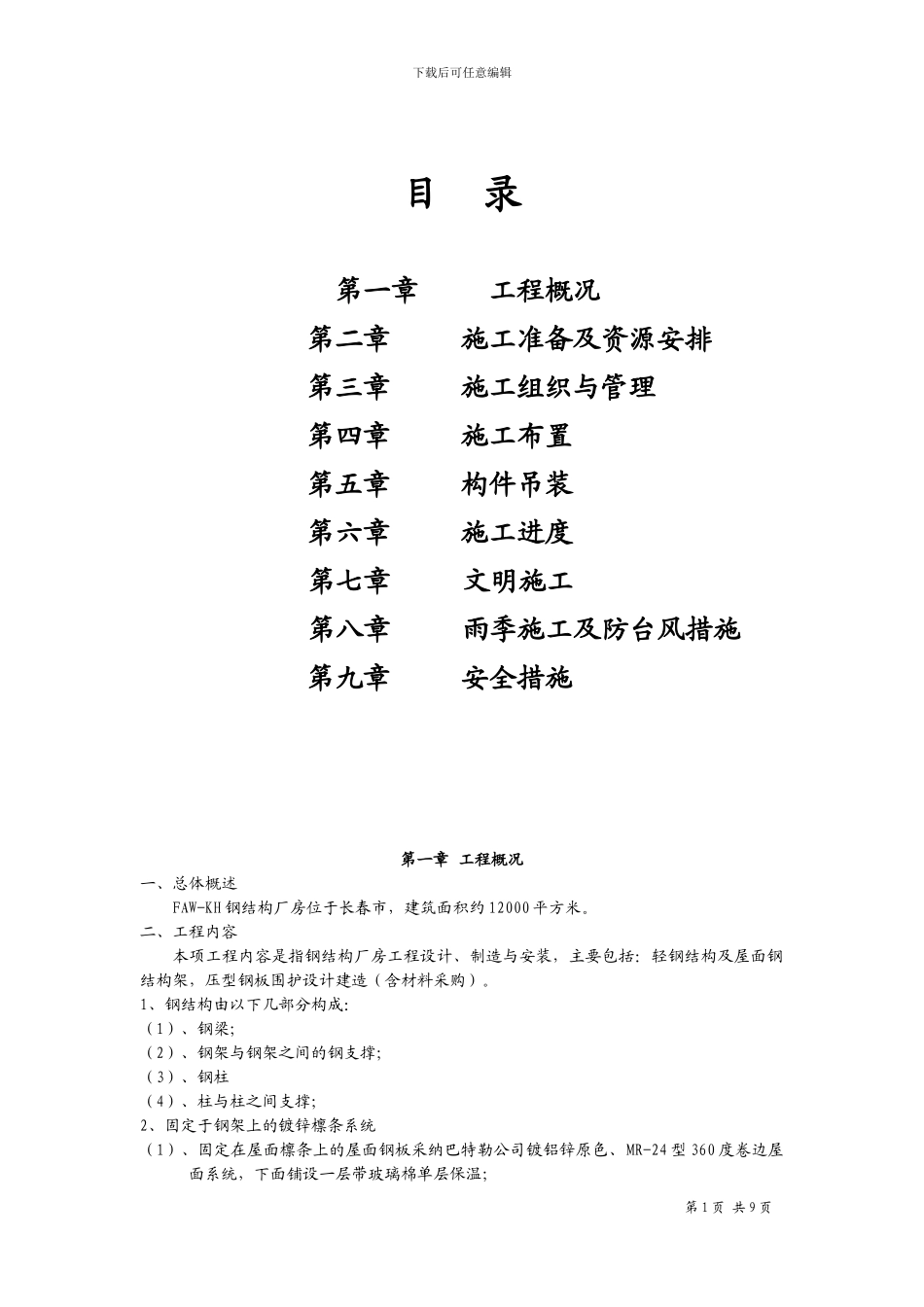

下载后可任意编辑目 录 第一章 工程概况第二章 施工准备及资源安排第三章 施工组织与管理第四章 施工布置第五章 构件吊装第六章 施工进度第七章文明施工第八章 雨季施工及防台风措施第九章 安全措施第一章 工程概况一、总体概述FAW-KH 钢结构厂房位于长春市,建筑面积约 12000 平方米
二、工程内容本项工程内容是指钢结构厂房工程设计、制造与安装,主要包括:轻钢结构及屋面钢结构架,压型钢板围护设计建造(含材料采购)
1、钢结构由以下几部分构成:(1)、钢梁;(2)、钢架与钢架之间的钢支撑;(3)、钢柱(4)、柱与柱之间支撑;2、固定于钢架上的镀锌檩条系统(1)、固定在屋面檩条上的屋面钢板采纳巴特勒公司镀铝锌原色、MR-24 型 360 度卷边屋面系统,下面铺设一层带玻璃棉单层保温;第 1 页 共 9 页 下载后可任意编辑(2)、墙面采纳平板
备注:以上所有钢构件、镀锌檩条全在工厂预先打孔,保证安装精度、速度
3、施工条件甲方必须做到三通一平,地基承载力达到设计要求,帮助承建商与其它施工单位进行协调
钢结构厂房工程部分与土建部分穿插施工,并实行相互交叉流水作业方式,以提高效率
4、施工标准参照国家钢结构建筑安装相关标准操作规程:(1)、建筑安装工程质量评定统一标准 GBJ 300-98;(2)、钢结构工程施工及验收法律规范 GB50250-95;(3)、钢结构工程质量检验评定标准 GJ50221-95;第二章 施工准备及资源安排一、前言由于本工程施工用料量大、运输量大、工期短,因此工程施工准备工作中的物料准备必须到位,劳动力编排必须充足、合理,施工机具必须到场及时
二、物料来源在提交样本并经监理工程师认可的前提下,采纳质量条例 (GBJ700-88 和 BS
43600) 要求的材料

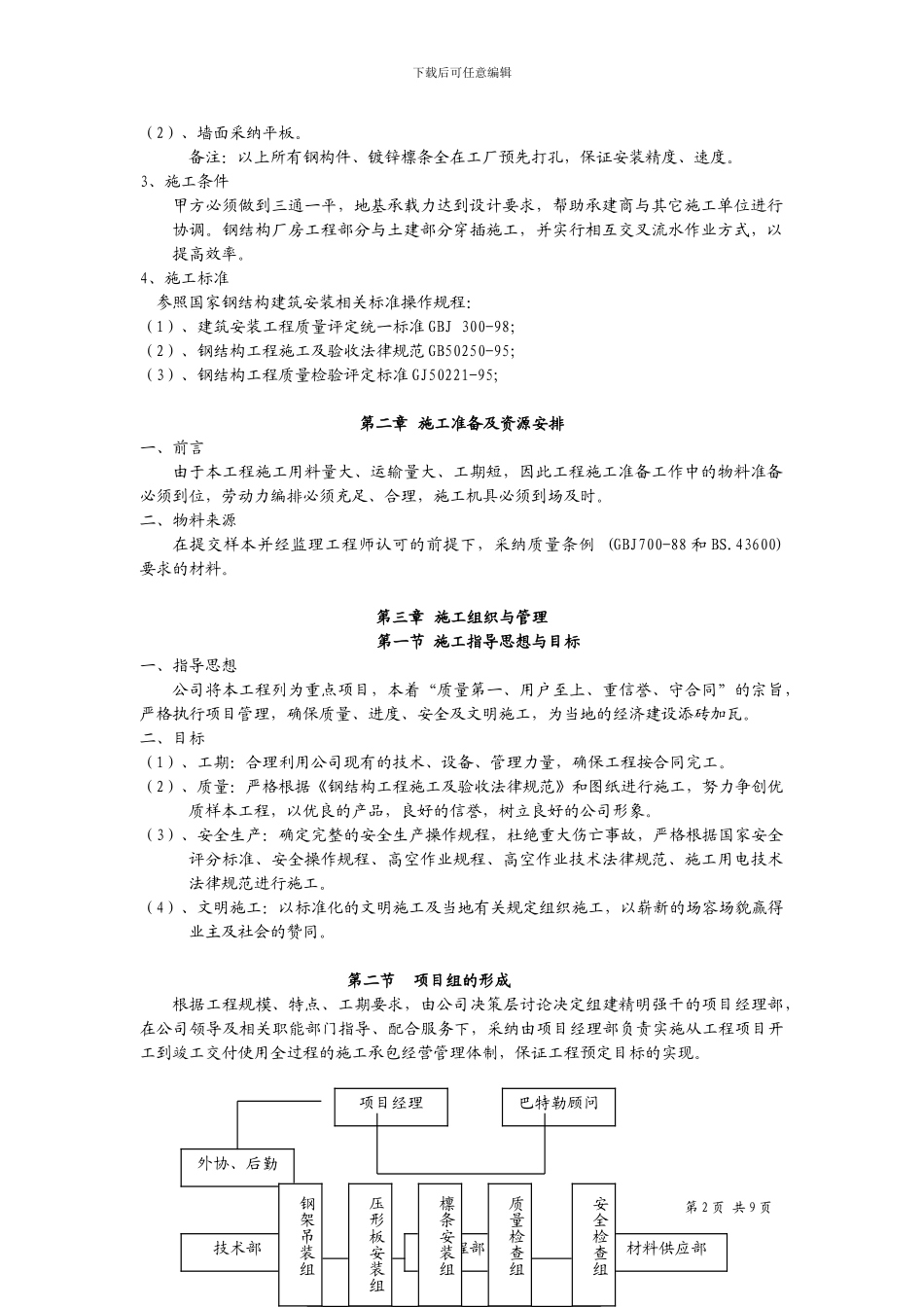

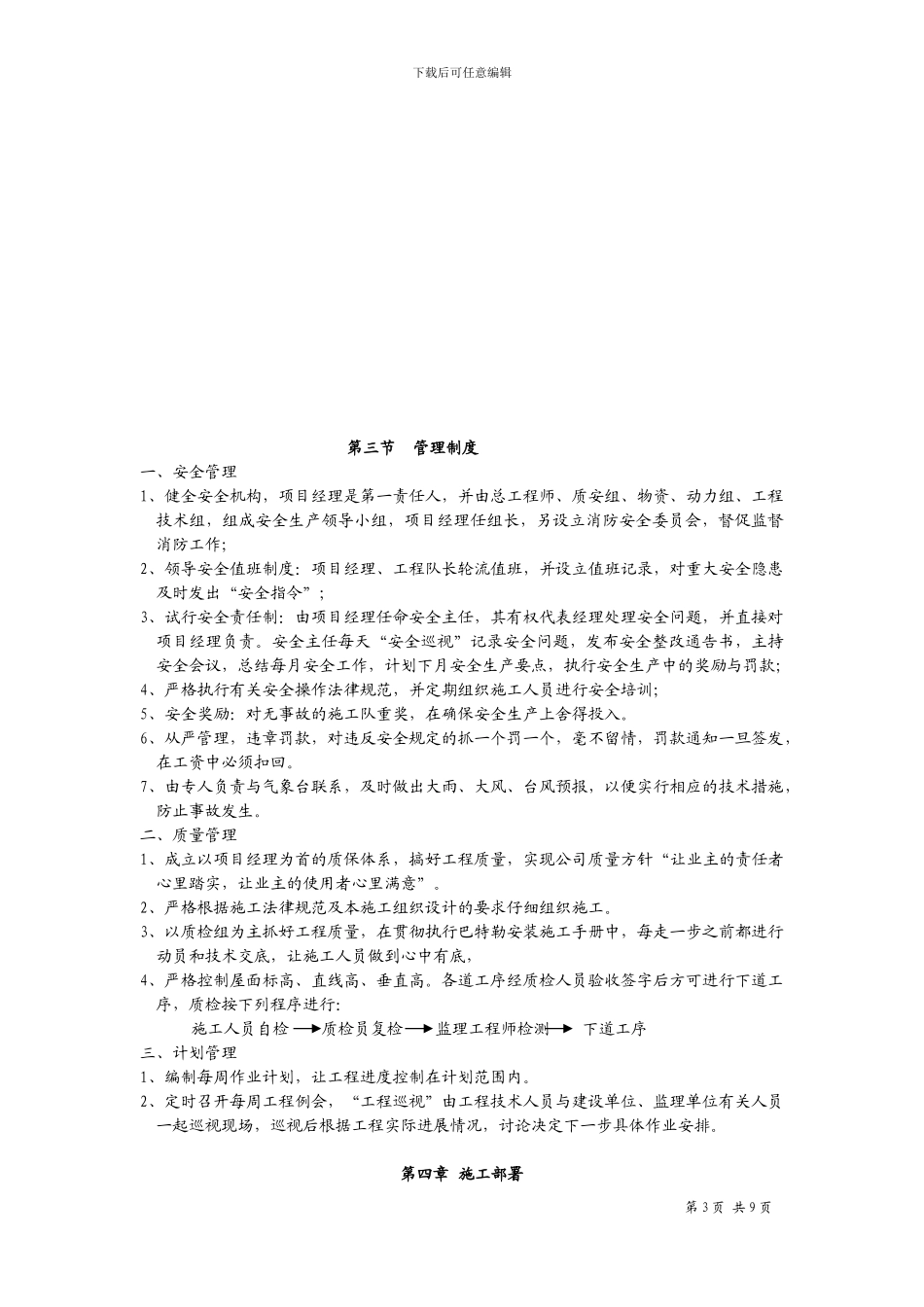

第三章 施工组织与管理 第一节 施工指导思想与目标一、指导思想公司将本工程列为重点项目,本着
